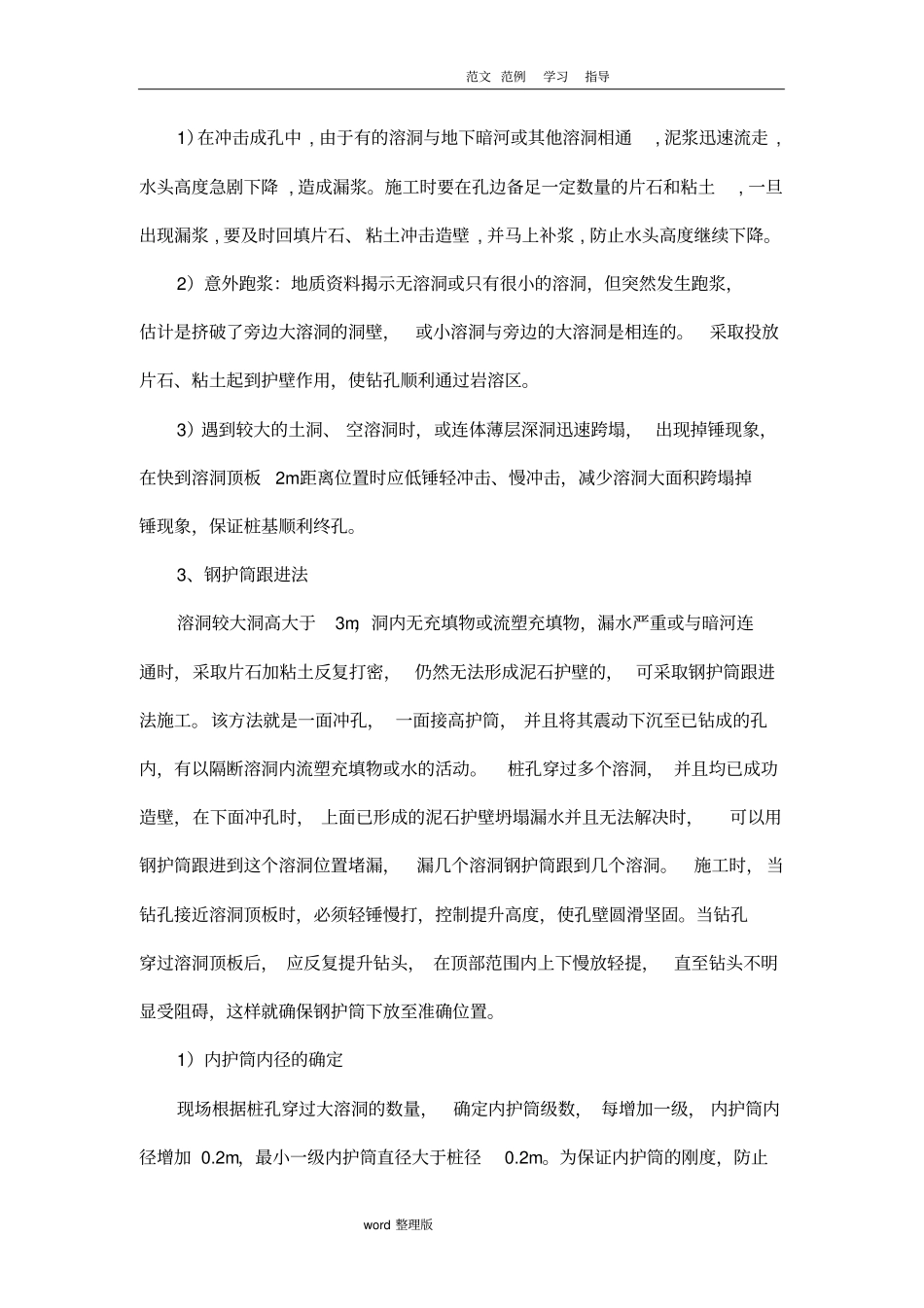

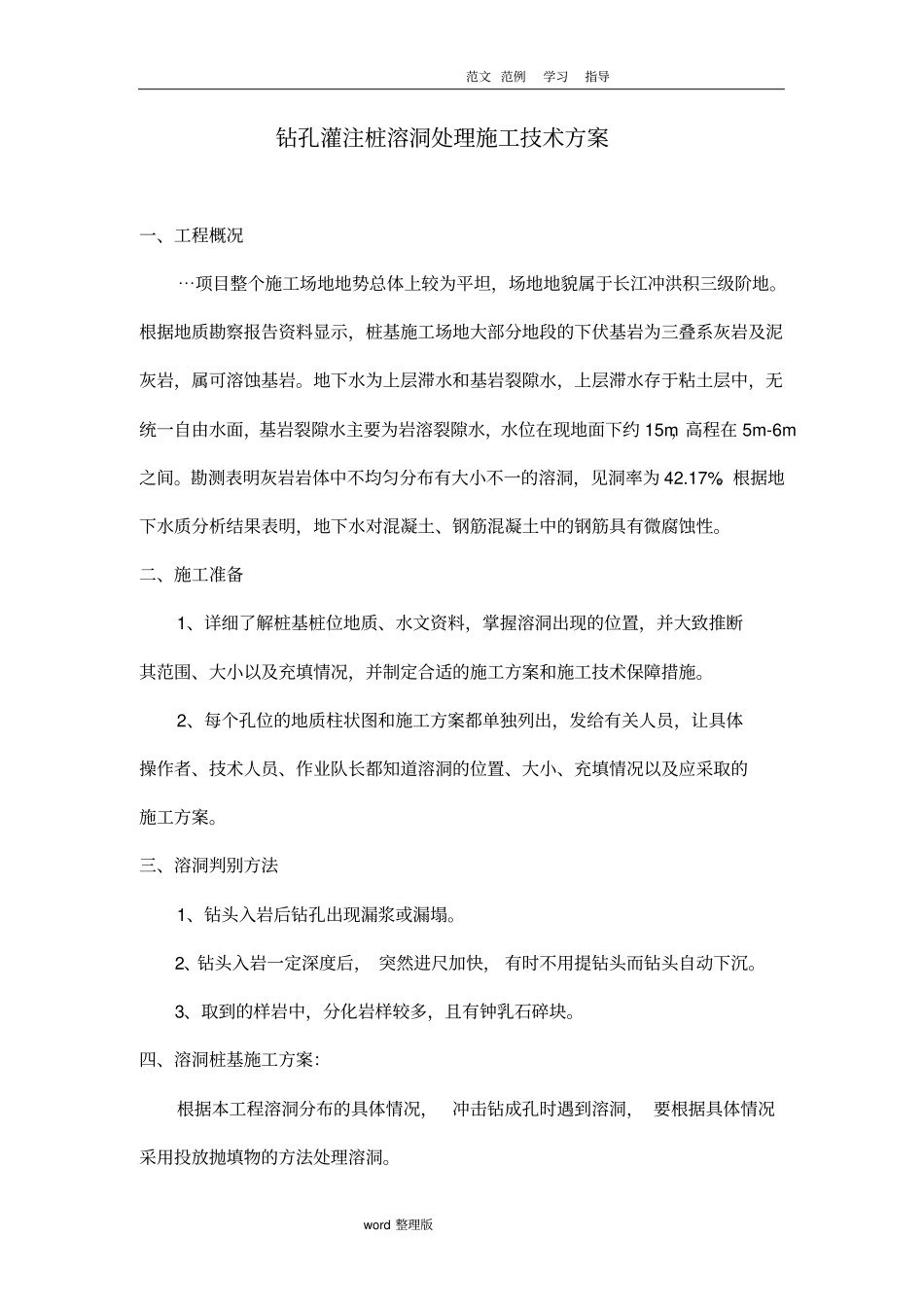

范文 范例学习指导word 整理版钻孔灌注桩溶洞处理施工技术方案一、工程概况⋯项目整个施工场地地势总体上较为平坦,场地地貌属于长江冲洪积三级阶地
根据地质勘察报告资料显示,桩基施工场地大部分地段的下伏基岩为三叠系灰岩及泥灰岩,属可溶蚀基岩
地下水为上层滞水和基岩裂隙水,上层滞水存于粘土层中,无统一自由水面,基岩裂隙水主要为岩溶裂隙水,水位在现地面下约 15m,高程在 5m-6m之间
勘测表明灰岩岩体中不均匀分布有大小不一的溶洞,见洞率为 42
根据地下水质分析结果表明,地下水对混凝土、钢筋混凝土中的钢筋具有微腐蚀性
二、施工准备1、详细了解桩基桩位地质、水文资料,掌握溶洞出现的位置,并大致推断其范围、大小以及充填情况,并制定合适的施工方案和施工技术保障措施
2、每个孔位的地质柱状图和施工方案都单独列出,发给有关人员,让具体操作者、技术人员、作业队长都知道溶洞的位置、大小、充填情况以及应采取的施工方案
三、溶洞判别方法1、钻头入岩后钻孔出现漏浆或漏塌
2、钻头入岩一定深度后, 突然进尺加快, 有时不用提钻头而钻头自动下沉
3、取到的样岩中,分化岩样较多,且有钟乳石碎块
四、溶洞桩基施工方案:根据本工程溶洞分布的具体情况,冲击钻成孔时遇到溶洞, 要根据具体情况采用投放抛填物的方法处理溶洞

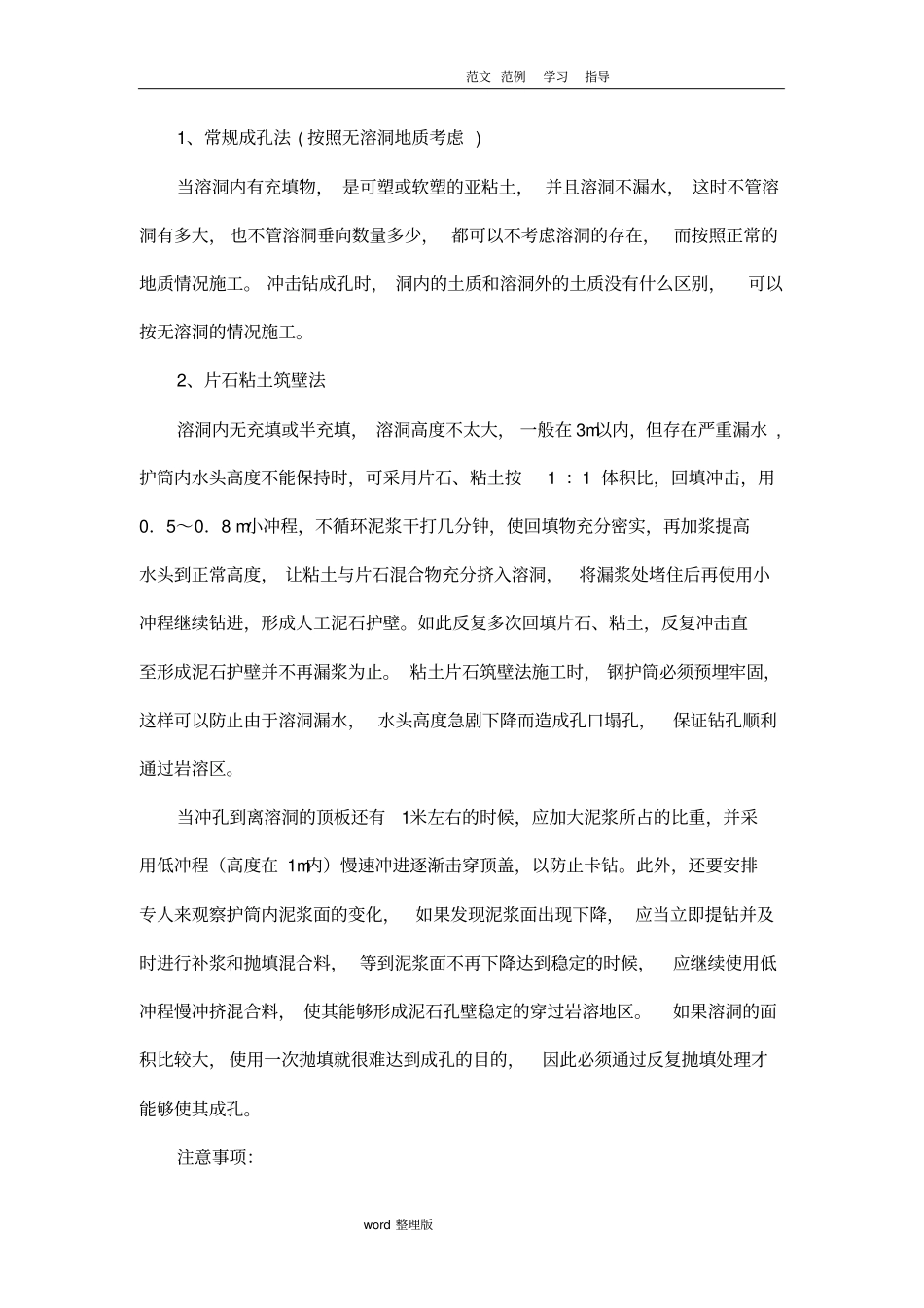

范文 范例学习指导word 整理版1、常规成孔法 ( 按照无溶洞地质考虑 ) 当溶洞内有充填物, 是可塑或软塑的亚粘土, 并且溶洞不漏水, 这时不管溶洞有多大, 也不管溶洞垂向数量多少, 都可以不考虑溶洞的存在, 而按照正常的地质情况施工
冲击钻成孔时, 洞内的土质和溶洞外的土质没有什么区别,可以按无溶洞的情况施工
2、片石粘土筑壁法溶洞内无充填或半充填, 溶洞高度不太大, 一般在 3m以内,但存在严重漏水 ,护筒内水头高度不能保持时,可采用片石、粘土按1 :1 体积比,回填冲击,用
