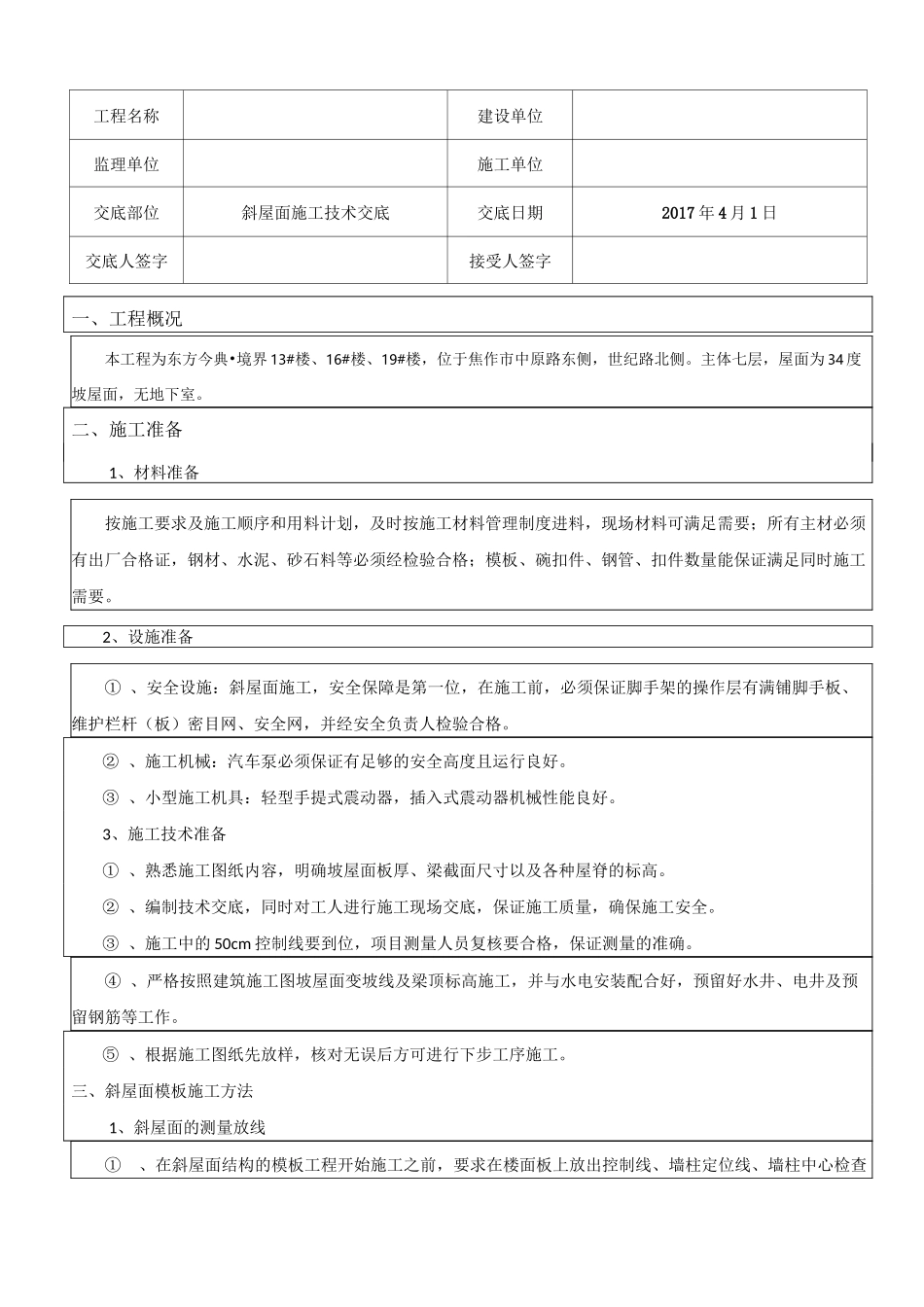

工程名称建设单位监理单位施工单位交底部位斜屋面施工技术交底交底日期2017 年 4 月 1 日交底人签字接受人签字一、工程概况本工程为东方今典•境界 13#楼、16#楼、19#楼,位于焦作市中原路东侧,世纪路北侧
主体七层,屋面为 34 度坡屋面,无地下室
二、施工准备1、材料准备按施工要求及施工顺序和用料计划,及时按施工材料管理制度进料,现场材料可满足需要;所有主材必须有出厂合格证,钢材、水泥、砂石料等必须经检验合格;模板、碗扣件、钢管、扣件数量能保证满足同时施工需要

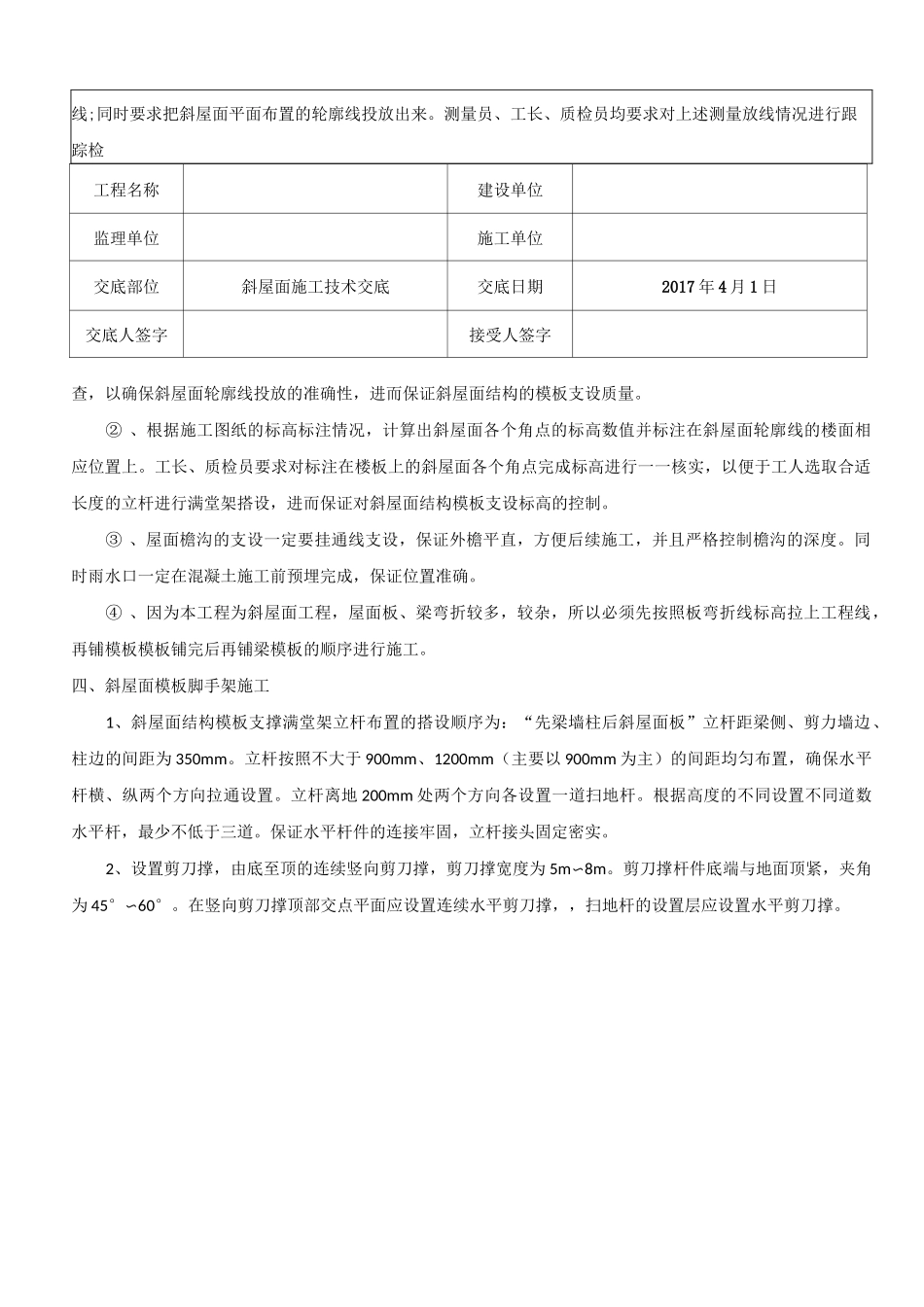

2、设施准备① 、安全设施:斜屋面施工,安全保障是第一位,在施工前,必须保证脚手架的操作层有满铺脚手板、维护栏杆(板)密目网、安全网,并经安全负责人检验合格
② 、施工机械:汽车泵必须保证有足够的安全高度且运行良好
③ 、小型施工机具:轻型手提式震动器,插入式震动器机械性能良好
3、施工技术准备① 、熟悉施工图纸内容,明确坡屋面板厚、梁截面尺寸以及各种屋脊的标高
② 、编制技术交底,同时对工人进行施工现场交底,保证施工质量,确保施工安全
③ 、施工中的 50cm 控制线要到位,项目测量人员复核要合格,保证测量的准确
④ 、严格按照建筑施工图坡屋面变坡线及梁顶标高施工,并与水电安装配合好,预留好水井、电井及预留钢筋等工作
⑤ 、根据施工图纸先放样,核对无误后方可进行下步工序施工
三、斜屋面模板施工方法1、斜屋面的测量放线①、在斜屋面结构的模板工程开始施工之前,要求在楼面板上放出控制线、墙柱定位线、墙柱中心检查线;同时要求把斜屋面平面布置的轮廓线投放出来
测量员、工长、质检员均要求对上述测量放线情况进行跟踪检工程名称建设单位监理单位施工单位交底部位斜屋面施工技术交底交底日期2017 年 4 月 1 日交底人签字接受人签字查,以确保斜屋面轮廓线投放的准确性,进而保证斜屋面结构的模板支设质量
