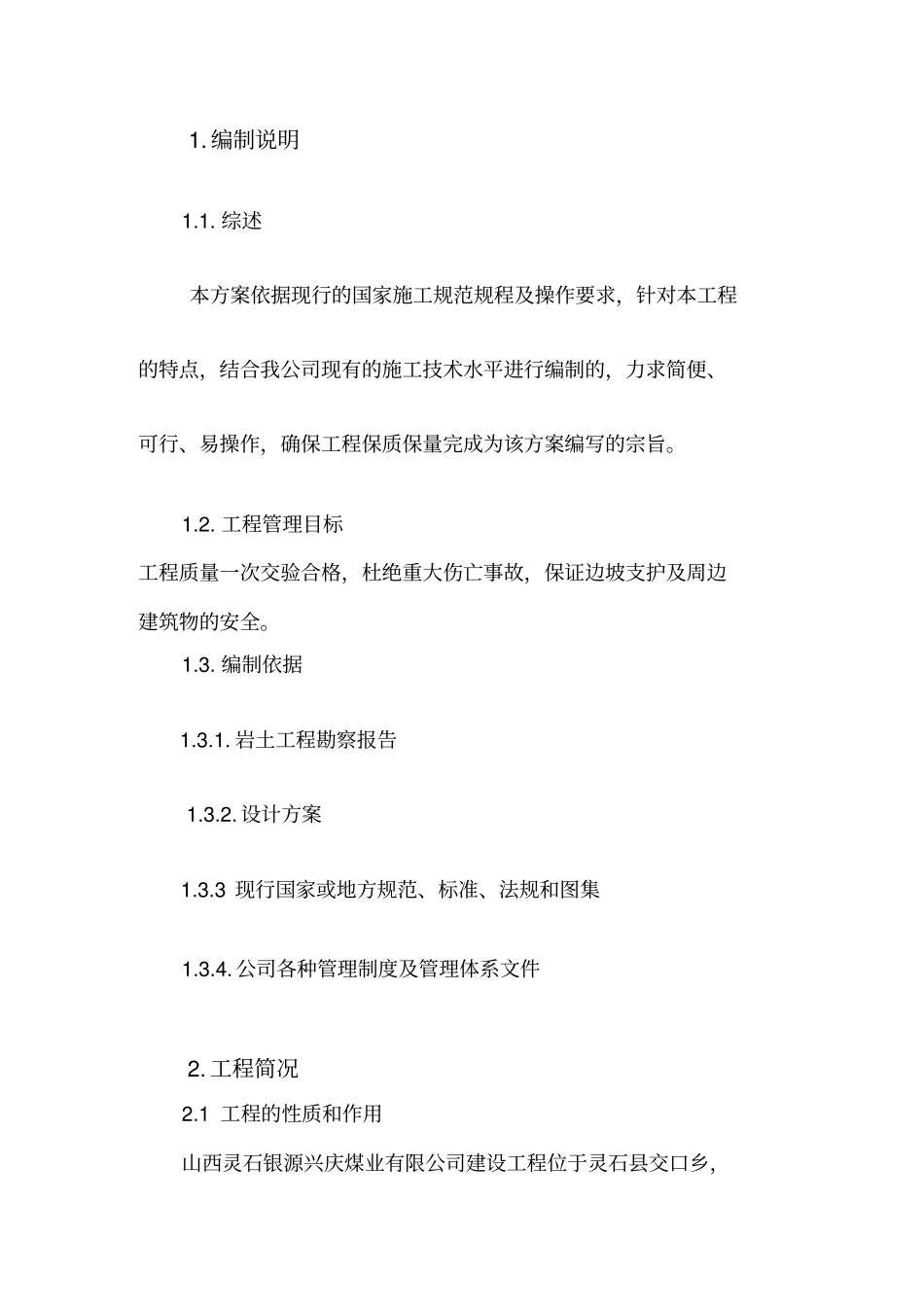

综述本方案依据现行的国家施工规范规程及操作要求,针对本工程的特点,结合我公司现有的施工技术水平进行编制的,力求简便、可行、易操作,确保工程保质保量完成为该方案编写的宗旨
工程管理目标工程质量一次交验合格,杜绝重大伤亡事故,保证边坡支护及周边建筑物的安全
岩土工程勘察报告1
3 现行国家或地方规范、标准、法规和图集1
公司各种管理制度及管理体系文件2

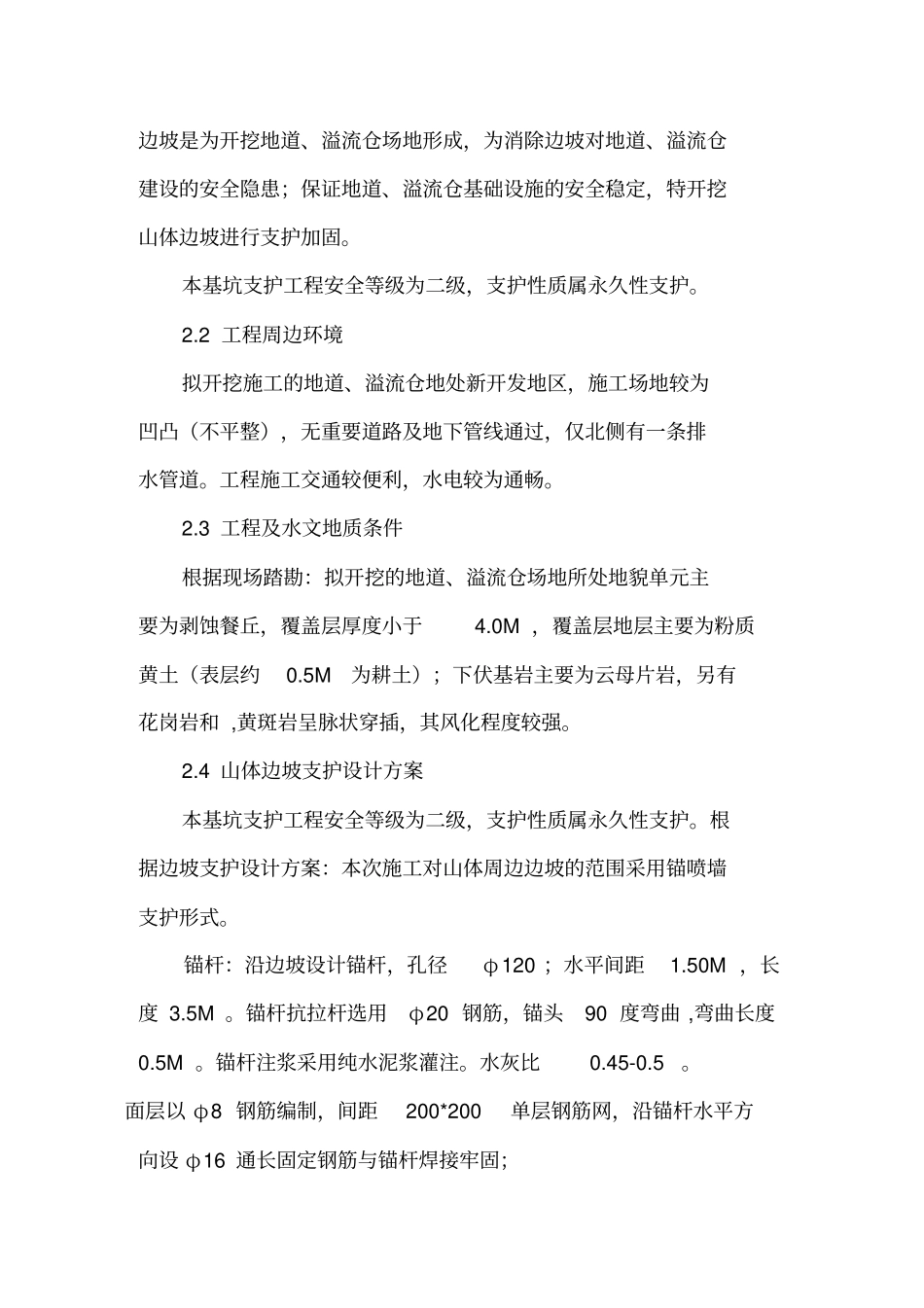

1 工程的性质和作用山西灵石银源兴庆煤业有限公司建设工程位于灵石县交口乡,边坡是为开挖地道、溢流仓场地形成,为消除边坡对地道、溢流仓建设的安全隐患;保证地道、溢流仓基础设施的安全稳定,特开挖山体边坡进行支护加固
本基坑支护工程安全等级为二级,支护性质属永久性支护
2 工程周边环境拟开挖施工的地道、溢流仓地处新开发地区,施工场地较为凹凸(不平整),无重要道路及地下管线通过,仅北侧有一条排水管道
工程施工交通较便利,水电较为通畅
3 工程及水文地质条件根据现场踏勘:拟开挖的地道、溢流仓场地所处地貌单元主要为剥蚀餐丘,覆盖层厚度小于4
0M ,覆盖层地层主要为粉质黄土(表层约0
5M为耕土);下伏基岩主要为云母片岩,另有花岗岩和 ,黄斑岩呈脉状穿插,其风化程度较强
4 山体边坡支护设计方案本基坑支护工程安全等级为二级,支护性质属永久性支护
根据边坡支护设计方案:本次施工对山体周边边坡的范围采用锚喷墙支护形式
锚杆:沿边坡设计锚杆,孔径φ 120 ;水平间距1
50M ,长度 3
锚杆抗拉杆选用φ20 钢筋,锚头90 度弯曲 ,弯曲长度0
锚杆注浆采用纯水泥浆灌注

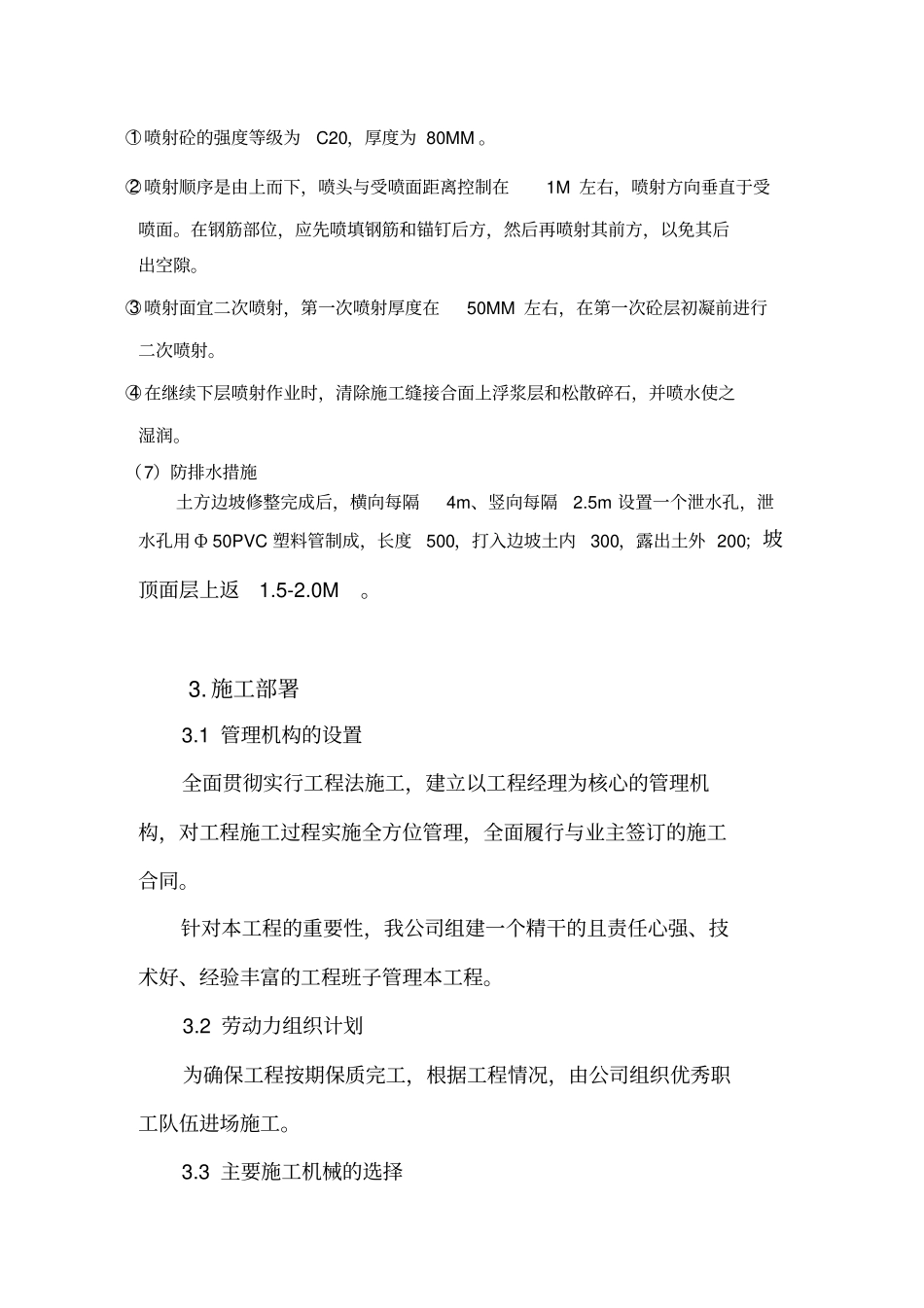

面层以 φ8 钢筋编制,间距200*200单层钢筋网,沿锚杆水平方向设 φ16 通长固定钢筋与锚杆焊接牢固;
