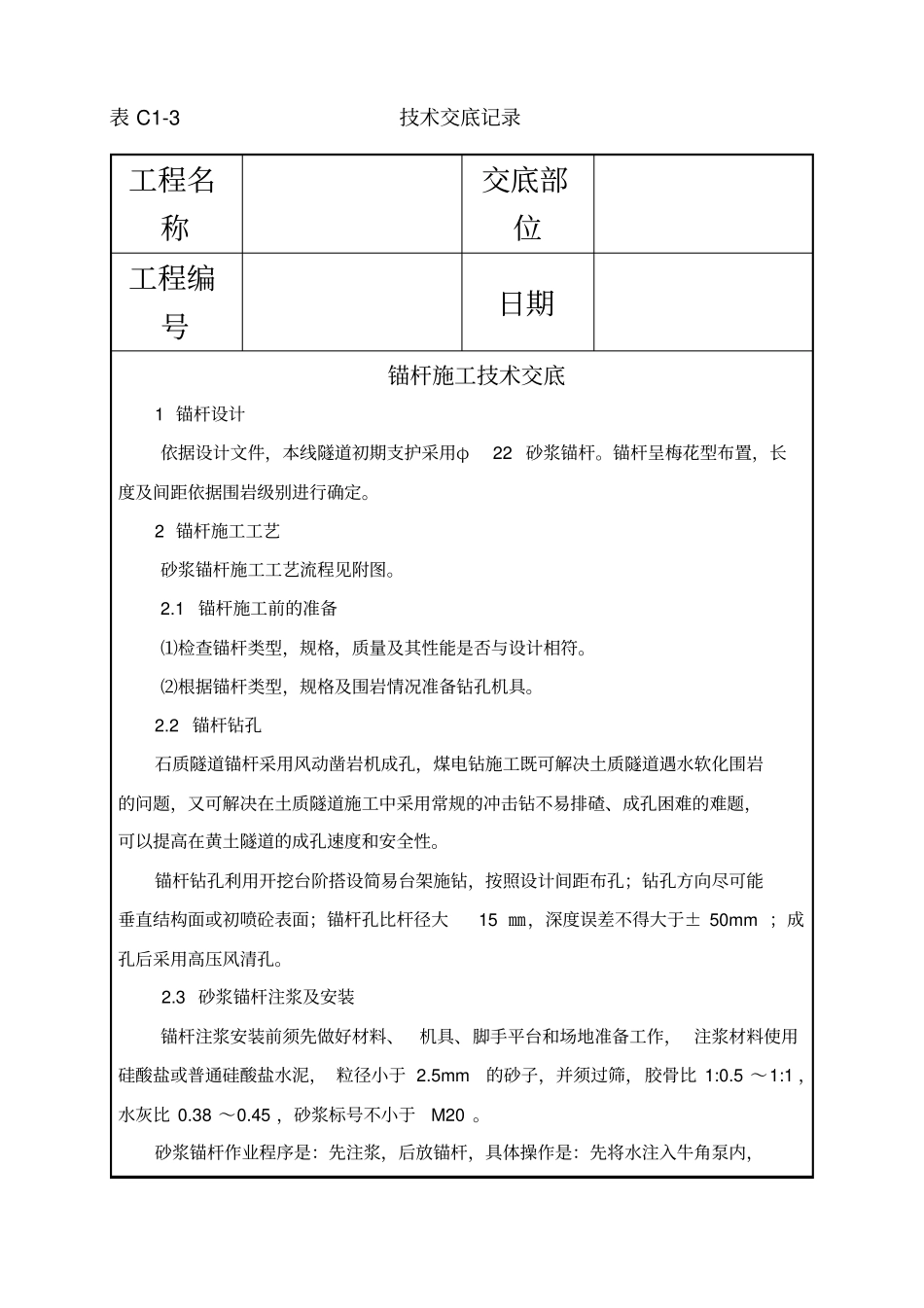

锚杆施工技术交底表 C1-3 技术交底记录工程名称交底部位工程编号日期锚杆施工技术交底1 锚杆设计依据设计文件,本线隧道初期支护采用φ22 砂浆锚杆
锚杆呈梅花型布置,长度及间距依据围岩级别进行确定
2 锚杆施工工艺砂浆锚杆施工工艺流程见附图
1 锚杆施工前的准备⑴检查锚杆类型,规格,质量及其性能是否与设计相符
⑵根据锚杆类型,规格及围岩情况准备钻孔机具
2 锚杆钻孔石质隧道锚杆采用风动凿岩机成孔,煤电钻施工既可解决土质隧道遇水软化围岩的问题,又可解决在土质隧道施工中采用常规的冲击钻不易排碴、成孔困难的难题,可以提高在黄土隧道的成孔速度和安全性
锚杆钻孔利用开挖台阶搭设简易台架施钻,按照设计间距布孔;钻孔方向尽可能垂直结构面或初喷砼表面;锚杆孔比杆径大15 ㎜,深度误差不得大于± 50mm ;成孔后采用高压风清孔
3 砂浆锚杆注浆及安装锚杆注浆安装前须先做好材料、机具、脚手平台和场地准备工作, 注浆材料使用硅酸盐或普通硅酸盐水泥, 粒径小于 2
5mm的砂子,并须过筛,胶骨比 1:0
5 ~1:1 ,水灰比 0
45 ,砂浆标号不小于M20
砂浆锚杆作业程序是:先注浆,后放锚杆,具体操作是:先将水注入牛角泵内,表 C1-3 技术交底记录工程名称交底部位工程编号日期技术负责人:交底人:接交人:工程名称交底部位工程编号日期表 C1-3 技术交底记录工程名称交底部位工程编号日期并倒入少量砂浆, 初压水和稀浆湿润管路, 然后再将已调好的砂浆倒入泵内
将注浆管插至锚杆眼底,将泵盖压紧密封,一切就绪后,慢慢打开阀门开始注浆
在气压推动下,将砂浆不断压入眼底,注浆管跟着缓缓退出眼孔,并始终保持注浆管口埋在砂浆内,以免浆中出现空洞,将注浆管全部抽出后,立即把锚杆插入眼孔,然后用木楔堵塞眼口,防止砂浆流失
锚杆孔中必须注满砂浆,发现不满须拨出锚杆重新注浆
