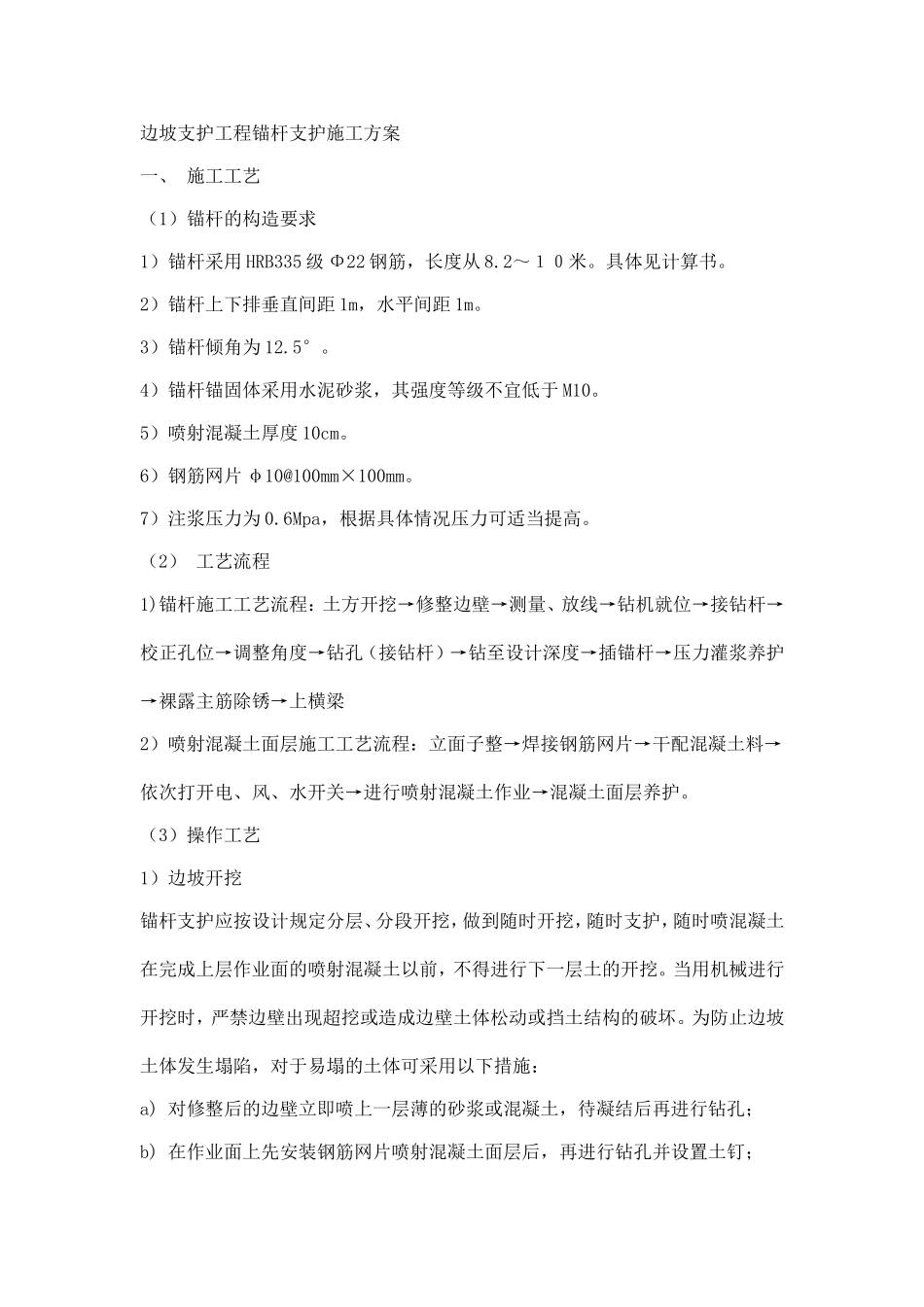

边坡支护工程锚杆支护施工方案一、 施工工艺 (1)锚杆的构造要求1)锚杆采用 HRB335 级 Φ22 钢筋,长度从 8
具体见计算书
2)锚杆上下排垂直间距 1m,水平间距 1m
3)锚杆倾角为 12
4)锚杆锚固体采用水泥砂浆,其强度等级不宜低于 M10
5)喷射混凝土厚度 10cm
6)钢筋网片 φ10@100mm×100mm
7)注浆压力为 0
6Mpa,根据具体情况压力可适当提高
(2) 工艺流程1)锚杆施工工艺流程:土方开挖→修整边壁→测量、放线→钻机就位→接钻杆→校正孔位→调整角度→钻孔(接钻杆)→钻至设计深度→插锚杆→压力灌浆养护→裸露主筋除锈→上横梁2)喷射混凝土面层施工工艺流程:立面子整→焊接钢筋网片→干配混凝土料→依次打开电、风、水开关→进行喷射混凝土作业→混凝土面层养护
(3)操作工艺1)边坡开挖锚杆支护应按设计规定分层、分段开挖,做到随时开挖,随时支护,随时喷混凝土在完成上层作业面的喷射混凝土以前,不得进行下一层土的开挖
当用机械进行开挖时,严禁边壁出现超挖或造成边壁土体松动或挡土结构的破坏
为防止边坡土体发生塌陷,对于易塌的土体可采用以下措施:a) 对修整后的边壁立即喷上一层薄的砂浆或混凝土,待凝结后再进行钻孔;b) 在作业面上先安装钢筋网片喷射混凝土面层后,再进行钻孔并设置土钉;c) 在水平方向分小段间隔开挖;d) 先将开挖的边壁作成斜坡,待钻孔并设置土钉后再清坡;e) 开挖时沿开挖面垂直击入钢筋和钢管或注浆加固土体

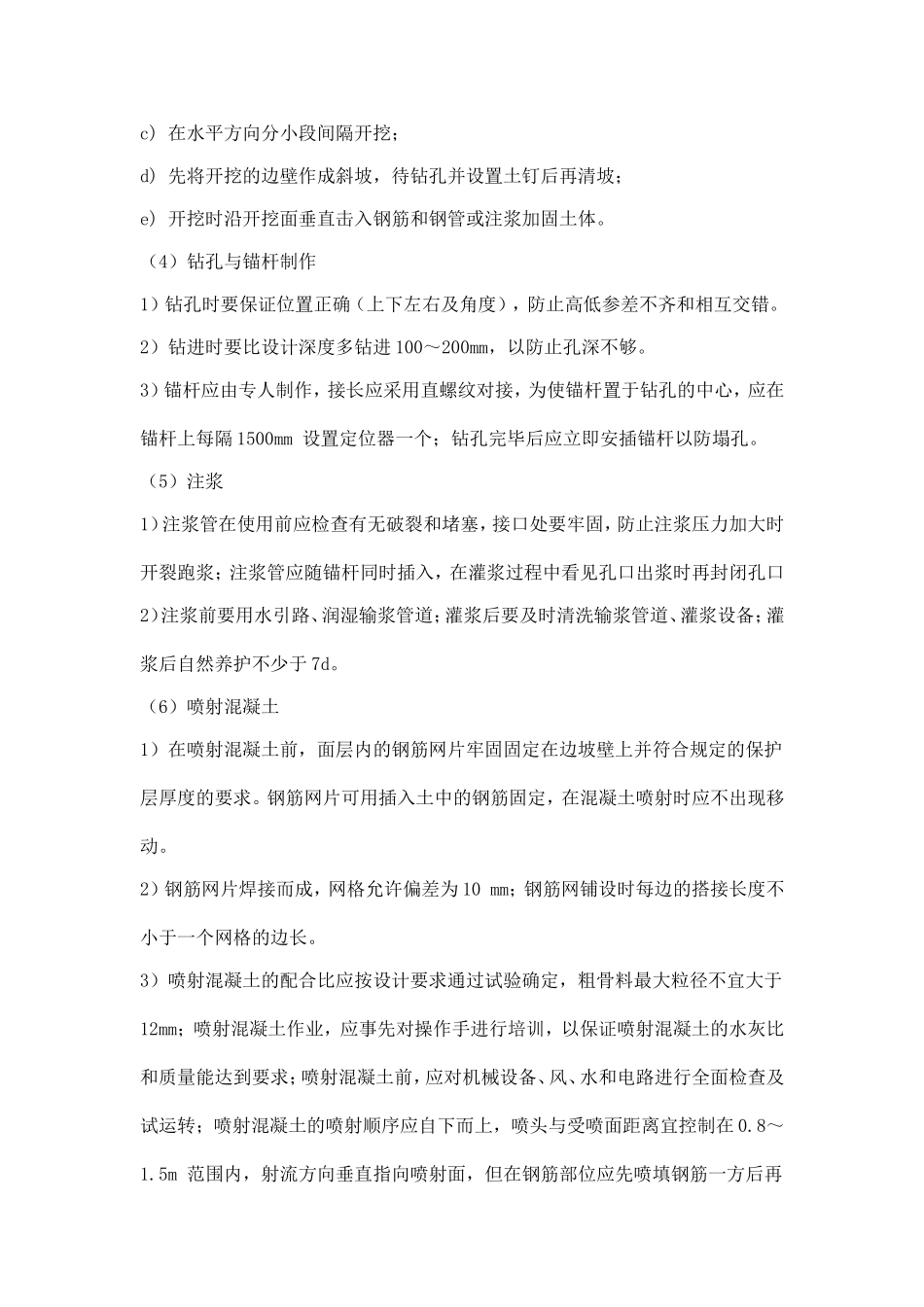

(4)钻孔与锚杆制作1)钻孔时要保证位置正确(上下左右及角度),防止高低参差不齐和相互交错
2)钻进时要比设计深度多钻进 100~200mm,以防止孔深不够
3)锚杆应由专人制作,接长应采用直螺纹对接,为使锚杆置于钻孔的中心,应在锚杆上每隔 1500mm 设置定位器一个;钻孔完毕后应立即安插锚杆以防塌孔
