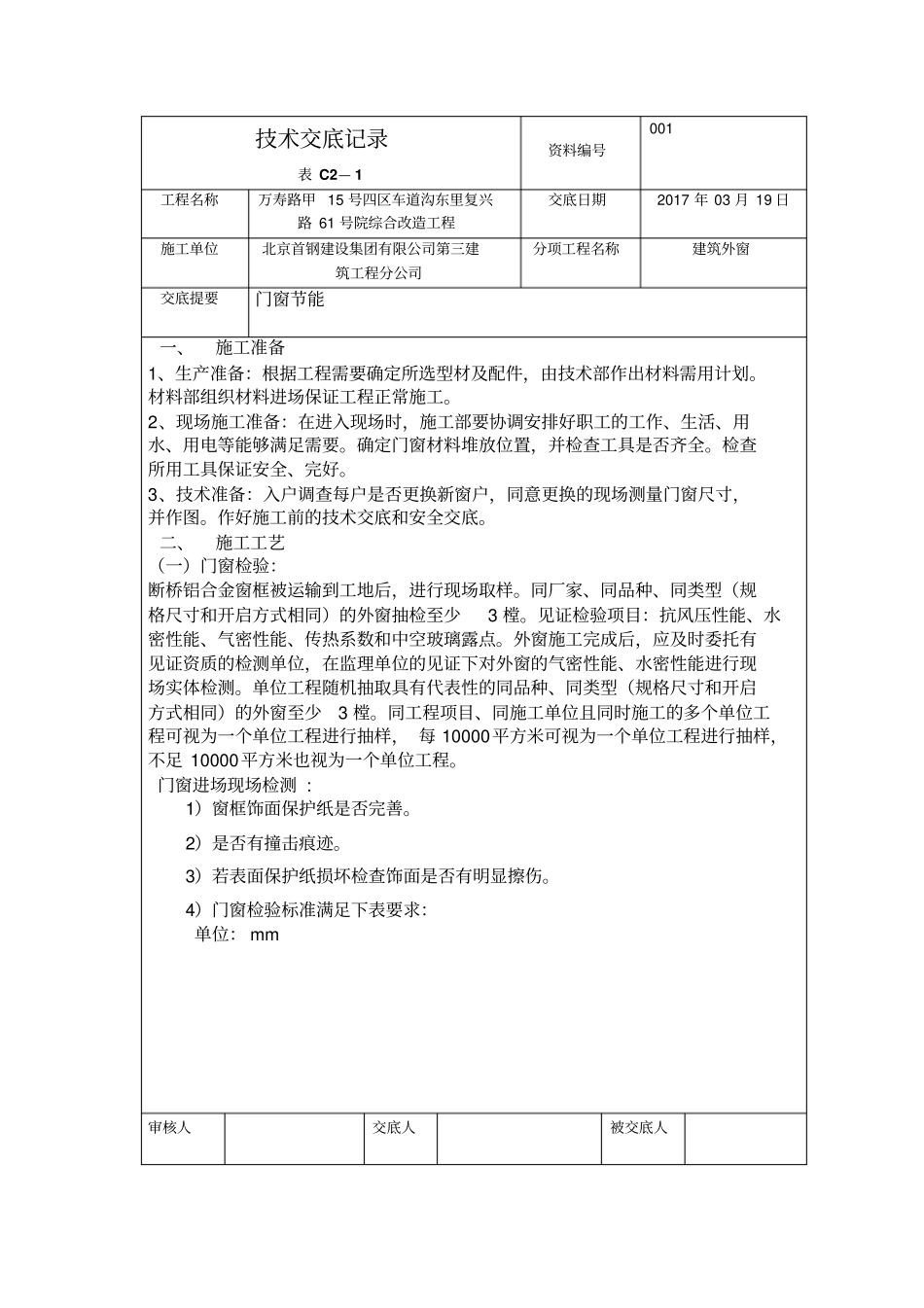

技术交底记录表 C2— 1资料编号001 工程名称万寿路甲 15 号四区车道沟东里复兴路 61 号院综合改造工程交底日期2017 年 03 月 19 日施工单位北京首钢建设集团有限公司第三建筑工程分公司分项工程名称建筑外窗交底提要门窗节能一、施工准备1、生产准备:根据工程需要确定所选型材及配件,由技术部作出材料需用计划
材料部组织材料进场保证工程正常施工
2、现场施工准备:在进入现场时,施工部要协调安排好职工的工作、生活、用水、用电等能够满足需要
确定门窗材料堆放位置,并检查工具是否齐全
检查所用工具保证安全、完好
3、技术准备:入户调查每户是否更换新窗户,同意更换的现场测量门窗尺寸,并作图
作好施工前的技术交底和安全交底
二、施工工艺(一)门窗检验:断桥铝合金窗框被运输到工地后,进行现场取样
同厂家、同品种、同类型(规格尺寸和开启方式相同)的外窗抽检至少3 樘
见证检验项目:抗风压性能、水密性能、气密性能、传热系数和中空玻璃露点
外窗施工完成后,应及时委托有见证资质的检测单位,在监理单位的见证下对外窗的气密性能、水密性能进行现场实体检测
单位工程随机抽取具有代表性的同品种、同类型(规格尺寸和开启方式相同)的外窗至少3 樘
同工程项目、同施工单位且同时施工的多个单位工程可视为一个单位工程进行抽样, 每 10000平方米可视为一个单位工程进行抽样,不足 10000平方米也视为一个单位工程
门窗进场现场检测 : 1)窗框饰面保护纸是否完善
2)是否有撞击痕迹
3)若表面保护纸损坏检查饰面是否有明显擦伤

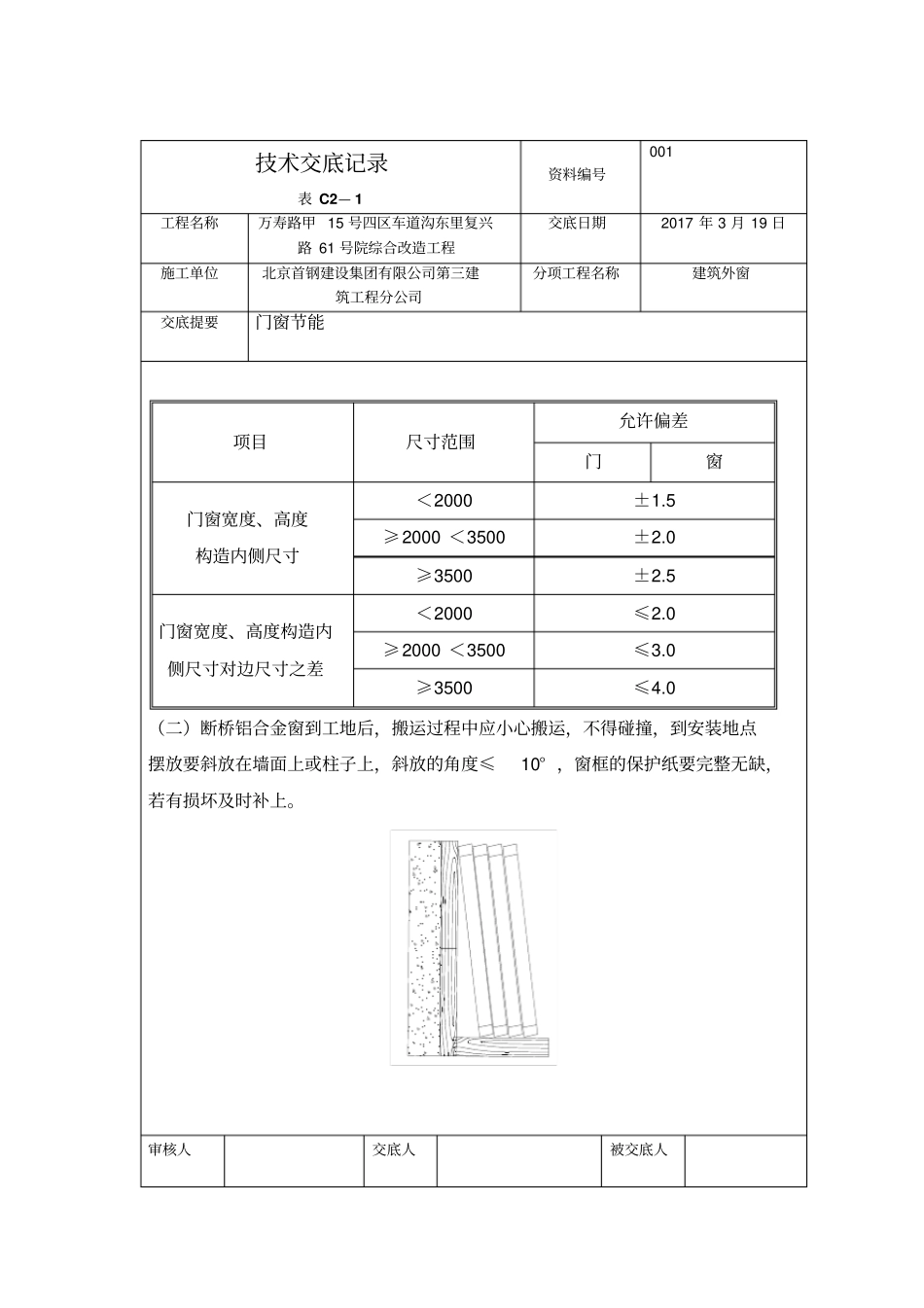

4)门窗检验标准满足下表要求:单位: mm 审核人交底人被交底人技术交底记录表 C2— 1资料编号001 工程名称万寿路甲 15 号四区车道沟东里复兴路 61 号院综合改造工程交底日期2017 年 3 月 19 日施工单位北京首钢建设集团有限公司第三建筑工程分公司分项工程名称建筑
