抚矿机械制造厂吊车轨道维修施工安全技术措施一、工程概况:本工程座落在抚矿机械制造厂院内,铸工厂房车间南跨北侧吊车轨道由于轨道压板连接螺栓年久腐蚀严重,造成吊车轨道位移严重,影响吊车安全使用,需要对轨道进行加固调整
加固施工主要有:1、厂房南跨北侧吊车梁中间部分8跨(48m)吊车梁轨道用钢板抱柱加固
2、吊车轨道梁总长160,除去中间8跨,其余112m部分吊车梁轨道加固采用钻孔植筋,植筋采用Φ16螺栓,钻孔Φ22深度为120mm,共计400个孔
由于施工在8m高的吊车梁上作业,为保证工程施工安全进行,特编制此施工措施
二、施工准备:1、在吊车梁上施工时应与甲方及时沟通,应保证施工时吊车滑触线等用电设施停电
2、为了及时的维修完毕,在施工前应将所需材料、零部件等进场,人员、机具等提前做好准备
3、准备3分钢丝绳160m长1条,两端用卡子固定在排架柱上
4、人员工期安排:15人施工10天
三、施工方法1、植筋施工顺序如下:定位→钻孔→清孔→钢材除锈→锚固胶配制→植筋→固化、保护→检验1
定位要求标示钻孔位置、型号,若基材上存在受力钢筋,钻孔位置可适当调整
钻孔用电锤成孔,如遇钢筋宜调整孔位避开
钻孔孔径22mm,钻孔深度为120mm
钻孔有效深度自构件表面坚实的混凝土算起
钻孔不应设置于构件的保护层或装饰层内
钻孔完毕,检查孔深、孔径合格后将孔内粉尘用压缩空气吹出,然后用毛刷将孔壁刷净,再次压缩空气吹孔,应反复进行3∽5次,直至孔内无灰尘碎屑,最后用棉布蘸丙酮拭净孔壁,将孔口临时封闭
若有废孔,清净后用植筋胶填实
钻孔孔内应保持干燥
钢材除锈14

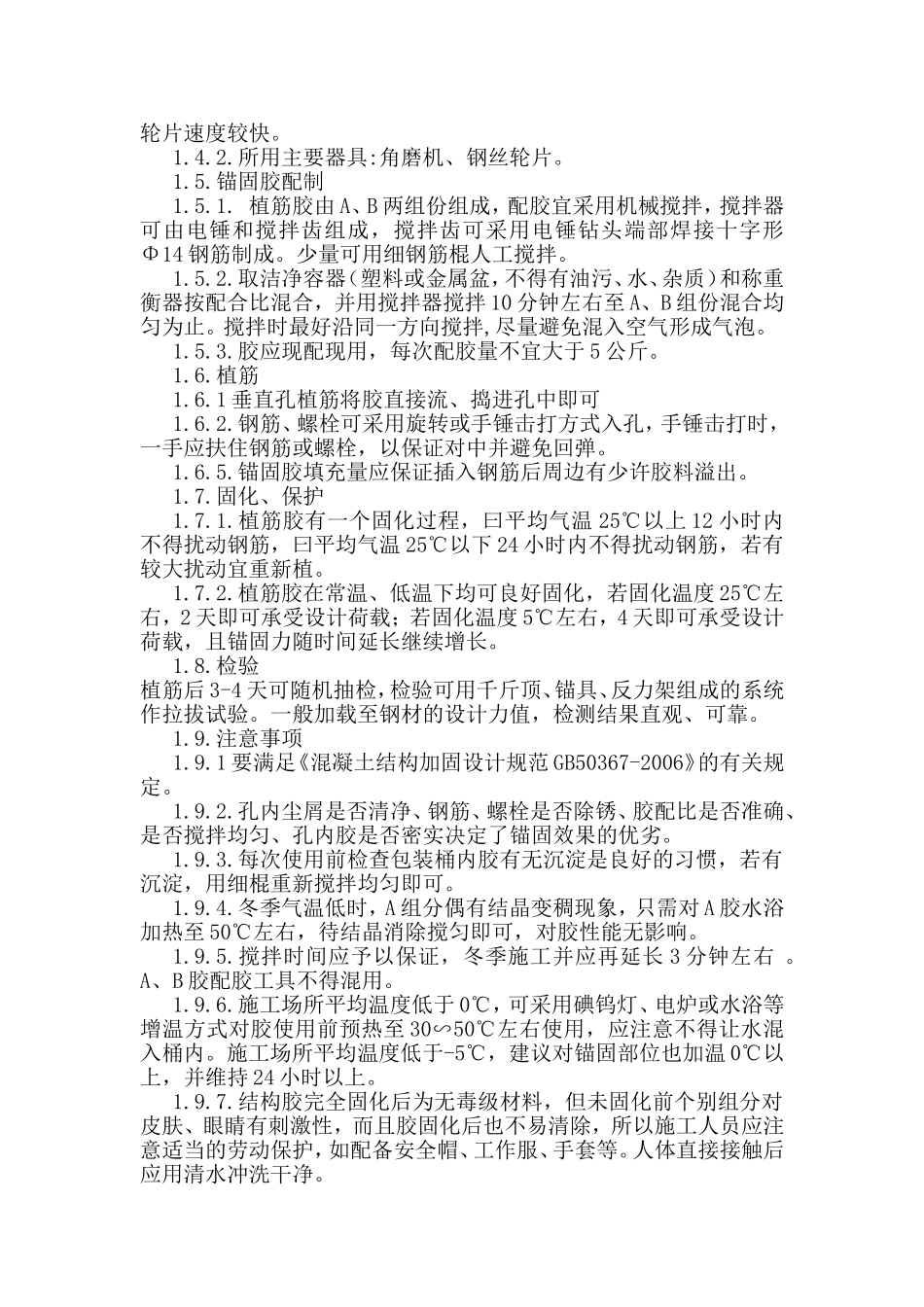

钢材锚固长度范围的铁锈、油污应清除干净(新钢筋、螺栓的青色氧化外皮也应除去),并打磨出金属光泽,采用角磨机和钢丝轮片速度较快
