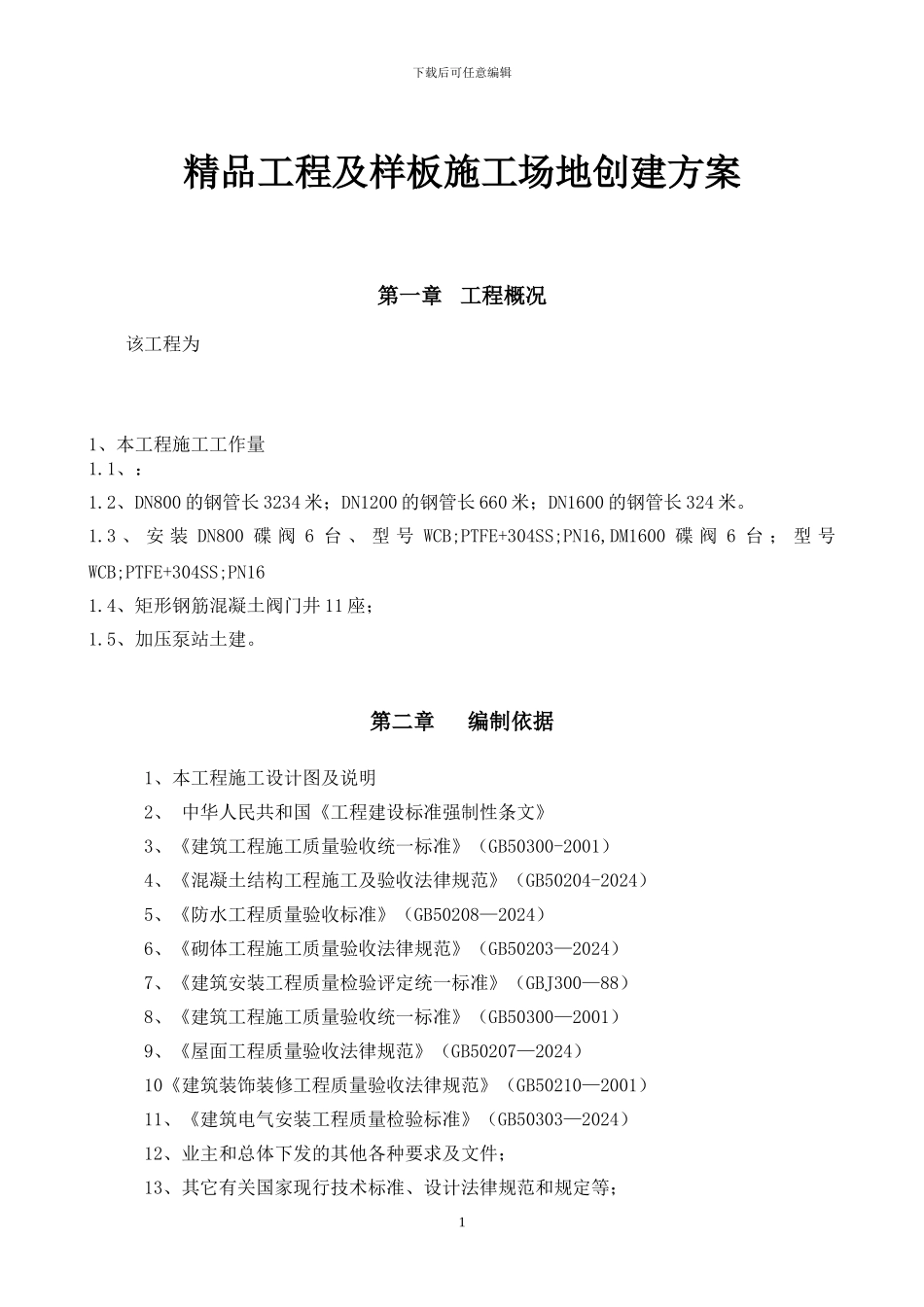

下载后可任意编辑精品工程及样板施工场地创建方案第一章 工程概况该工程为1、本工程施工工作量1
2、DN800 的钢管长 3234 米;DN1200 的钢管长 660 米;DN1600 的钢管长 324 米
3 、 安 装 DN800 碟 阀 6 台 、 型 号 WCB;PTFE+304SS;PN16,DM1600 碟 阀 6 台 ; 型 号WCB;PTFE+304SS;PN161
4、矩形钢筋混凝土阀门井 11 座;1
5、加压泵站土建

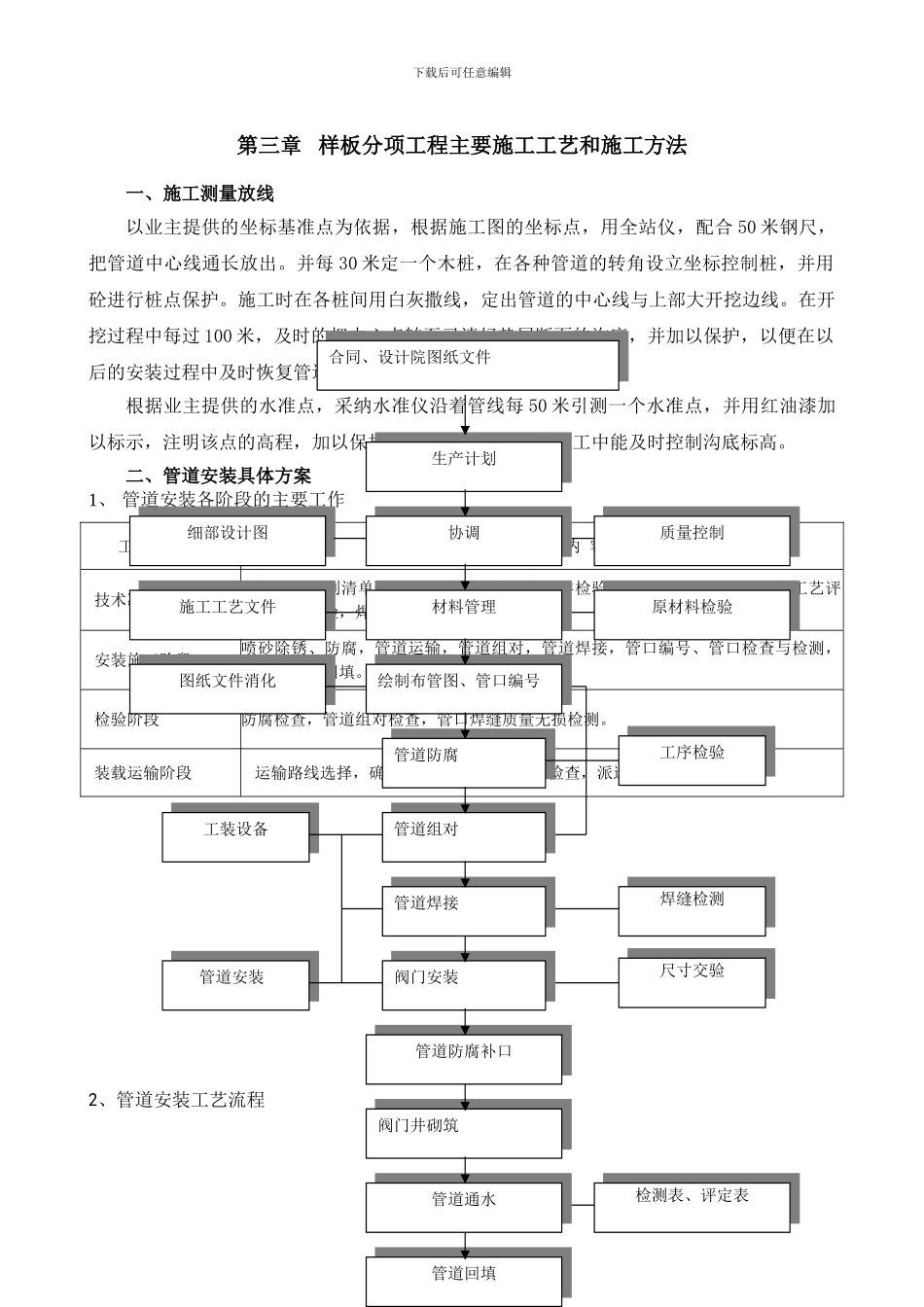

第二章 编制依据1、本工程施工设计图及说明2、 中华人民共和国《工程建设标准强制性条文》3、《建筑工程施工质量验收统一标准》(GB50300-2001)4、《混凝土结构工程施工及验收法律规范》(GB50204-2024)5、《防水工程质量验收标准》(GB50208—2024)6、《砌体工程施工质量验收法律规范》(GB50203—2024) 7、《建筑安装工程质量检验评定统一标准》(GBJ300—88) 8、《建筑工程施工质量验收统一标准》(GB50300—2001) 9、《屋面工程质量验收法律规范》(GB50207—2024) 10《建筑装饰装修工程质量验收法律规范》(GB50210—2001) 11、《建筑电气安装工程质量检验标准》(GB50303—2024) 12、业主和总体下发的其他各种要求及文件;13、其它有关国家现行技术标准、设计法律规范和规定等;1下载后可任意编辑第三章 样板分项工程主要施工工艺和施工方法一、施工测量放线以业主提供的坐标基准点为依据,根据施工图的坐标点,用全站仪,配合 50 米钢尺,把管道中心线通长放出
并每 30 米定一个木桩,在各种管道的转角设立坐标控制桩,并用砼进行桩点保护
施工时在各桩间用白灰撒线,定出管道的中心线与上部大开挖边线
在开挖过程中每过 100 米,及时的把中心点转至已清好垫层断
