下载后可任意编辑氧气乙炔气割安全技术措施一、施工概述 根据工作安排,于 2024 年 2 月 17 日对西翼探煤下山顶板报废锚杆锚索进行气割截断,施工过程中需用气割作业
为确保施工安全,特制定本专项安全技术措施
二、作业环境及施工时间 1、作业地点位于西翼探煤下山,局部通风,符合煤矿安全规程气割作业环境的要求
2、施工时间:2024 年 2 月 17 日八点班
三、施工组织 施工人员 3 人,其中:现场负责人:跟班队长;现场监护工:当班安全员;气割操作工,火种携带工,洒水灭火工
四、施工前准备 (一)地面施工准备 1、检查气瓶
必须仔细检查,检查氧气瓶、乙炔瓶阀门关闭严密无泄漏,氧气、乙炔足量,压力负荷达到要求,并仔细清点好领取数量
2、检查气割器具
必须对气管、减压阀、气压表、回火防止器、割炬等仔细检查,确保气割器具完好,气管及连接部位不漏气
3、气割器具装车
将氧气、乙炔及气割器具装入矿车,作好入井准备
氧气瓶、乙炔瓶不能装在同一矿车内,且不得与其它可燃材料、大型金属物件以及大块矸石等混装;气管及其它器具不得装车运输,必须专人携带以防挤坏
4、入井要求
地面准备工作负责人持审批完成的气割措施,在井口向把钩人员登记氧气、乙炔数量及施施工场地点后,方能将气瓶和施工材料装入矿车推到井口位置,准备下井
5、地面准备工作由材料库人员完成,由地面负责人具体负责检查确认
(二)井下运输 1、气瓶二次检查
将氧气瓶、乙炔瓶下放到副井井底车场,下载后可任意编辑派专人再次检查氧气瓶、乙炔瓶的装车情况,并对运输过程监管
2、运输路线:地面→副井→北翼轨道大巷→西翼轨道大巷→轨皮二联巷→西翼皮带大巷→西翼探煤下山(施施工场地点)
3、气瓶运输

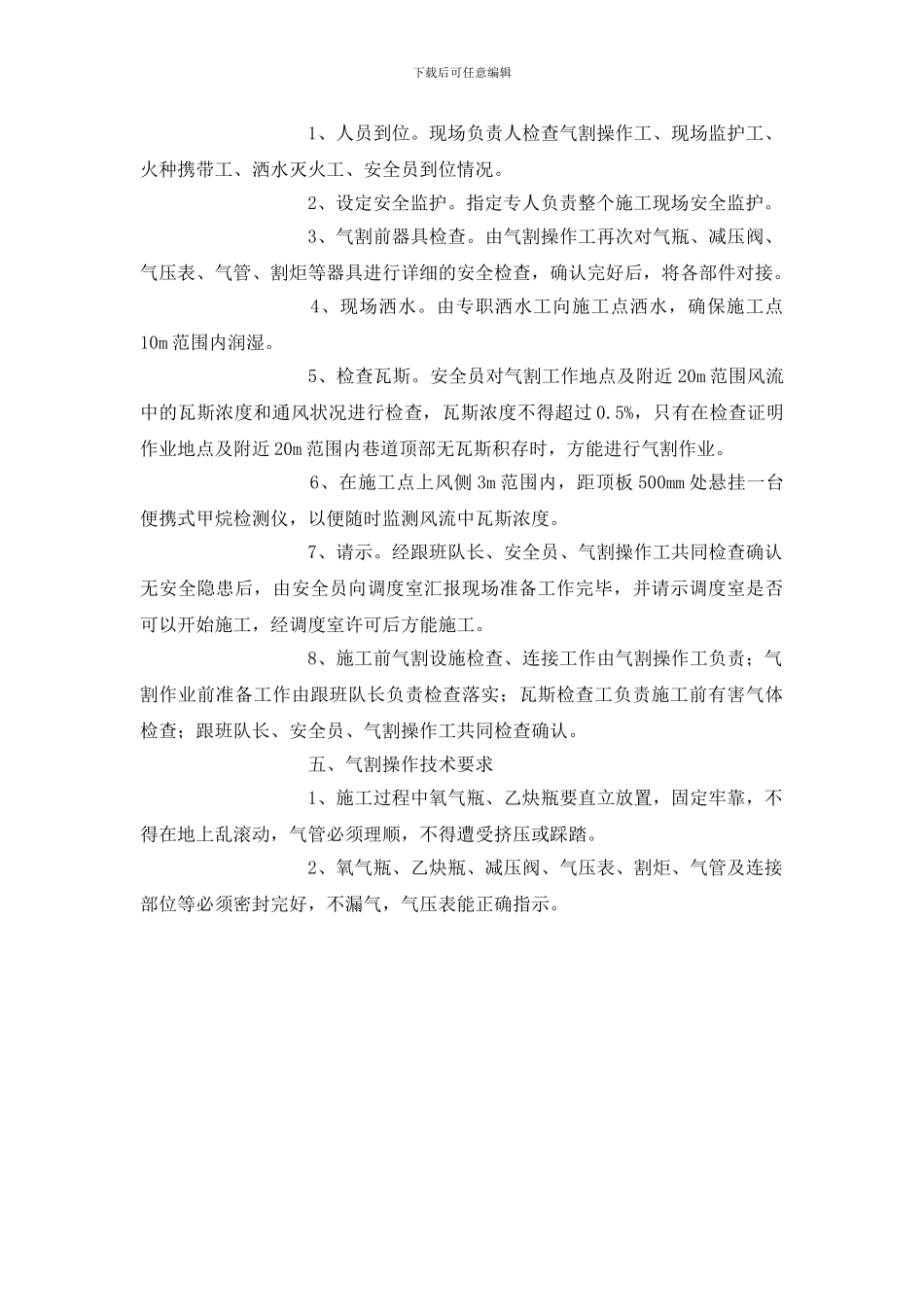

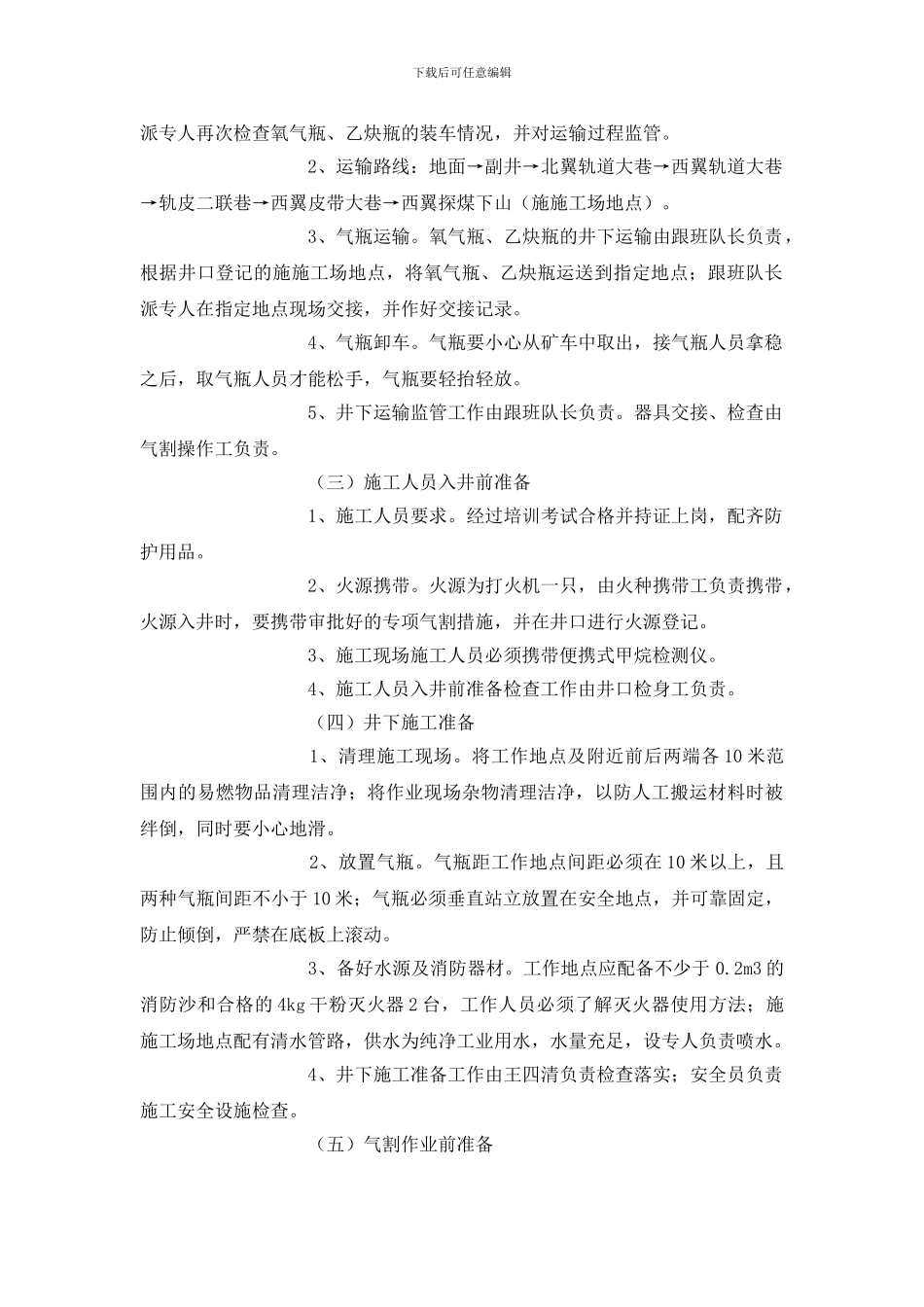

氧气瓶、乙炔瓶的井下运输由跟班队长负责,根据井口登记的施施工场地点,将氧气瓶、乙炔瓶运送到指定地点;跟班队长派专人在指定地点现场交
