中交三公局 xxxx 高速公路总承包项目经理部技术交底书编制单位: xx 总承包项目经理部工程部主送单位各分部编号FZZBB-JD-隧道 - 二衬施工工程名称 / 部位二衬施工日 期20xx 年 4月 22 日隧道二衬施工工程技术交底1、编制目的强化组织指挥,加强管理,优化资源配置,正确指导衬砌施工,保证二衬砼浇注质量达到内实外美,满足客运专线高标准高质量的要求
2、准备工作2

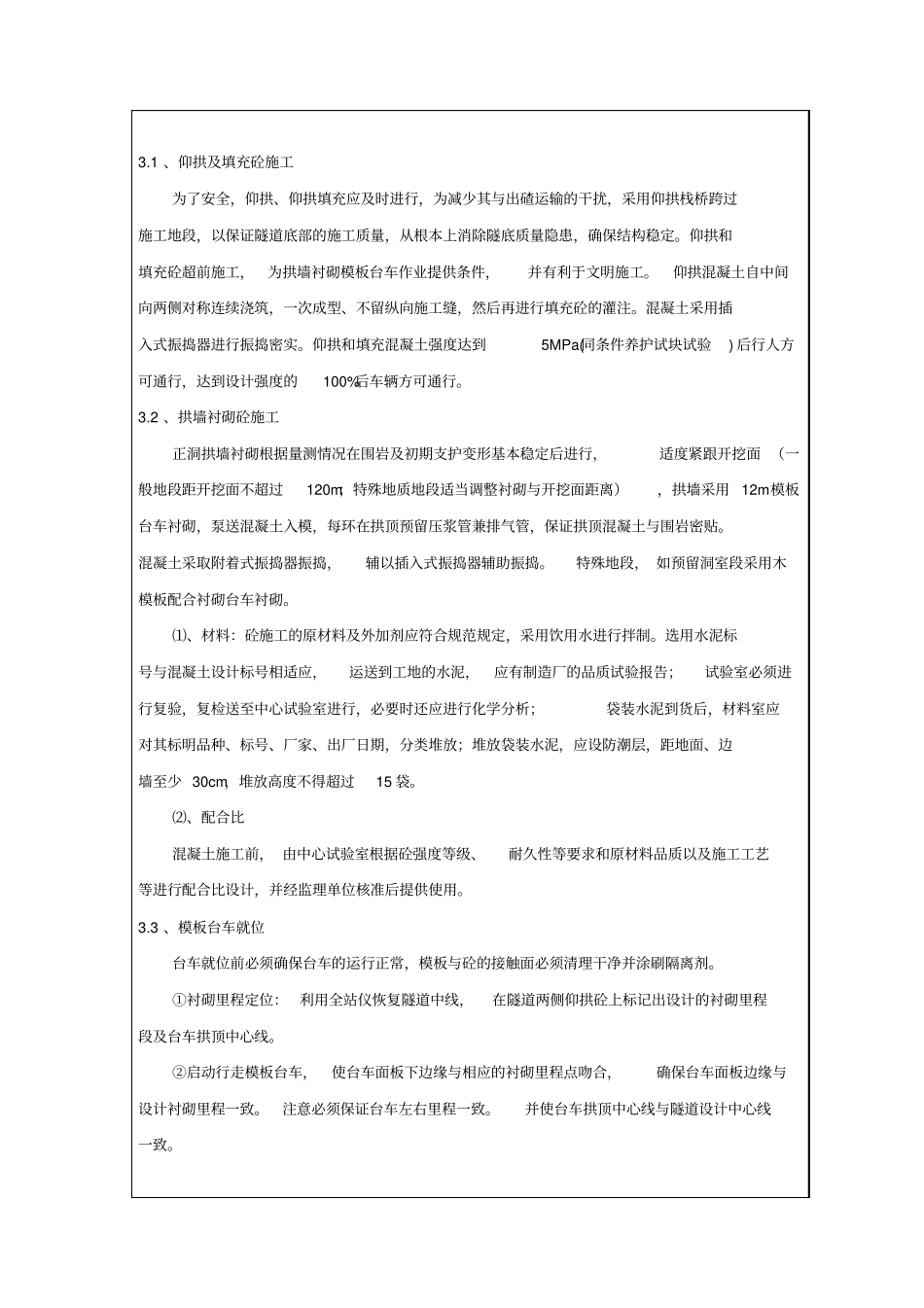

1 、基面准备⑴隧道基面检查,存在欠挖的按要求进行处理:①复核基础中心线、方向、高程和断面尺寸;②根据基础周围情况,做好防排水准备工作;⑵基底应清除虚石、杂物
2 、衬砌施工前做好以下工作⑴复核隧道工程地质和水文地质情况,分析围岩稳定性特点,根据地质情况的变化及围岩的稳定状态,制定施工技术措施或变更施工方法
⑵对已完成初期支护地段,应继续观察隧道稳定状态,注意支护变形、开裂、侵入净空等现象,及时记录,做出长期稳定性评价
⑶衬砌所用原材料的质量及其贮运方式应符合有关规定
⑷做好地下水引排工作,仰拱及基础部位的虚渣及积水必须清理干净
⑸防水层或喷层表面粉尘应清除并洒水湿润
⑹施工机具、台架、模板台车等必须经过检查,并进行机械试运转
3、隧道衬砌砼施工隧道衬砌采用复合式衬砌,即以系统锚杆、喷砼、钢筋网、钢架组成初期支护与二次模筑砼相结合
二次衬砌砼采用防水混凝土浇筑,防水混凝土等级不应小于S6
衬砌工序安排采取先浇筑仰拱砼再进行仰拱砼填充,后拱墙施工, 仰拱采用仰拱栈桥全幅施工,拱墙衬砌采用模板台车衬砌
仰拱、 填充与拱墙衬砌混凝土均采用自动计量搅拌站生产,混凝土罐车运输混凝土,泵送混凝土入模
严格砼施工工艺和品质控制,严格按设计和技术标准施工,保证“尺寸准确,强度合格,内实外美,不渗不漏,快速施工”目标
衬砌施工工艺见下图“衬砌施工方法及工艺流程图”
施工准备初期支护基面处理按设计敷设泄水管绑扎仰
