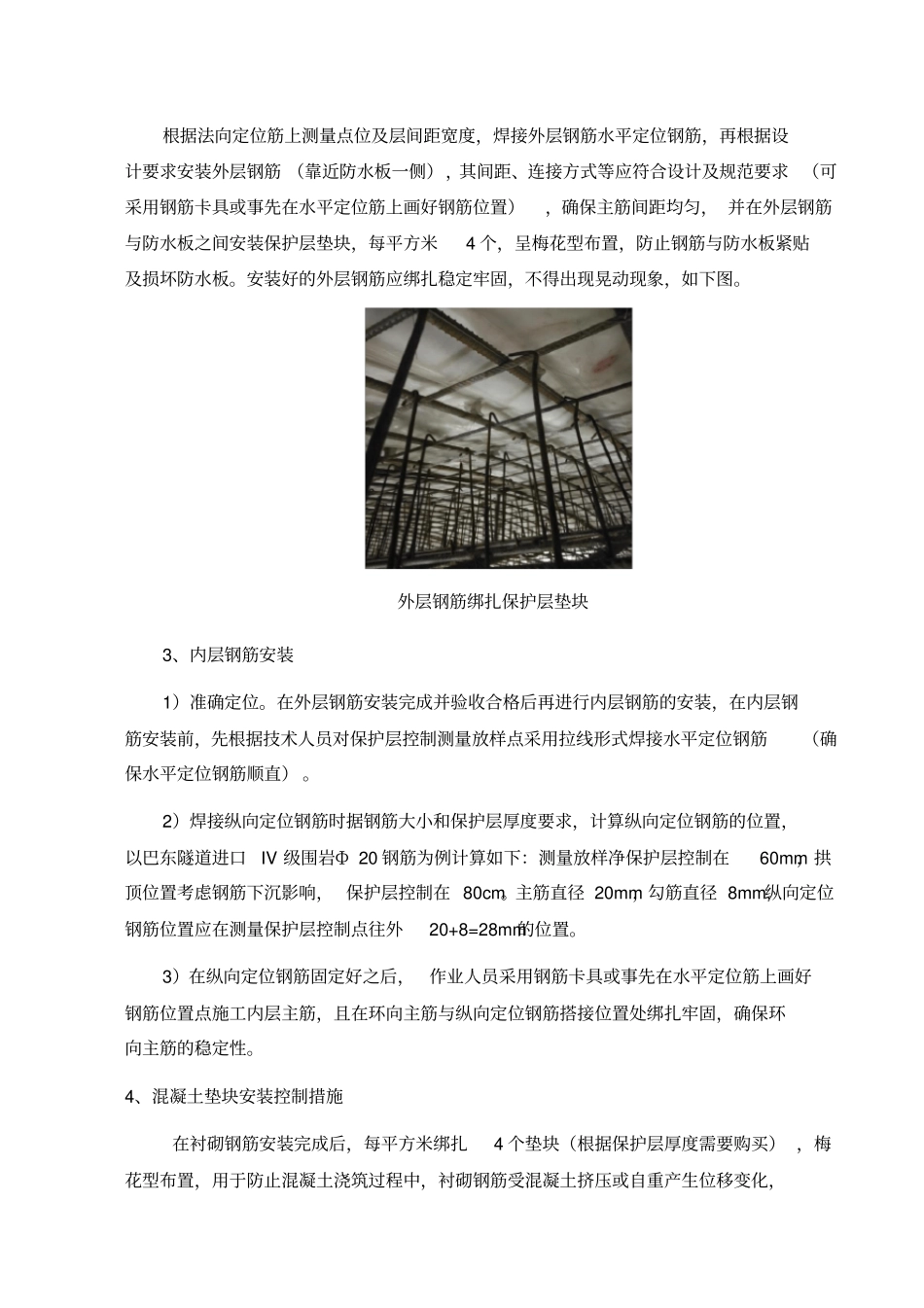

隧道二衬钢筋施工控制措施1、环向、法向、纵向定位钢筋的施工在二衬土工布及防水板安装完毕后,由技术人员在该环二衬中部位置及端头位置的防水板上测出2 条法线,以红色油漆标识一个环向

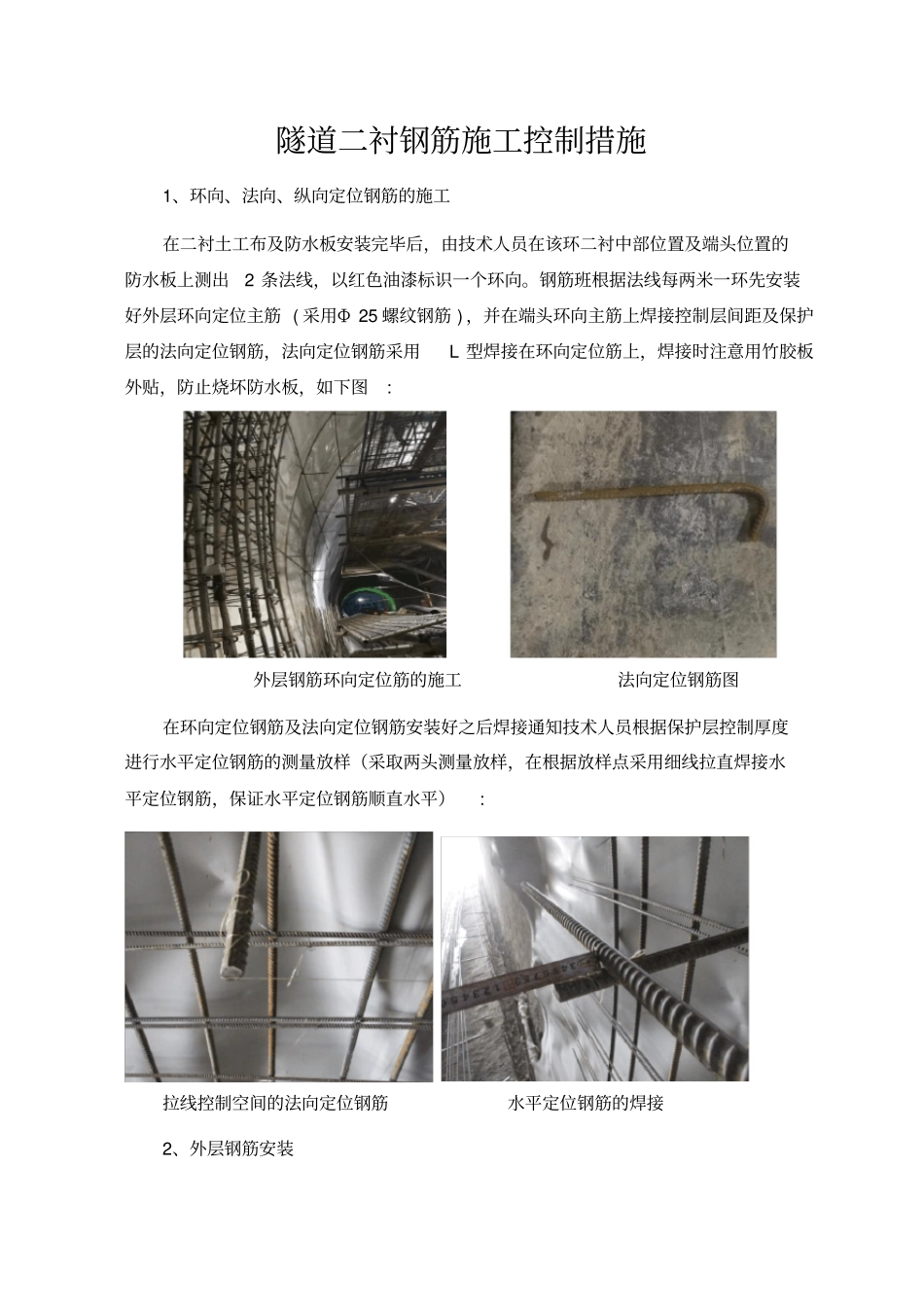

钢筋班根据法线每两米一环先安装好外层环向定位主筋 ( 采用Φ 25 螺纹钢筋 ) ,并在端头环向主筋上焊接控制层间距及保护层的法向定位钢筋,法向定位钢筋采用L 型焊接在环向定位筋上,焊接时注意用竹胶板外贴,防止烧坏防水板,如下图: 外层钢筋环向定位筋的施工法向定位钢筋图在环向定位钢筋及法向定位钢筋安装好之后焊接通知技术人员根据保护层控制厚度进行水平定位钢筋的测量放样(采取两头测量放样,在根据放样点采用细线拉直焊接水平定位钢筋,保证水平定位钢筋顺直水平): 拉线控制空间的法向定位钢筋水平定位钢筋的焊接2、外层钢筋安装根据法向定位筋上测量点位及层间距宽度,焊接外层钢筋水平定位钢筋,再根据设计要求安装外层钢筋 (靠近防水板一侧),其间距、连接方式等应符合设计及规范要求 (可采用钢筋卡具或事先在水平定位筋上画好钢筋位置),确保主筋间距均匀, 并在外层钢筋与防水板之间安装保护层垫块,每平方米4 个,呈梅花型布置,防止钢筋与防水板紧贴及损坏防水板

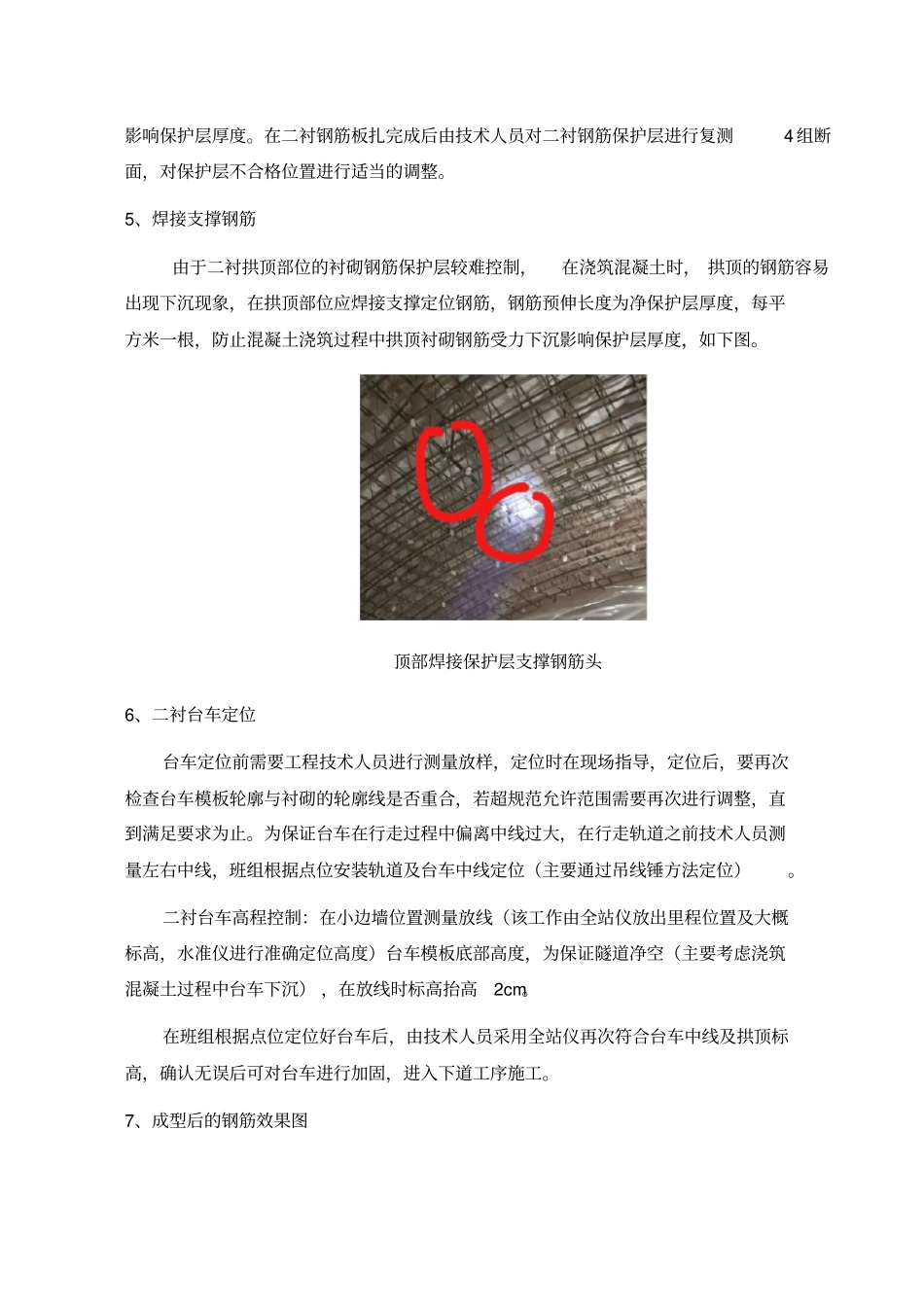

安装好的外层钢筋应绑扎稳定牢固,不得出现晃动现象,如下图
外层钢筋绑扎保护层垫块3、内层钢筋安装1)准确定位
在外层钢筋安装完成并验收合格后再进行内层钢筋的安装,在内层钢筋安装前,先根据技术人员对保护层控制测量放样点采用拉线形式焊接水平定位钢筋(确保水平定位钢筋顺直)
2)焊接纵向定位钢筋时据钢筋大小和保护层厚度要求,计算纵向定位钢筋的位置,以巴东隧道进口IV 级围岩Ф 20 钢筋为例计算如下:测量放样净保护层控制在60mm,拱顶位置考虑钢筋下沉影响, 保护层控制在 80cm
主筋直径 20mm,勾筋直径 8mm,纵向定位钢筋位置应在测量保护层控制点往外20+8=2
