隧道开挖施工技术交底编制单位 : 中交二公局贵广铁路工程指挥部第一经理部工序名称隧道开挖日期1、 隧道开挖施工1
1 方案设计本隧道按新奥法原理组织施工,并要根据不同围岩级别及周边环境选择相应工法,应根据监控量测结果,适时施作二次衬砌
石质隧道破碎带按照“先支护、后开挖、短进尺、弱爆破、快封闭、勤量测”的原则进行组织施工
隧道开挖前,首先完成洞口截水沟、洞口土方及边仰坡防护施工
洞口土方采用挖掘机配合装载机自上而下分层施工,大型自卸汽车运输,并及时做好坡面防护,开挖一段(台阶)防护一段(台阶)
先施做护拱混凝土,然后施做暗洞超前大管棚,随后进入暗洞施工
目前我隧道根据围岩情况,暗洞施工采用三台阶七步开挖法
隧道采用钻爆法开挖,出碴采用装载机配合大型或中型自卸汽车无轨运输
施工通风采用管道压入式通风
在施工过程中应不断总结经验,优化工艺
加强超前地质预测、预报,加强围岩监控量测管理
根据量测结果,及时调整预留变形量及支护参数,适时施作二次衬砌,确保隧道安全
开挖方法的改变,要严格按程序申请设计变更
2 开挖施工工艺1

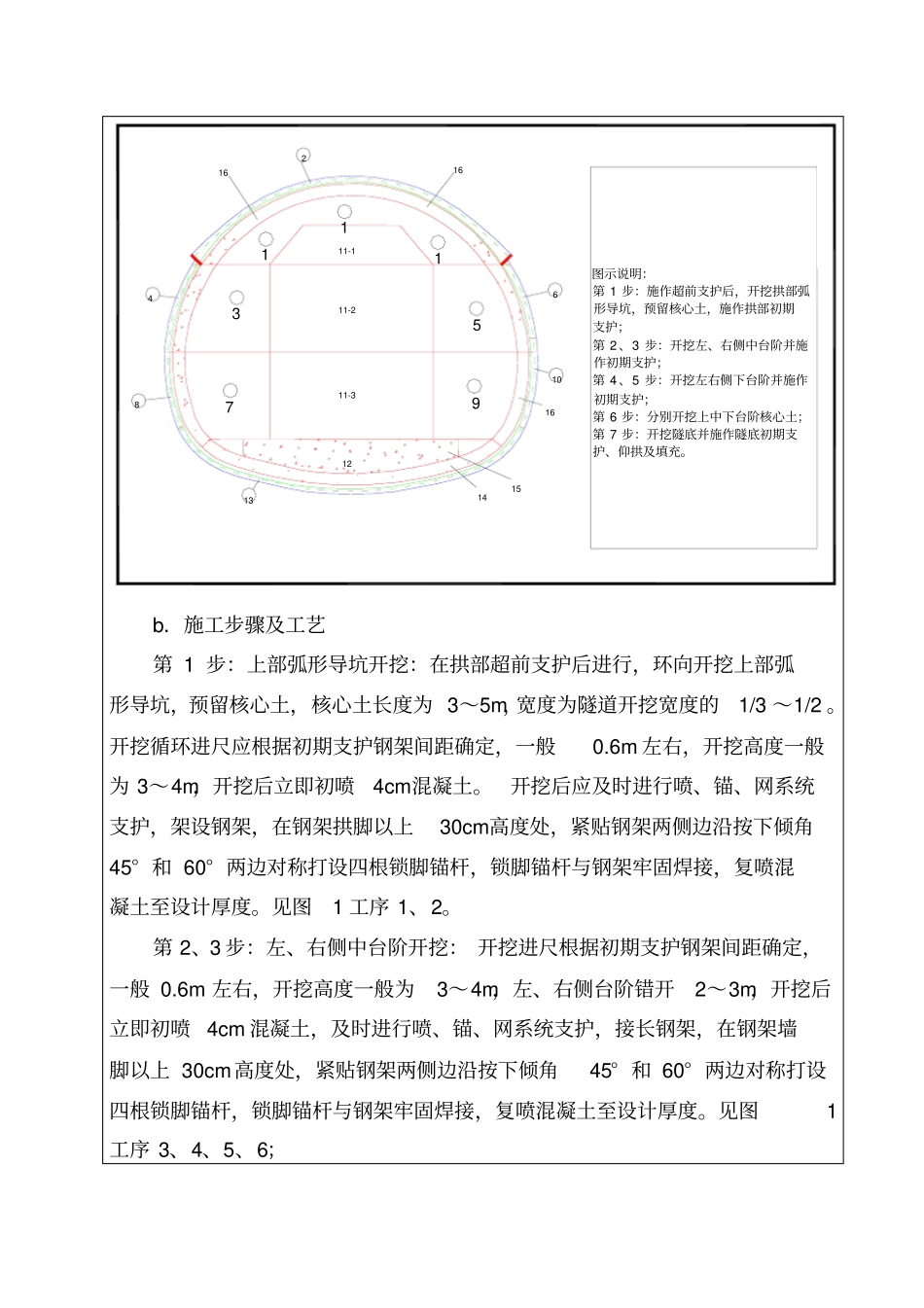

1 Ⅴ级围岩三台阶七步开挖方法示意图,见图1 图 1 Ⅴ级围岩三台步开挖施工方法示意图b.施工步骤及工艺第 1 步:上部弧形导坑开挖:在拱部超前支护后进行,环向开挖上部弧形导坑,预留核心土,核心土长度为 3~5m,宽度为隧道开挖宽度的1/3 ~1/2
开挖循环进尺应根据初期支护钢架间距确定,一般0
6m 左右,开挖高度一般为 3~4m,开挖后立即初喷4cm混凝土
开挖后应及时进行喷、锚、网系统支护,架设钢架,在钢架拱脚以上30cm高度处,紧贴钢架两侧边沿按下倾角45° 和 60° 两边对称打设四根锁脚锚杆,锁脚锚杆与钢架牢固焊接,复喷混凝土至设计厚度
见图1 工序 1、2

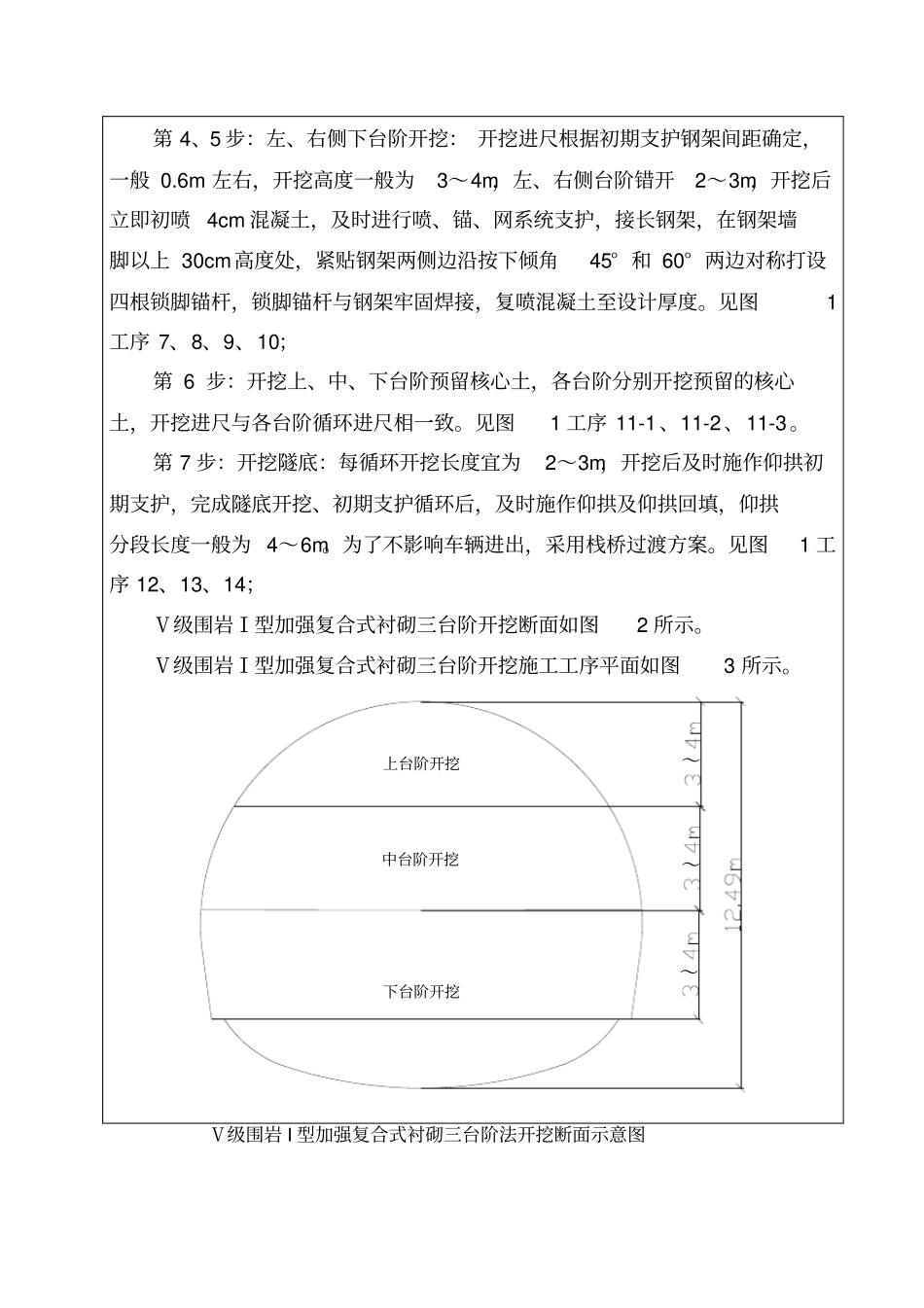

第 2、3 步:左、右侧中台阶开挖: 开挖进尺根据初期支护钢架间距确定,一般 0
