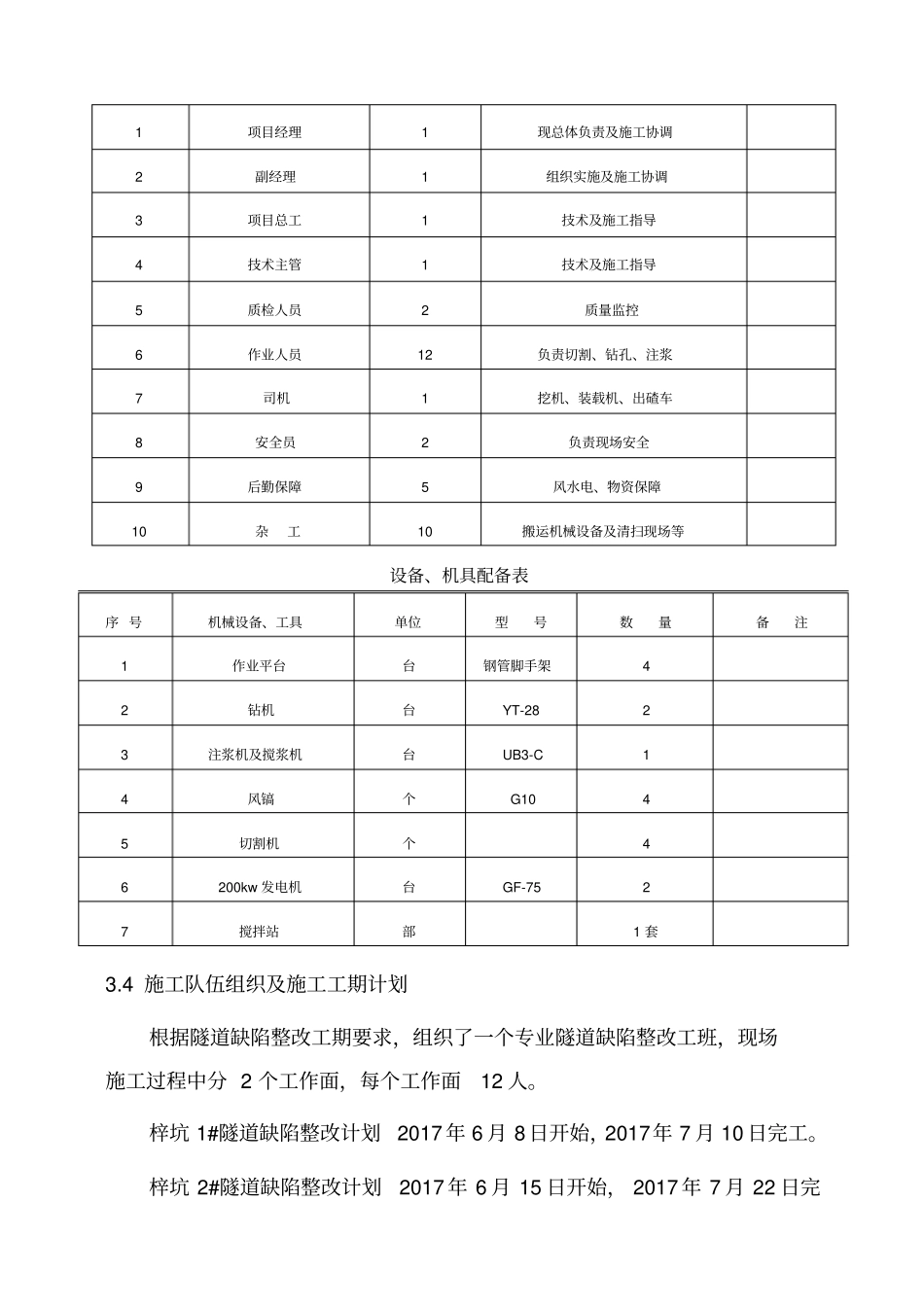

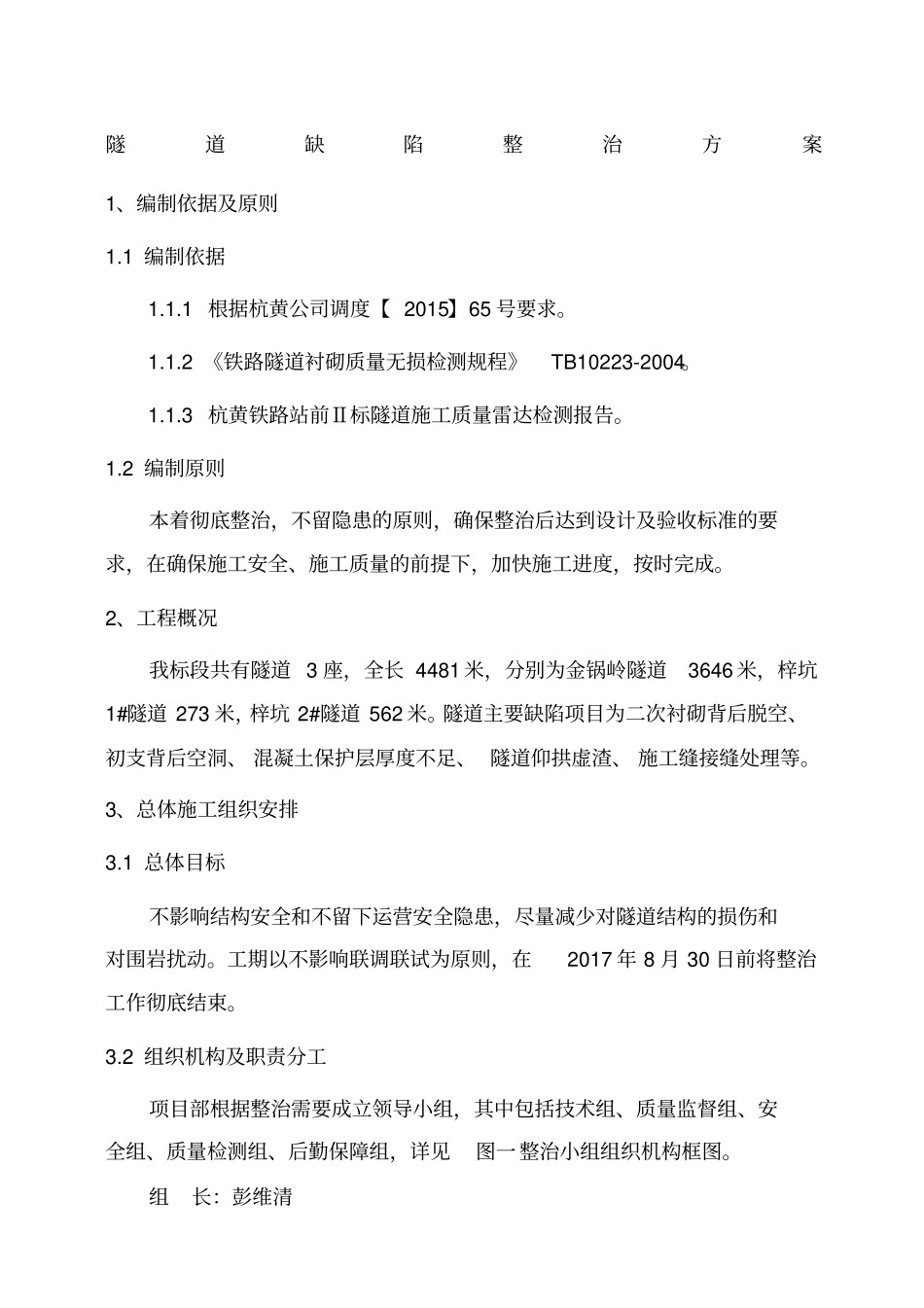

隧道缺陷整治方案1、编制依据及原则1.1 编制依据1.1.1 根据杭黄公司调度【 2015】65 号要求。1.1.2 《铁路隧道衬砌质量无损检测规程》TB10223-2004。1.1.3 杭黄铁路站前Ⅱ标隧道施工质量雷达检测报告。1.2 编制原则本着彻底整治,不留隐患的原则,确保整治后达到设计及验收标准的要求,在确保施工安全、施工质量的前提下,加快施工进度,按时完成。2、工程概况我标段共有隧道 3 座,全长 4481 米,分别为金锅岭隧道3646 米,梓坑1#隧道 273 米,梓坑 2#隧道 562 米。隧道主要缺陷项目为二次衬砌背后脱空、初支背后空洞、 混凝土保护层厚度不足、 隧道仰拱虚渣、 施工缝接缝处理等。3、总体施工组织安排3.1 总体目标不影响结构安全和不留下运营安全隐患,尽量减少对隧道结构的损伤和对围岩扰动。工期以不影响联调联试为原则,在2017 年 8 月 30 日前将整治工作彻底结束。3.2 组织机构及职责分工项目部根据整治需要成立领导小组,其中包括技术组、质量监督组、安全组、质量检测组、后勤保障组,详见图一整治小组组织机构框图。组长:彭维清副组长:祁雄熙袁恺技术组:吴飞质量监督组:郑成杰安全组:侯杰李勇质量检测组:李伟李鹏亮后勤保障组:蔡怀洲、范启福图一 整治小组组织机构框图(1)组长职责: 对存在问题的整治落实负全面领导责任,认真贯彻落实铁道部质量安全监督总站及京福公司的各项规定及要求,对问题整治提出有针对性的安全质量要求;(2)副组长职责: 协助组长开展整治落实工作,组长不在位时,代行其职责;组织编制整治方案,组织搞好整治;(3)安全组职责: 负责整治过程中的安全防护工作,做好现场警示标牌的布设及爆破时人员、机具、设备及成品半成品的安全防护。(4)技术组职责: 负责相关问题整治方案的编制及实施,做好现场技术指导;对整治过程的工序做好记录,并留好影像资料。(5)质量监督组职责:负责整治过程每道工序的验收并做好验收记录。(6)质量检测组职责: 对整治后的结构物进行检测, 确保工程质量满足设计要求。(7)后勤保障组职责: 负责整治过程人员、 物资、设备和资金及时到位及后勤供给。3.3 施工人员及设备安排劳力配备表序号职务数量(人)担负主要任务备注项目经理安全总监项目总工项目书记安全组技术组质量监督组质量检测组后勤保障组1 项目经理1 现总体负责及施工协调2 副经理1 组织实施及施工协调3 项目总工1 技术及施工指导4 技术主管1 技术及...
