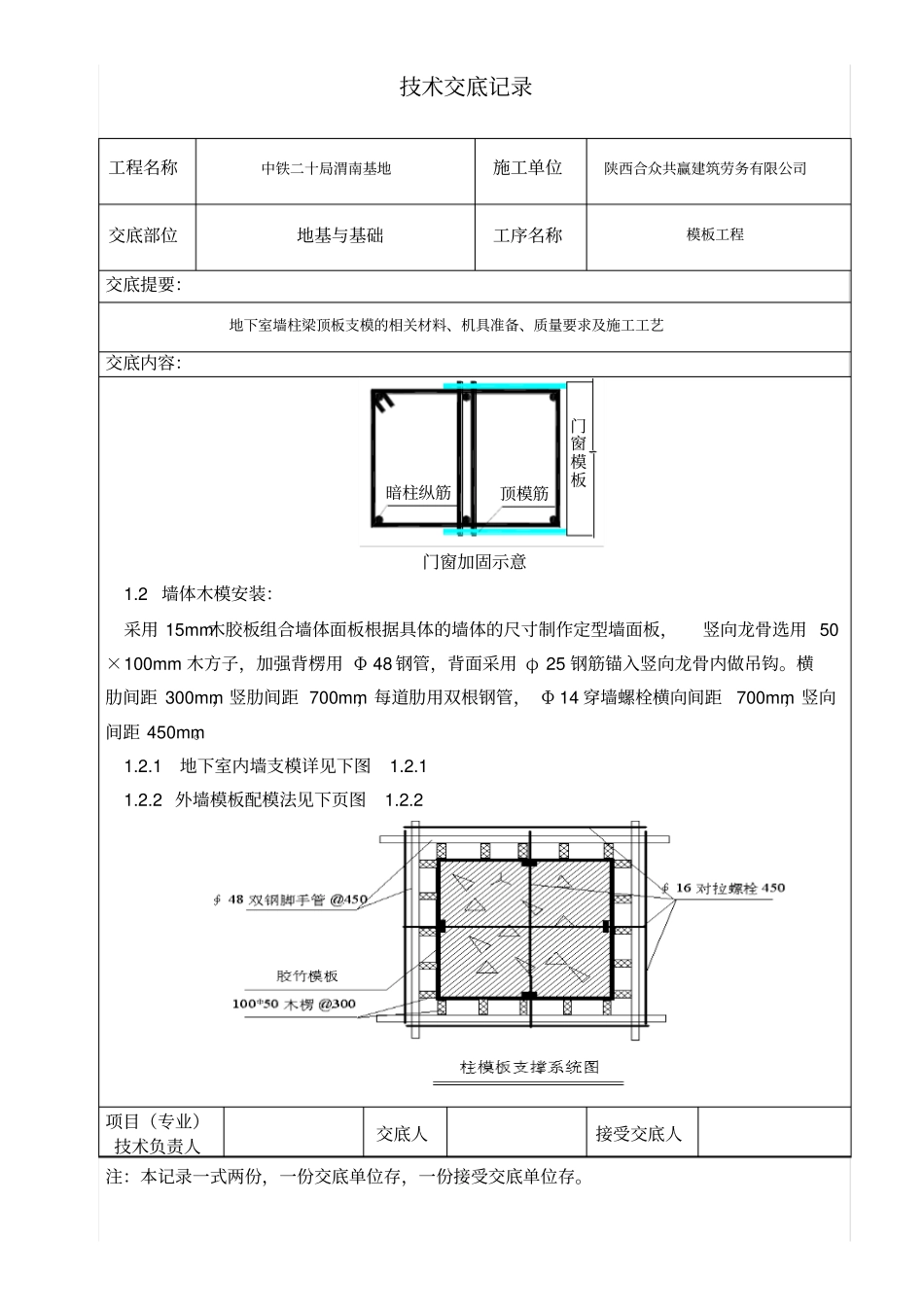

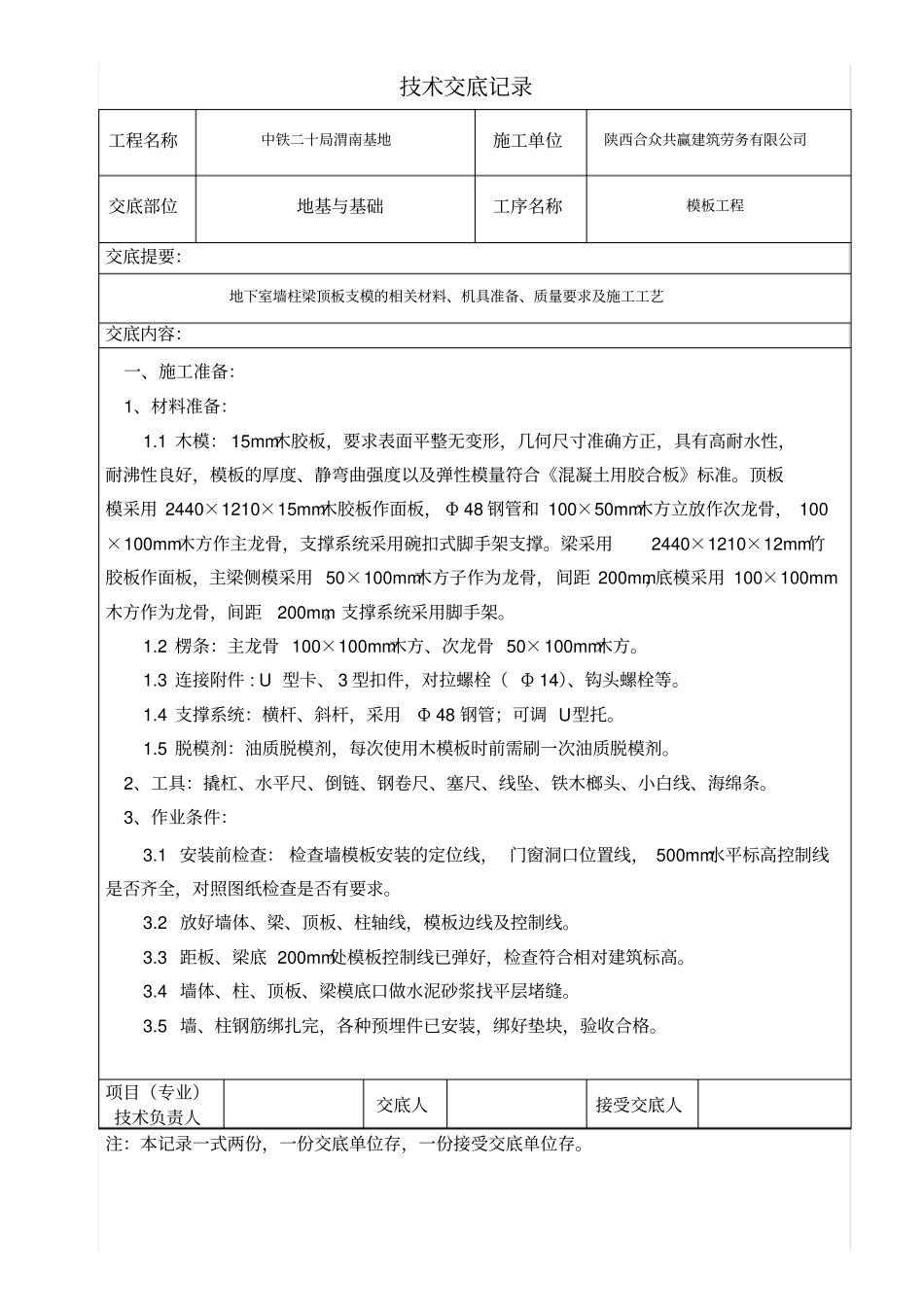

技术交底记录工程名称中铁二十局渭南基地施工单位陕西合众共赢建筑劳务有限公司交底部位地基与基础工序名称模板工程交底提要:地下室墙柱梁顶板支模的相关材料、机具准备、质量要求及施工工艺交底内容:一、施工准备:1、材料准备:1
1 木模: 15mm木胶板,要求表面平整无变形,几何尺寸准确方正,具有高耐水性,耐沸性良好,模板的厚度、静弯曲强度以及弹性模量符合《混凝土用胶合板》标准
顶板模采用 2440×1210×15mm木胶板作面板, Φ 48 钢管和 100×50mm木方立放作次龙骨, 100×100mm木方作主龙骨,支撑系统采用碗扣式脚手架支撑
梁采用2440×1210×12mm竹胶板作面板,主梁侧模采用 50×100mm木方子作为龙骨,间距 200mm,底模采用 100×100mm木方作为龙骨,间距200mm
支撑系统采用脚手架
2 楞条:主龙骨 100×100mm木方、次龙骨 50×100mm木方
3 连接附件 : U 型卡、 3 型扣件,对拉螺栓( Φ 14)、钩头螺栓等
4 支撑系统:横杆、斜杆,采用Φ 48 钢管;可调 U型托
5 脱模剂:油质脱模剂,每次使用木模板时前需刷一次油质脱模剂
2、工具:撬杠、水平尺、倒链、钢卷尺、塞尺、线坠、铁木榔头、小白线、海绵条
3、作业条件:3
1 安装前检查: 检查墙模板安装的定位线, 门窗洞口位置线, 500mm水平标高控制线是否齐全,对照图纸检查是否有要求
2 放好墙体、梁、顶板、柱轴线,模板边线及控制线
3 距板、梁底 200mm处模板控制线已弹好,检查符合相对建筑标高
4 墙体、柱、顶板、梁模底口做水泥砂浆找平层堵缝
5 墙、柱钢筋绑扎完,各种预埋件已安装,绑好垫块,验收合格
项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存
