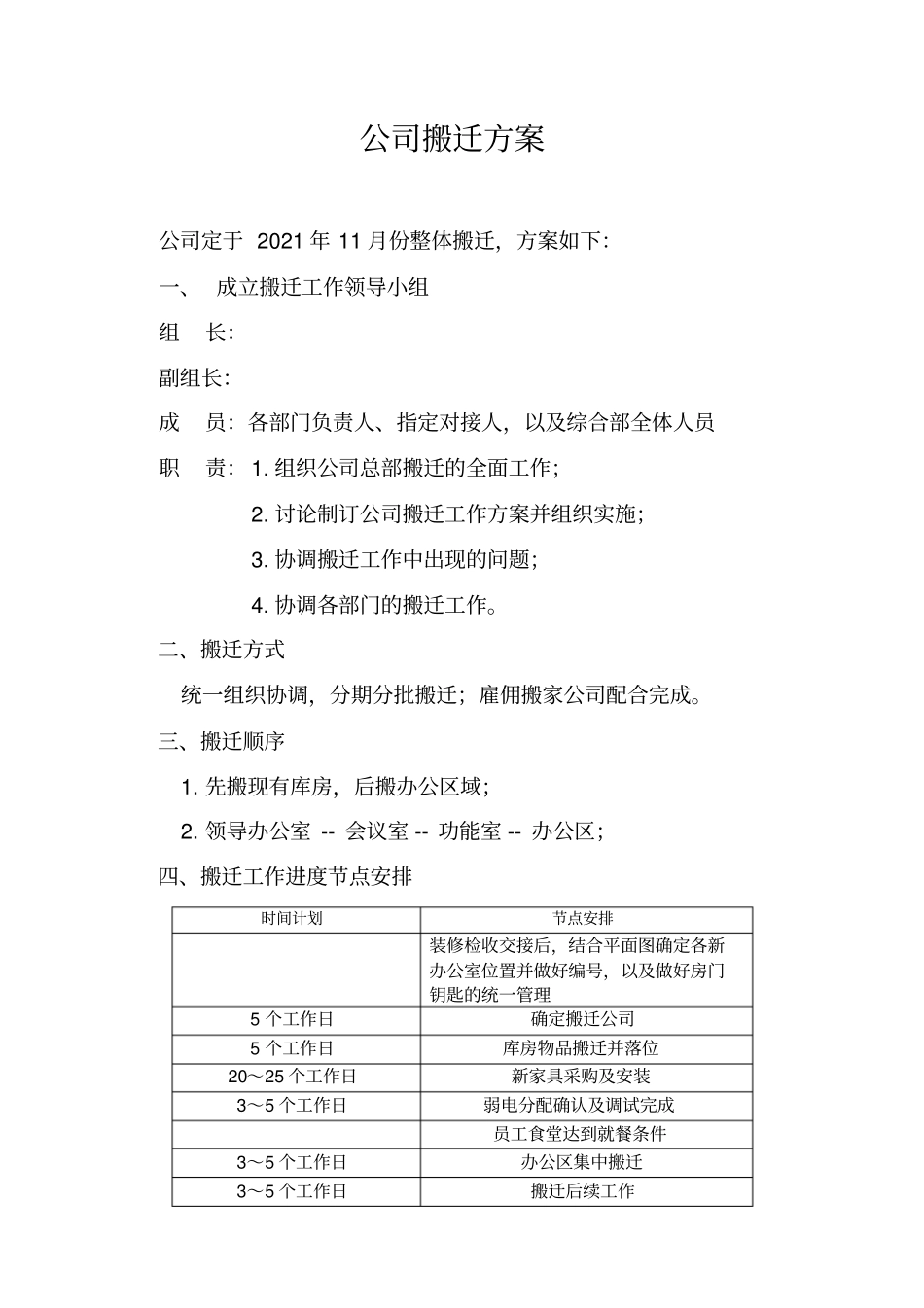

集团公司搬迁方案实用资料(可以直接使用,可编辑优秀版资料,欢迎下载)公司搬迁方案公司定于 2021 年 11 月份整体搬迁,方案如下:一、 成立搬迁工作领导小组组长:副组长:成员:各部门负责人、指定对接人,以及综合部全体人员职责: 1
组织公司总部搬迁的全面工作;2
讨论制订公司搬迁工作方案并组织实施;3
协调搬迁工作中出现的问题;4
协调各部门的搬迁工作
二、搬迁方式统一组织协调,分期分批搬迁;雇佣搬家公司配合完成
三、搬迁顺序1
先搬现有库房,后搬办公区域;2

领导办公室 -- 会议室 -- 功能室 -- 办公区;四、搬迁工作进度节点安排时间计划节点安排装修检收交接后,结合平面图确定各新办公室位置并做好编号,以及做好房门钥匙的统一管理5 个工作日确定搬迁公司5 个工作日库房物品搬迁并落位20~25 个工作日新家具采购及安装3~5 个工作日弱电分配确认及调试完成员工食堂达到就餐条件3~5 个工作日办公区集中搬迁3~5 个工作日搬迁后续工作五、搬迁筹备(搬迁日之前完成)(一)结合已确定的新办公室分配平面图,确定现有账面办公家具(包含仓库家具)的落位位置,并做好图纸与实地的标识标志
同时,统计新增家具的数量及规格
(二)确定《公司物资(设备)情况搬迁前后对照表》(三)待新办公家具安装完毕,由综合部按新办公室规划布置进行综合布线(包括线、网线、电源线等)
(四)办公区域保洁开荒
联合物业公司确定开荒方案和时间进度表
(五)搬迁用品准备搬迁日前两周, 综合部须准备好所需物品包括:纸箱、封口胶带、记号笔等
(六)搬迁前资产清查、资料清理(搬迁日前两周开始)1
资产清查:总部资产清查相关部门负责对总部实物资产进行清查,摸清家底,登记造册,避免遗失
资料物品清理:各部门文件较多(报告、报表、公司文件等资料),为避免搬迁时遗漏,在搬迁前提前进行规整,做好减量工作
