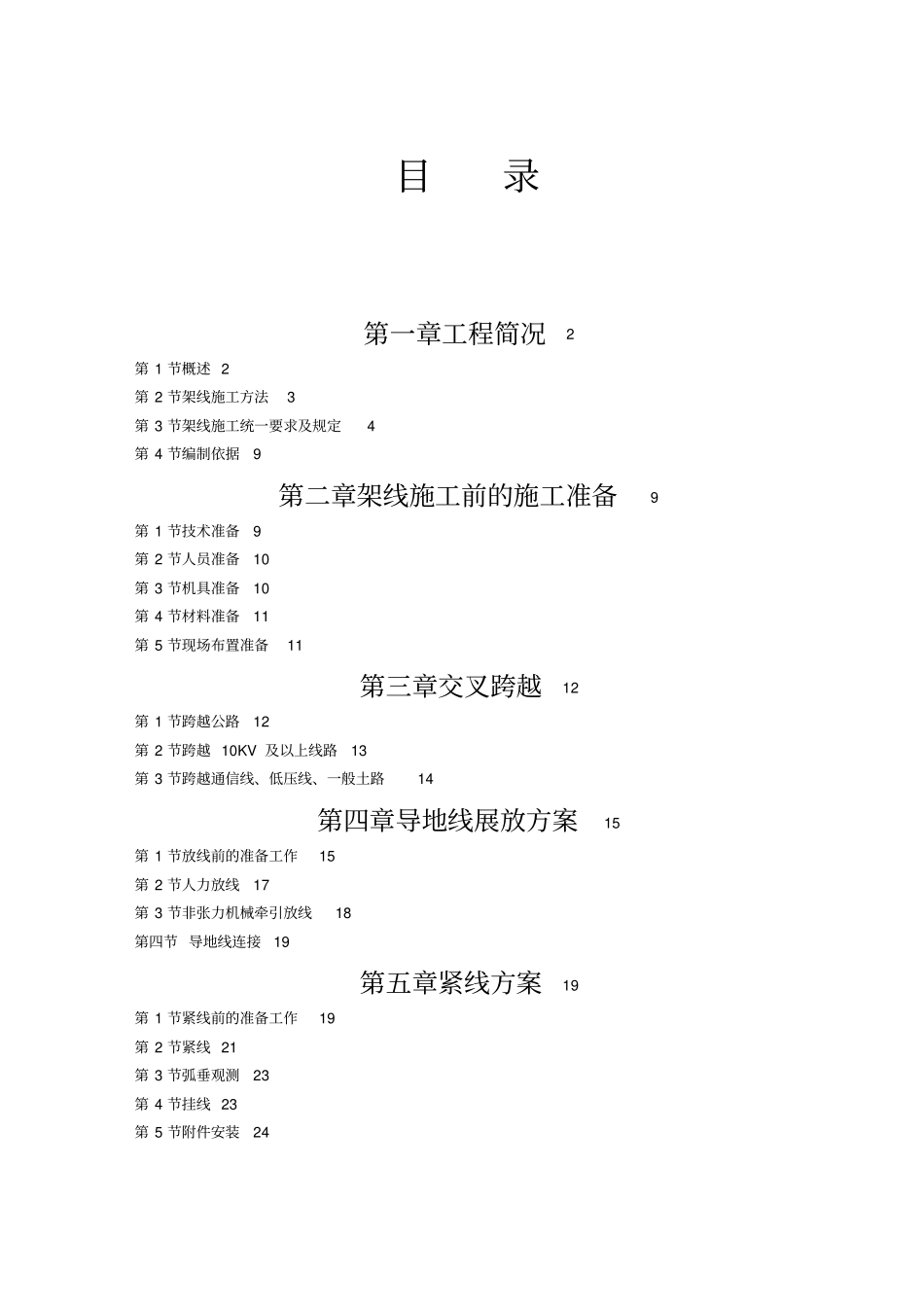

目录第一章工程简况2第 1 节概述 2 第 2 节架线施工方法3 第 3 节架线施工统一要求及规定4 第 4 节编制依据9 第二章架线施工前的施工准备9第 1 节技术准备9 第 2 节人员准备10 第 3 节机具准备10 第 4 节材料准备11 第 5 节现场布置准备11 第三章交叉跨越12第 1 节跨越公路12 第 2 节跨越 10KV 及以上线路13 第 3 节跨越通信线、低压线、一般土路14 第四章导地线展放方案15第 1 节放线前的准备工作15 第 2 节人力放线17 第 3 节非张力机械牵引放线18 第四节 导地线连接19 第五章紧线方案19第 1 节紧线前的准备工作19 第 2 节紧线 21 第 3 节弧垂观测23 第 4 节挂线 23 第 5 节附件安装24 第六章架线施工安全保证措施27第 1 节概述 27 第 2 节架线施工工序的安全责任制27 第 3 节架线施工安全措施及注意事项28 第七章架线施工质量保证措施32第 1 节质量管理措施32 第八章架线施工工期保证措施33第 1 节影响施工进度的因素33 第 2 节施工进度计划保证措施33 第一章工程简况第 1 节 概述陕西定边冯地坑风电场二期35kV 线路工程,将冯地坑风电场共计24 台风机接入风电场 110kV 升压站,本期共架设2 回线路,每回线路均起始于风电场110kV 升压站 35kV 配电室外新建电缆终端塔,终止于风电场内接风机的电缆终端塔
本期2 回线路均采用单回路铁塔架设,沿线海拔高度在1510m-1800m之间
本工程采用 JL/GIA-240/30-24/7 钢芯铝绞线,地线采用1 根 GJ-50(1*7-9
0-1270-B)镀锌钢绞线,与接风机箱变段电缆相连接的引流线采用LGJ-70/10 钢芯铝绞线
全线随35kV集电线路架设 1根 ADSS 光缆

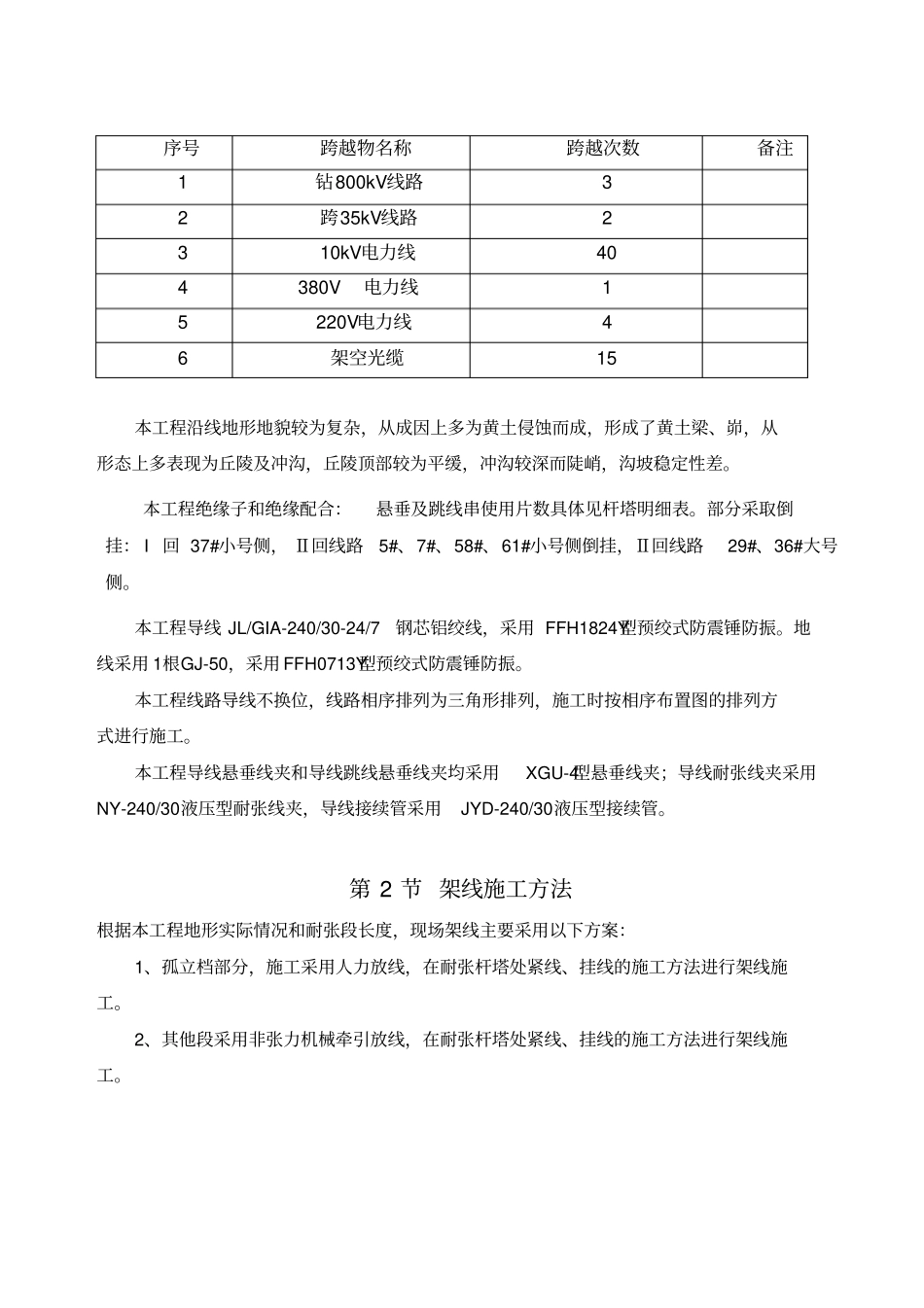

本工程架空线路全长约1*35
