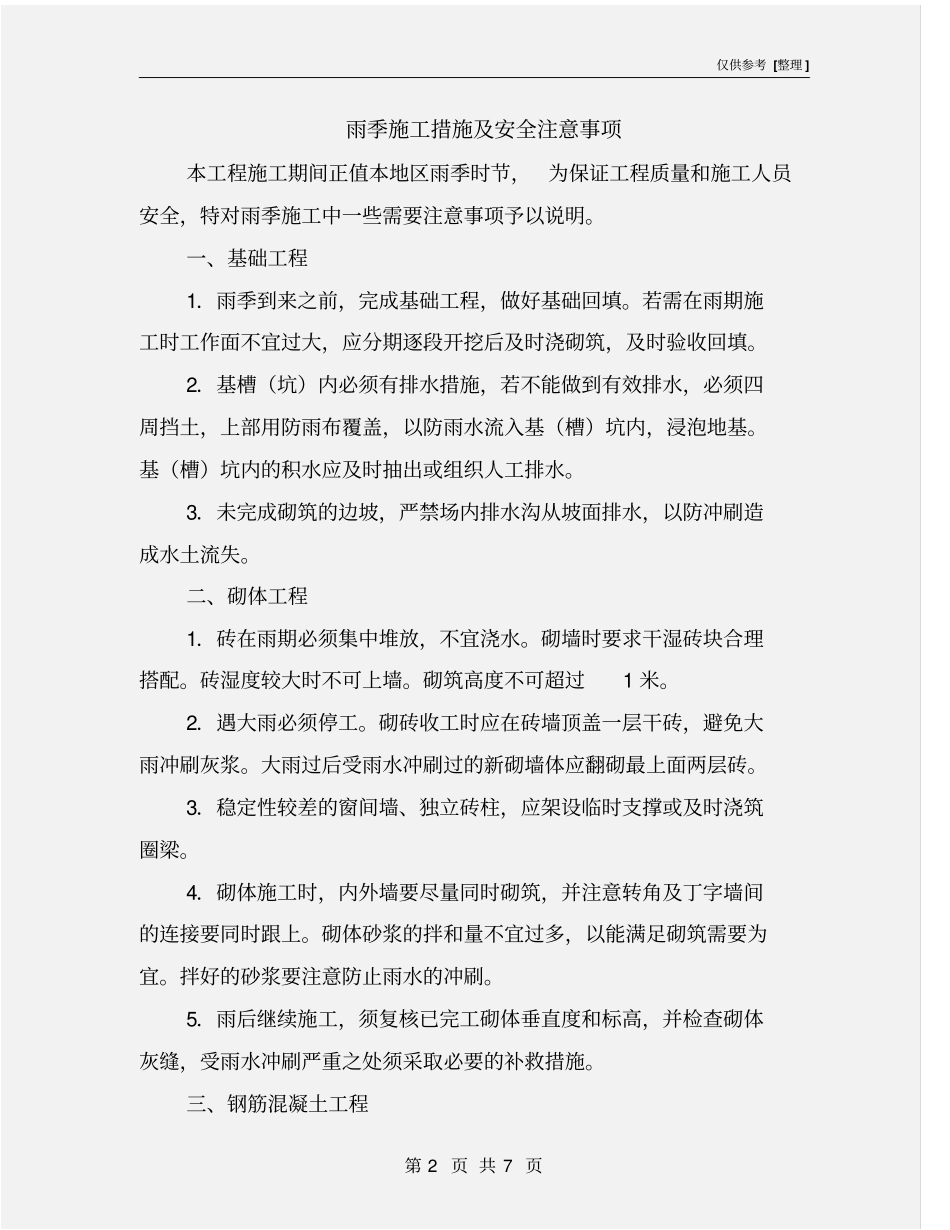

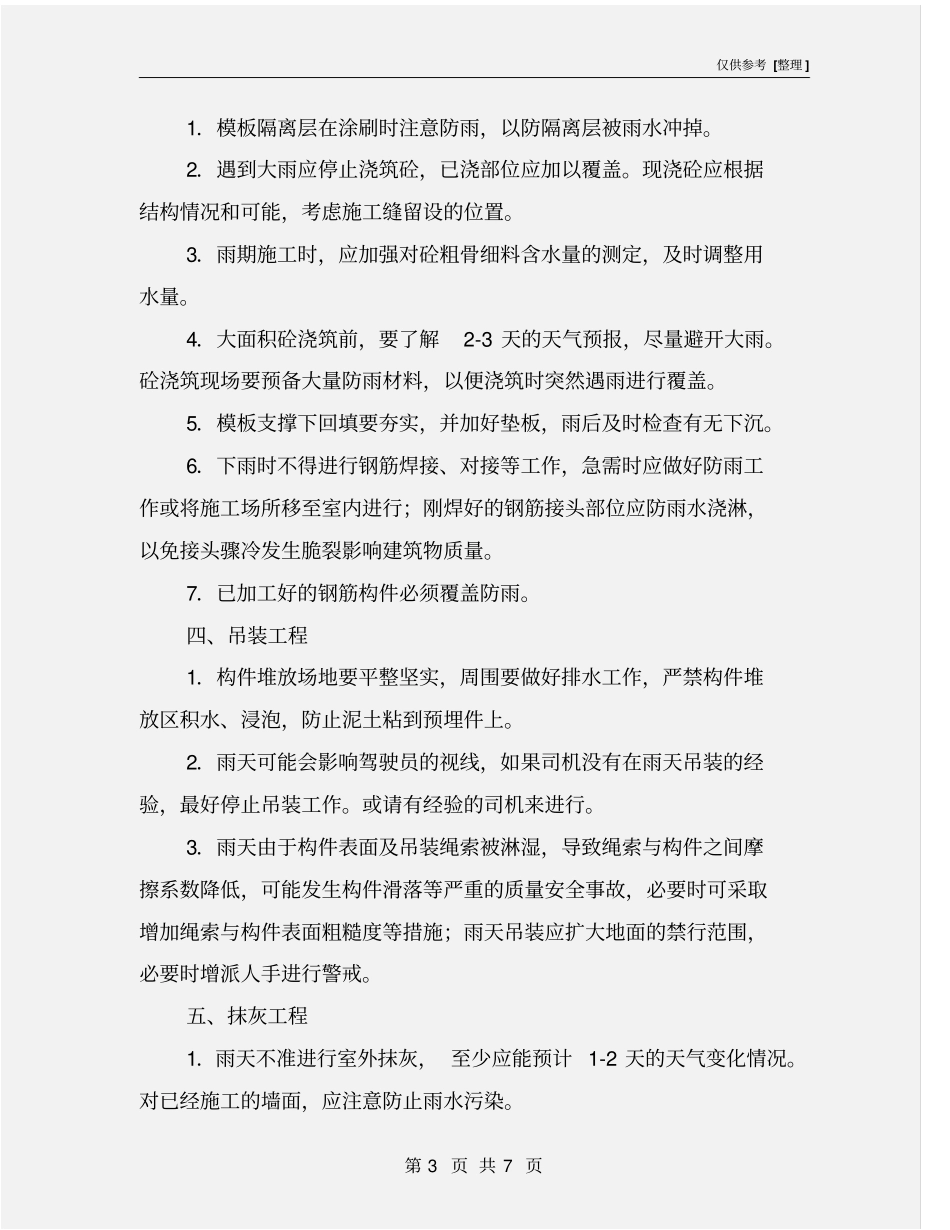

仅供参考 [整理 ] 第 1 页 共 7 页安全管理文书雨季施工措施及安全注意事项日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 7 页雨季施工措施及安全注意事项本工程施工期间正值本地区雨季时节,为保证工程质量和施工人员安全,特对雨季施工中一些需要注意事项予以说明。一、基础工程1.雨季到来之前,完成基础工程,做好基础回填。若需在雨期施工时工作面不宜过大,应分期逐段开挖后及时浇砌筑,及时验收回填。2.基槽(坑)内必须有排水措施,若不能做到有效排水,必须四周挡土,上部用防雨布覆盖,以防雨水流入基(槽)坑内,浸泡地基。基(槽)坑内的积水应及时抽出或组织人工排水。3.未完成砌筑的边坡,严禁场内排水沟从坡面排水,以防冲刷造成水土流失。二、砌体工程1.砖在雨期必须集中堆放,不宜浇水。砌墙时要求干湿砖块合理搭配。砖湿度较大时不可上墙。砌筑高度不可超过1 米。2.遇大雨必须停工。砌砖收工时应在砖墙顶盖一层干砖,避免大雨冲刷灰浆。大雨过后受雨水冲刷过的新砌墙体应翻砌最上面两层砖。3.稳定性较差的窗间墙、独立砖柱,应架设临时支撑或及时浇筑圈梁。4.砌体施工时,内外墙要尽量同时砌筑,并注意转角及丁字墙间的连接要同时跟上。砌体砂浆的拌和量不宜过多,以能满足砌筑需要为宜。拌好的砂浆要注意防止雨水的冲刷。5.雨后继续施工,须复核已完工砌体垂直度和标高,并检查砌体灰缝,受雨水冲刷严重之处须采取必要的补救措施。三、钢筋混凝土工程仅供参考 [整理 ] 第 3 页 共 7 页1.模板隔离层在涂刷时注意防雨,以防隔离层被雨水冲掉。2.遇到大雨应停止浇筑砼,已浇部位应加以覆盖。现浇砼应根据结构情况和可能,考虑施工缝留设的位置。3.雨期施工时,应加强对砼粗骨细料含水量的测定,及时调整用水量。4.大面积砼浇筑前,要了解2-3 天的天气预报,尽量避开大雨。砼浇筑现场要预备大量防雨材料,以便浇筑时突然遇雨进行覆盖。5.模板支撑下回填要夯实,并加好垫板,雨后及时检查有无下沉。6.下雨时不得进行钢筋焊接、对接等工作,急需时应做好防雨工作或将施工场所移至室内进行;刚焊好的钢筋接头部位应防雨水浇淋,以免接头骤冷发生脆裂影响建筑物质量。7.已加工好的钢筋构件必须覆盖防雨。四、吊装工程1.构件堆放场地要平整坚实,周围要做好排水工作,严禁构件堆放区积水、浸泡,防止泥土粘到预埋件上。2.雨天可能会影响驾驶员的视线,如...
