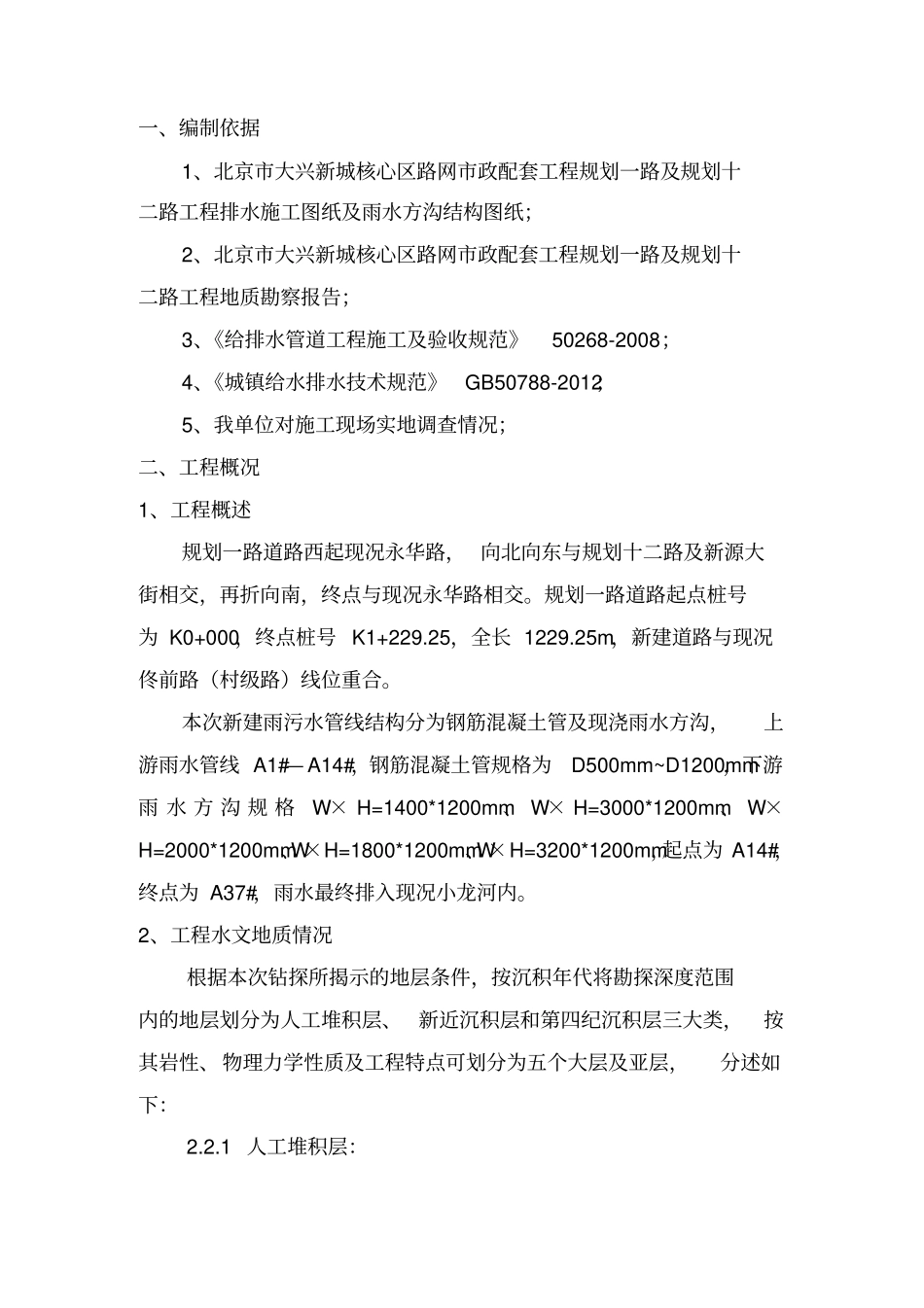

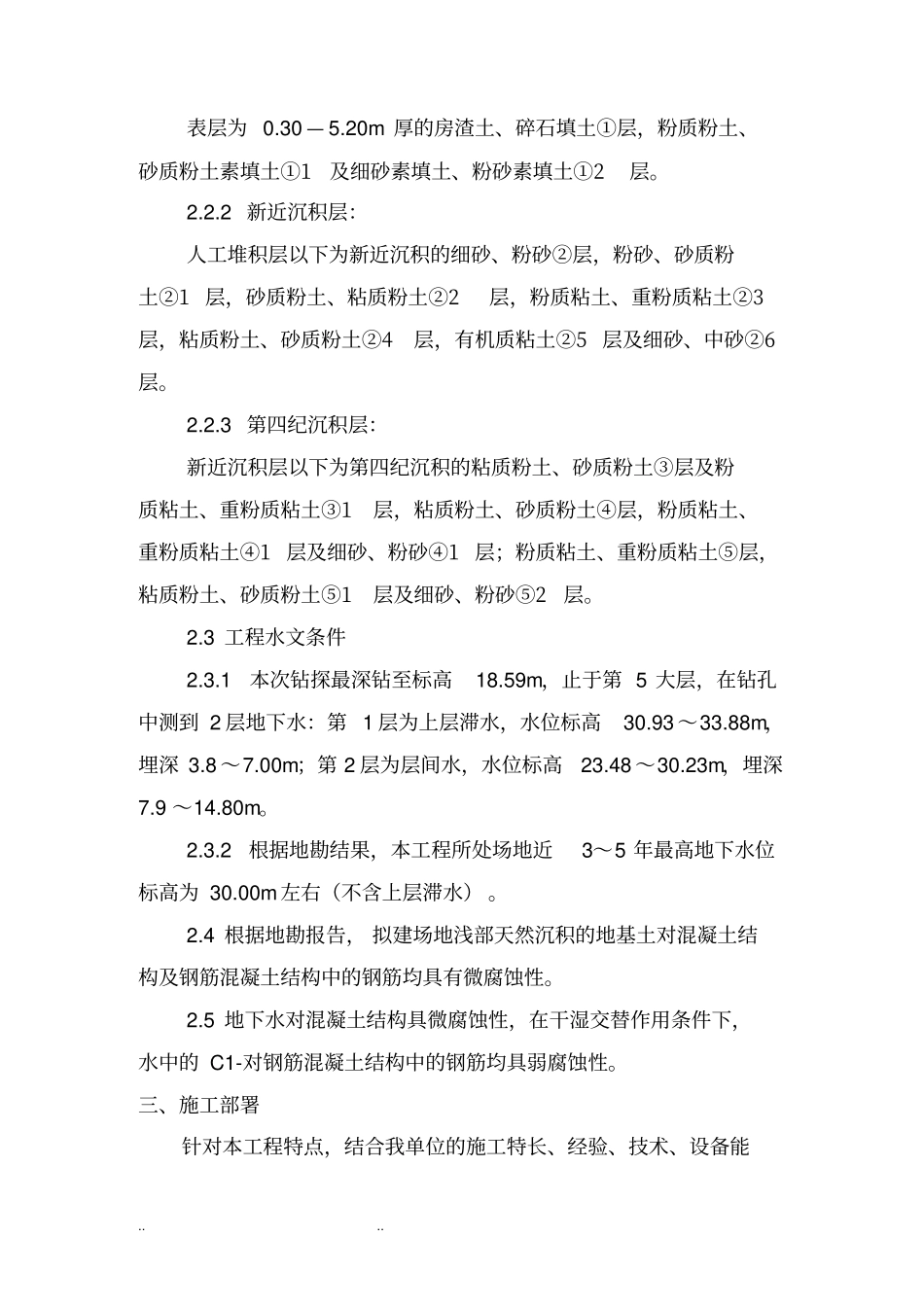

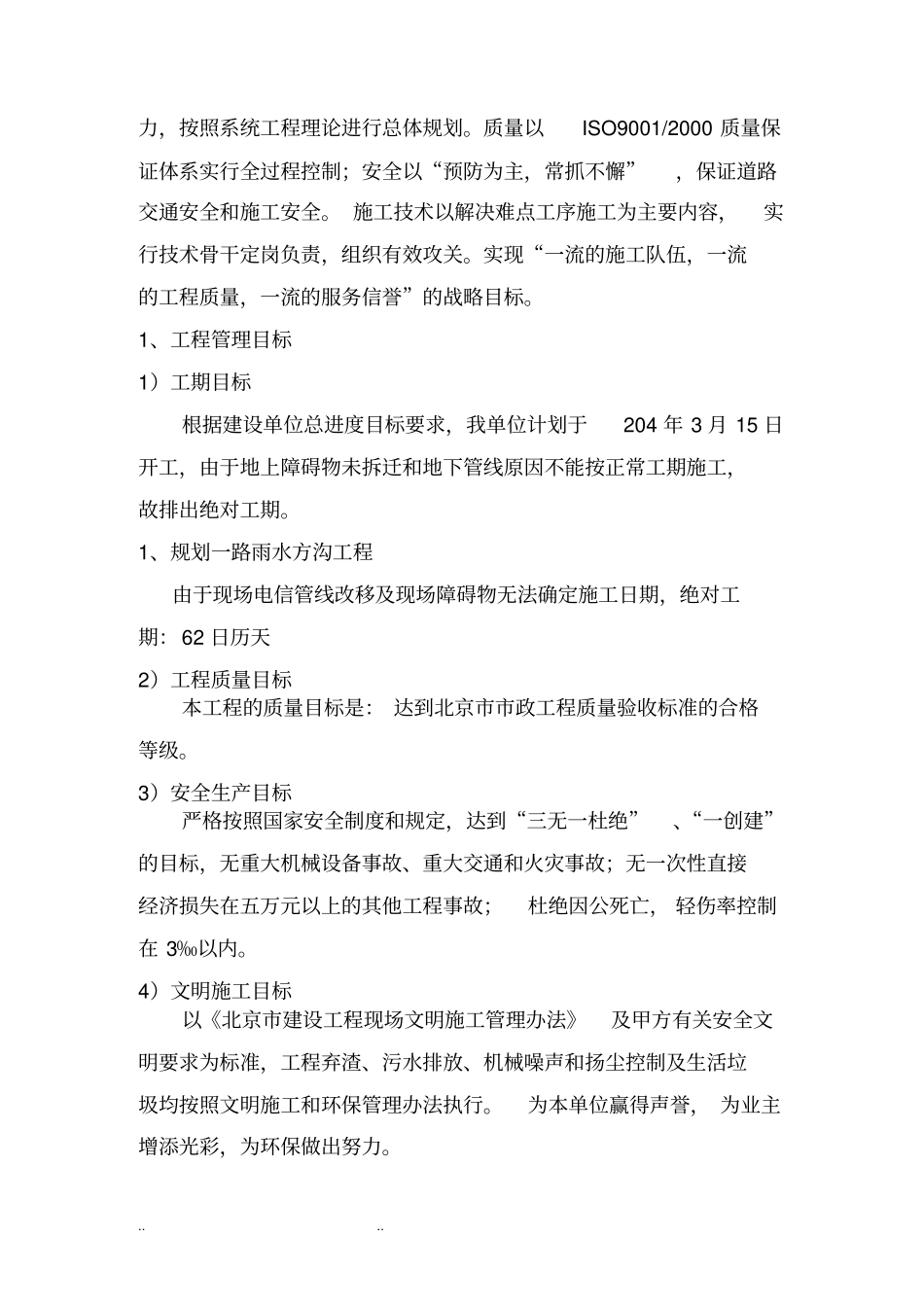

一、编制依据1、北京市大兴新城核心区路网市政配套工程规划一路及规划十二路工程排水施工图纸及雨水方沟结构图纸;2、北京市大兴新城核心区路网市政配套工程规划一路及规划十二路工程地质勘察报告;3、《给排水管道工程施工及验收规范》50268-2008;4、《城镇给水排水技术规范》GB50788-2012;5、我单位对施工现场实地调查情况;二、工程概况1、工程概述规划一路道路西起现况永华路, 向北向东与规划十二路及新源大街相交,再折向南,终点与现况永华路相交。规划一路道路起点桩号为 K0+000,终点桩号 K1+229.25,全长 1229.25m,新建道路与现况佟前路(村级路)线位重合。本次新建雨污水管线结构分为钢筋混凝土管及现浇雨水方沟,上游雨水管线 A1#— A14#,钢筋混凝土管规格为D500mm~D1200mm,下游雨 水 方 沟 规 格W× H=1400*1200mm、 W× H=3000*1200mm、 W×H=2000*1200mm、W×H=1800*1200mm、W×H=3200*1200mm,起点为 A14#,终点为 A37#,雨水最终排入现况小龙河内。2、工程水文地质情况根据本次钻探所揭示的地层条件,按沉积年代将勘探深度范围内的地层划分为人工堆积层、新近沉积层和第四纪沉积层三大类,按其岩性、物理力学性质及工程特点可划分为五个大层及亚层,分述如下:2.2.1 人工堆积层:.. .. 表层为 0.30 — 5.20m 厚的房渣土、碎石填土①层,粉质粉土、砂质粉土素填土①1及细砂素填土、粉砂素填土①2层。2.2.2 新近沉积层:人工堆积层以下为新近沉积的细砂、粉砂②层,粉砂、砂质粉土②1 层,砂质粉土、粘质粉土②2层,粉质粘土、重粉质粘土②3层,粘质粉土、砂质粉土②4层,有机质粘土②5 层及细砂、中砂②6层。2.2.3 第四纪沉积层:新近沉积层以下为第四纪沉积的粘质粉土、砂质粉土③层及粉质粘土、重粉质粘土③1层,粘质粉土、砂质粉土④层,粉质粘土、重粉质粘土④1 层及细砂、粉砂④1 层;粉质粘土、重粉质粘土⑤层,粘质粉土、砂质粉土⑤1层及细砂、粉砂⑤2层。2.3 工程水文条件2.3.1本次钻探最深钻至标高18.59m,止于第 5 大层,在钻孔中测到 2 层地下水:第 1 层为上层滞水,水位标高30.93 ~33.88m,埋深 3.8 ~7.00m;第 2 层为层间水,水位标高23.48 ~30.23m,埋深7.9 ~14.80m。2.3.2根据地勘结果,本工程所处场地近3~5 年最高地下水位标高为 30.00m左右(不含上层滞水) 。2.4 根据地勘报告, 拟建场地浅部天然沉积的地基土对混凝土结构及钢筋混凝土结构中的钢...
