空调节能优化改造项目施工方案

空调节能优化改造项目施工方案_第1页
1/8
空调节能优化改造项目施工方案_第2页
2/8
空调节能优化改造项目施工方案_第3页
3/8

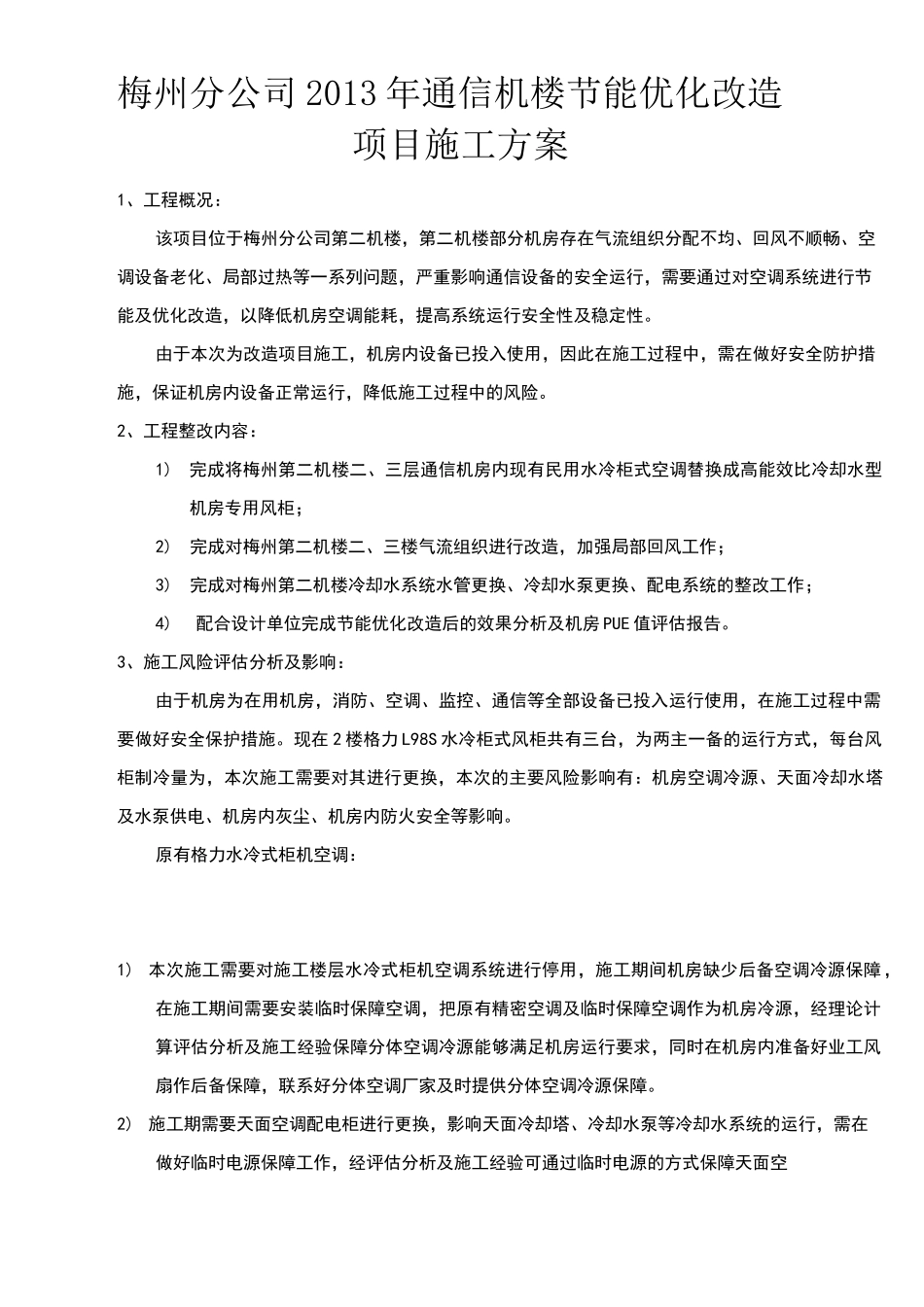

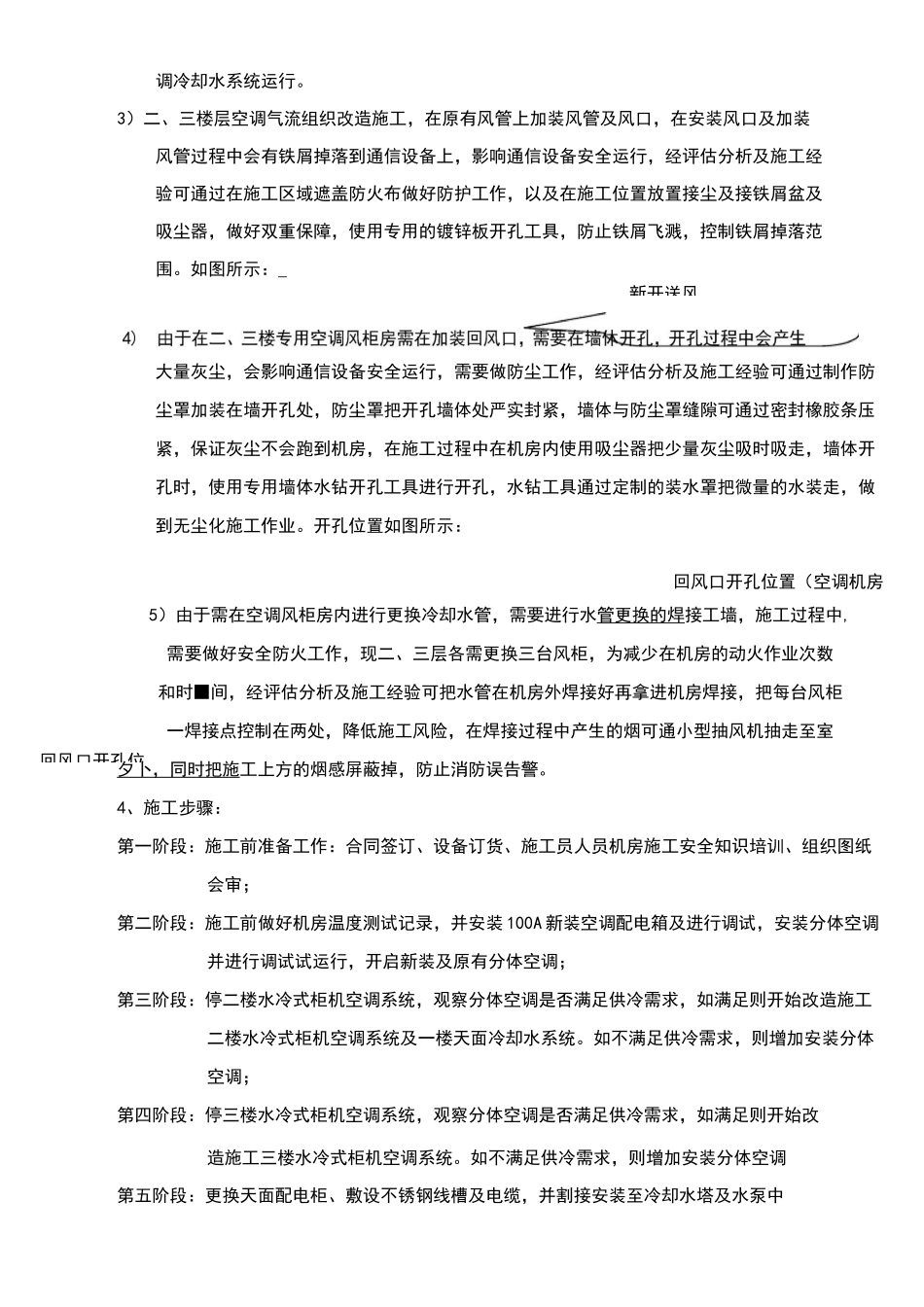

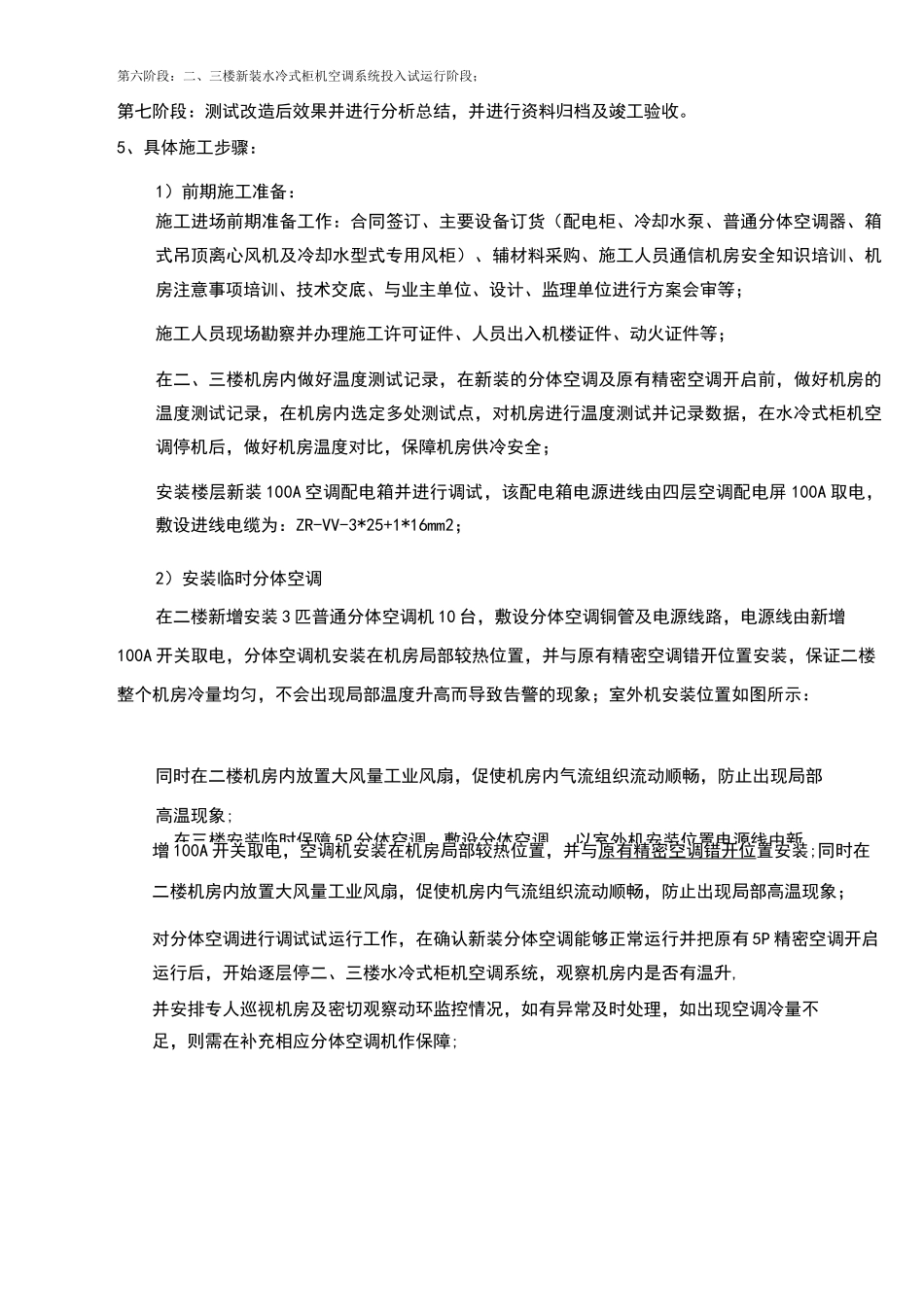

梅州分公司 2013 年通信机楼节能优化改造项目施工方案1、工程概况:该项目位于梅州分公司第二机楼,第二机楼部分机房存在气流组织分配不均、回风不顺畅、空调设备老化、局部过热等一系列问题,严重影响通信设备的安全运行,需要通过对空调系统进行节能及优化改造,以降低机房空调能耗,提高系统运行安全性及稳定性。由于本次为改造项目施工,机房内设备已投入使用,因此在施工过程中,需在做好安全防护措施,保证机房内设备正常运行,降低施工过程中的风险。2、工程整改内容:1)完成将梅州第二机楼二、三层通信机房内现有民用水冷柜式空调替换成高能效比冷却水型机房专用风柜;2)完成对梅州第二机楼二、三楼气流组织进行改造,加强局部回风工作;3)完成对梅州第二机楼冷却水系统水管更换、冷却水泵更换、配电系统的整改工作;4)配合设计单位完成节能优化改造后的效果分析及机房 PUE 值评估报告。3、施工风险评估分析及影响:由于机房为在用机房,消防、空调、监控、通信等全部设备已投入运行使用,在施工过程中需要做好安全保护措施。现在 2 楼格力 L98S 水冷柜式风柜共有三台,为两主一备的运行方式,每台风柜制冷量为,本次施工需要对其进行更换,本次的主要风险影响有:机房空调冷源、天面冷却水塔及水泵供电、机房内灰尘、机房内防火安全等影响。原有格力水冷式柜机空调:1) 本次施工需要对施工楼层水冷式柜机空调系统进行停用,施工期间机房缺少后备空调冷源保障,在施工期间需要安装临时保障空调,把原有精密空调及临时保障空调作为机房冷源,经理论计算评估分析及施工经验保障分体空调冷源能够满足机房运行要求,同时在机房内准备好业工风扇作后备保障,联系好分体空调厂家及时提供分体空调冷源保障。2) 施工期需要天面空调配电柜进行更换,影响天面冷却塔、冷却水泵等冷却水系统的运行,需在做好临时电源保障工作,经评估分析及施工经验可通过临时电源的方式保障天面空回风口开孔位调冷却水系统运行。3)二、三楼层空调气流组织改造施工,在原有风管上加装风管及风口,在安装风口及加装风管过程中会有铁屑掉落到通信设备上,影响通信设备安全运行,经评估分析及施工经验可通过在施工区域遮盖防火布做好防护工作,以及在施工位置放置接尘及接铁屑盆及吸尘器,做好双重保障,使用专用的镀锌板开孔工具,防止铁屑飞溅,控制铁屑掉落范围。如图所示:_大量灰尘,会影响通信设备安全运行,需要做防尘工作,经评估分析及施工经验可通过...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

空调节能优化改造项目施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
