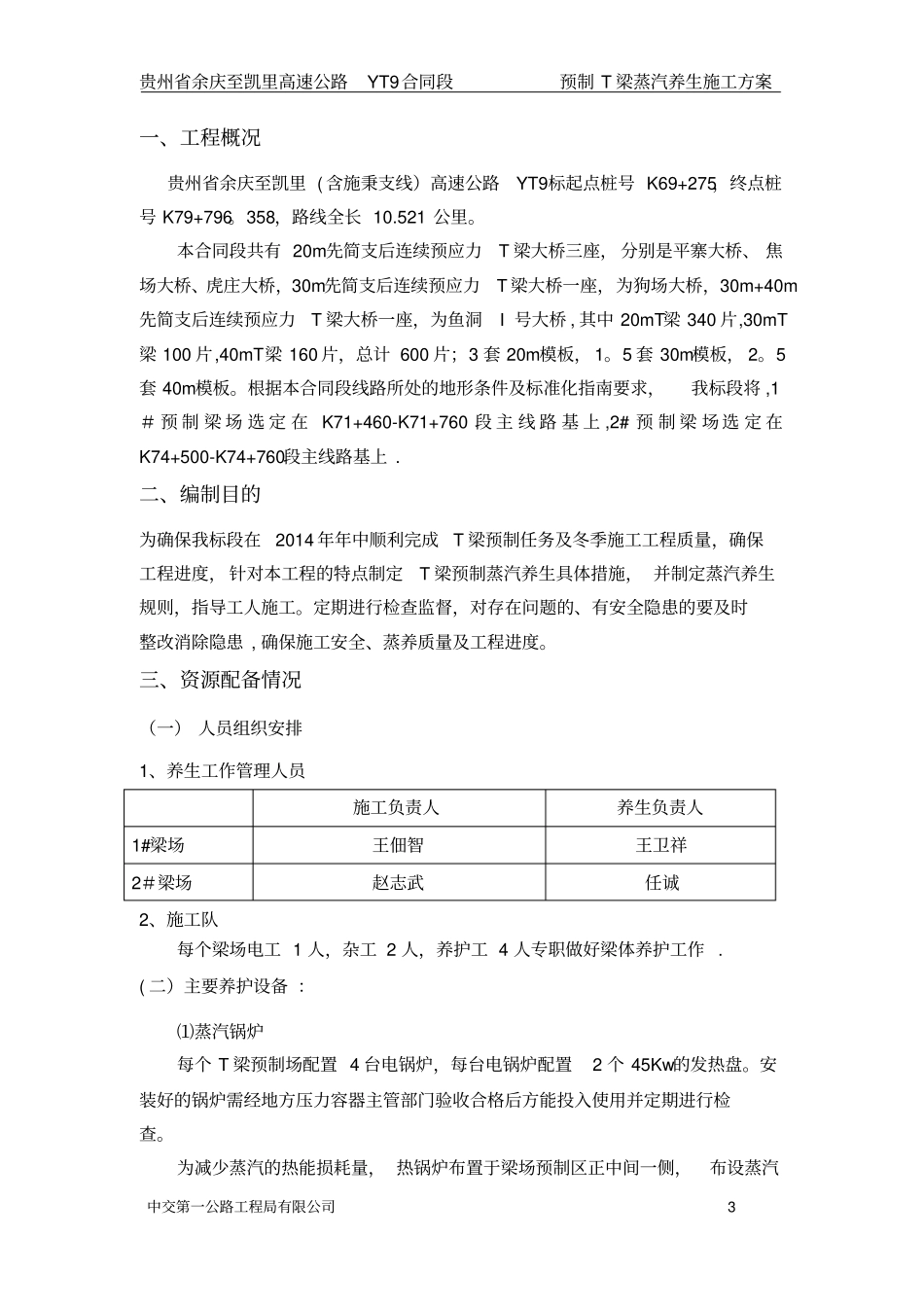

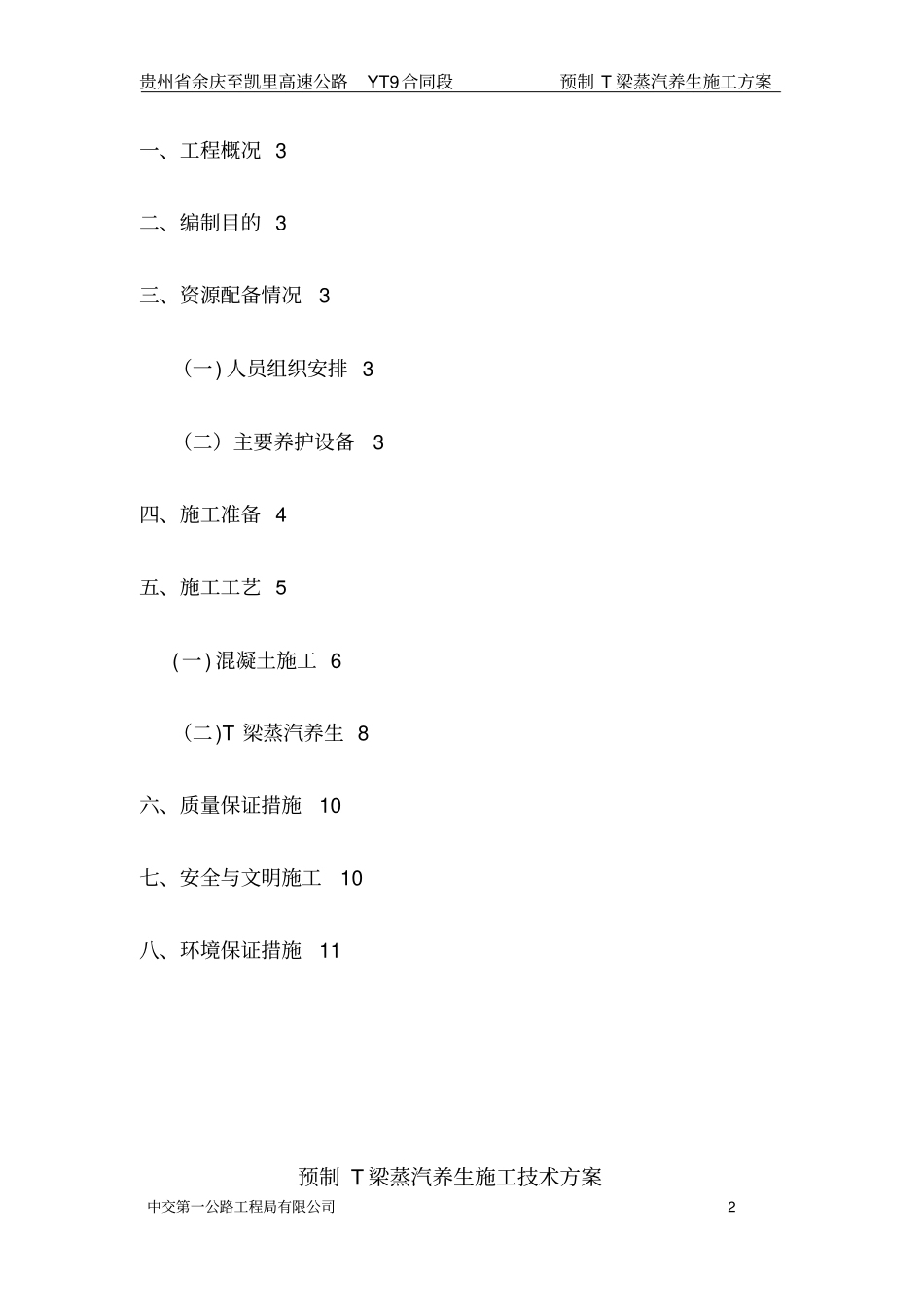

贵州省余庆至凯里( 含施秉支线 ) 高速公路第9 合同段预制 T 梁场蒸汽养生方案编制: 张兴盛审核:蒋晓松中交第一公路工程局有限公司贵州省余凯高速公路YT9合同段项目经理部二○一三年九月目录贵州省余庆至凯里高速公路YT9合同段预制 T 梁蒸汽养生施工方案中交第一公路工程局有限公司2一、工程概况 3 二、编制目的 3 三、资源配备情况3 (一) 人员组织安排 3 (二)主要养护设备3 四、施工准备 4 五、施工工艺 5 (一) 混凝土施工 6 (二)T 梁蒸汽养生 8 六、质量保证措施10 七、安全与文明施工10 八、环境保证措施11预制 T 梁蒸汽养生施工技术方案贵州省余庆至凯里高速公路YT9合同段预制 T 梁蒸汽养生施工方案中交第一公路工程局有限公司3一、工程概况贵州省余庆至凯里 ( 含施秉支线)高速公路YT9标起点桩号 K69+275,终点桩号 K79+796
358,路线全长 10
521 公里
本合同段共有 20m先简支后连续预应力T 梁大桥三座, 分别是平寨大桥、 焦场大桥、虎庄大桥,30m先简支后连续预应力T 梁大桥一座,为狗场大桥,30m+40m先简支后连续预应力T 梁大桥一座,为鱼洞I 号大桥 , 其中 20mT梁 340 片,30mT梁 100 片,40mT梁 160 片,总计 600 片;3 套 20m模板, 1
5 套 30m模板, 2
5套 40m模板
根据本合同段线路所处的地形条件及标准化指南要求,我标段将 ,1# 预 制 梁 场 选 定 在 K71+460-K71+760 段 主 线 路 基 上 ,2# 预 制 梁 场 选 定 在K74+500-K74+760段主线路基上
二、编制目的为确保我标段在2014 年年中顺利完成T 梁预制任务及冬季施工工程质量,确保工程进度, 针对本工程的特点制定T 梁预制蒸汽养生具体措施, 并制定蒸汽养生规则,
