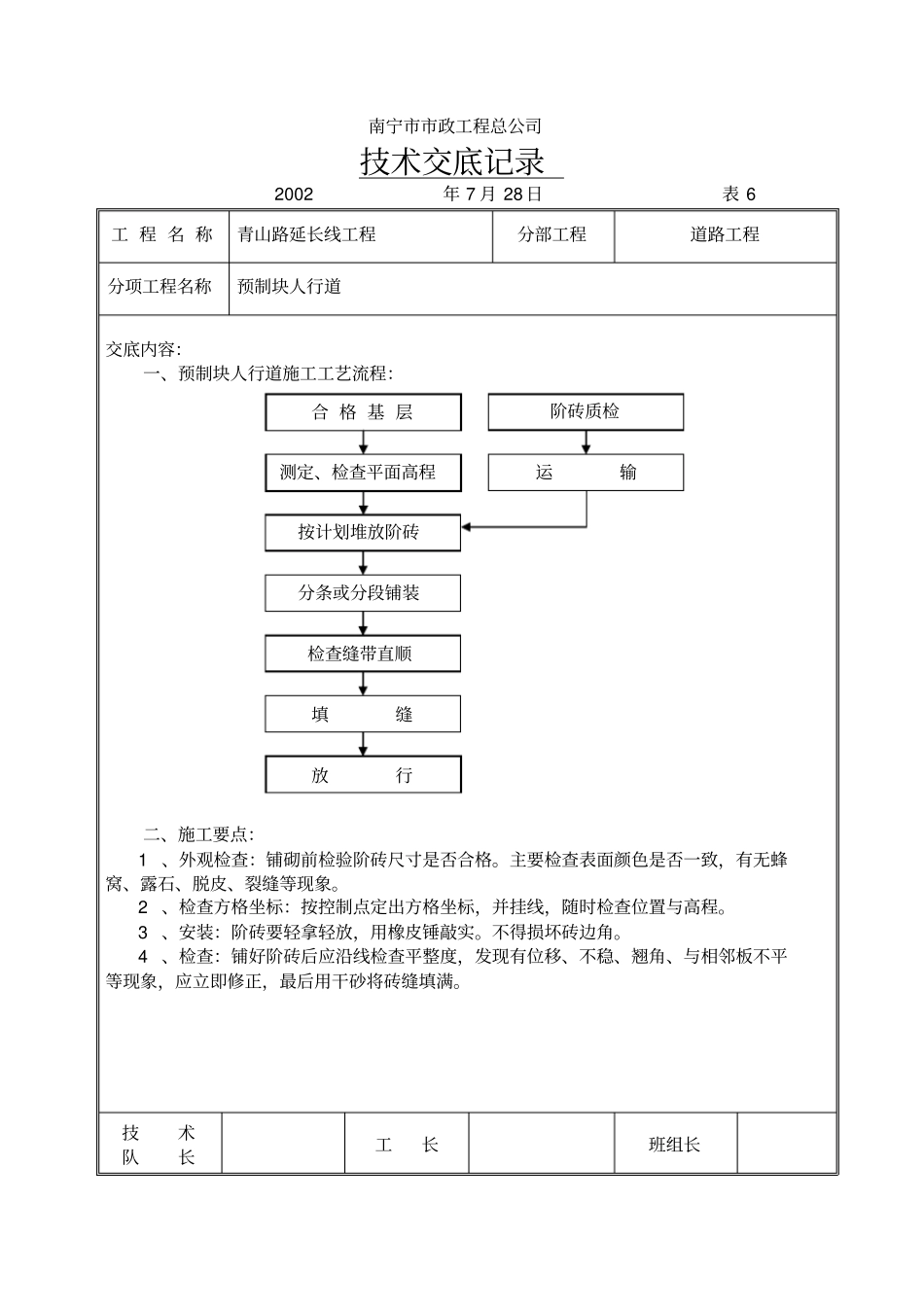

南宁市市政工程总公司技术交底记录 2002年 7 月 28 日表 6 工 程 名 称青山路延长线工程分部工程道路工程分项工程名称预制块人行道交底内容:一、预制块人行道施工工艺流程:二、施工要点: 1 、外观检查:铺砌前检验阶砖尺寸是否合格
主要检查表面颜色是否一致,有无蜂窝、露石、脱皮、裂缝等现象
2 、检查方格坐标:按控制点定出方格坐标,并挂线,随时检查位置与高程
3 、安装:阶砖要轻拿轻放,用橡皮锤敲实
不得损坏砖边角
4 、检查:铺好阶砖后应沿线检查平整度,发现有位移、不稳、翘角、与相邻板不平等现象,应立即修正,最后用干砂将砖缝填满

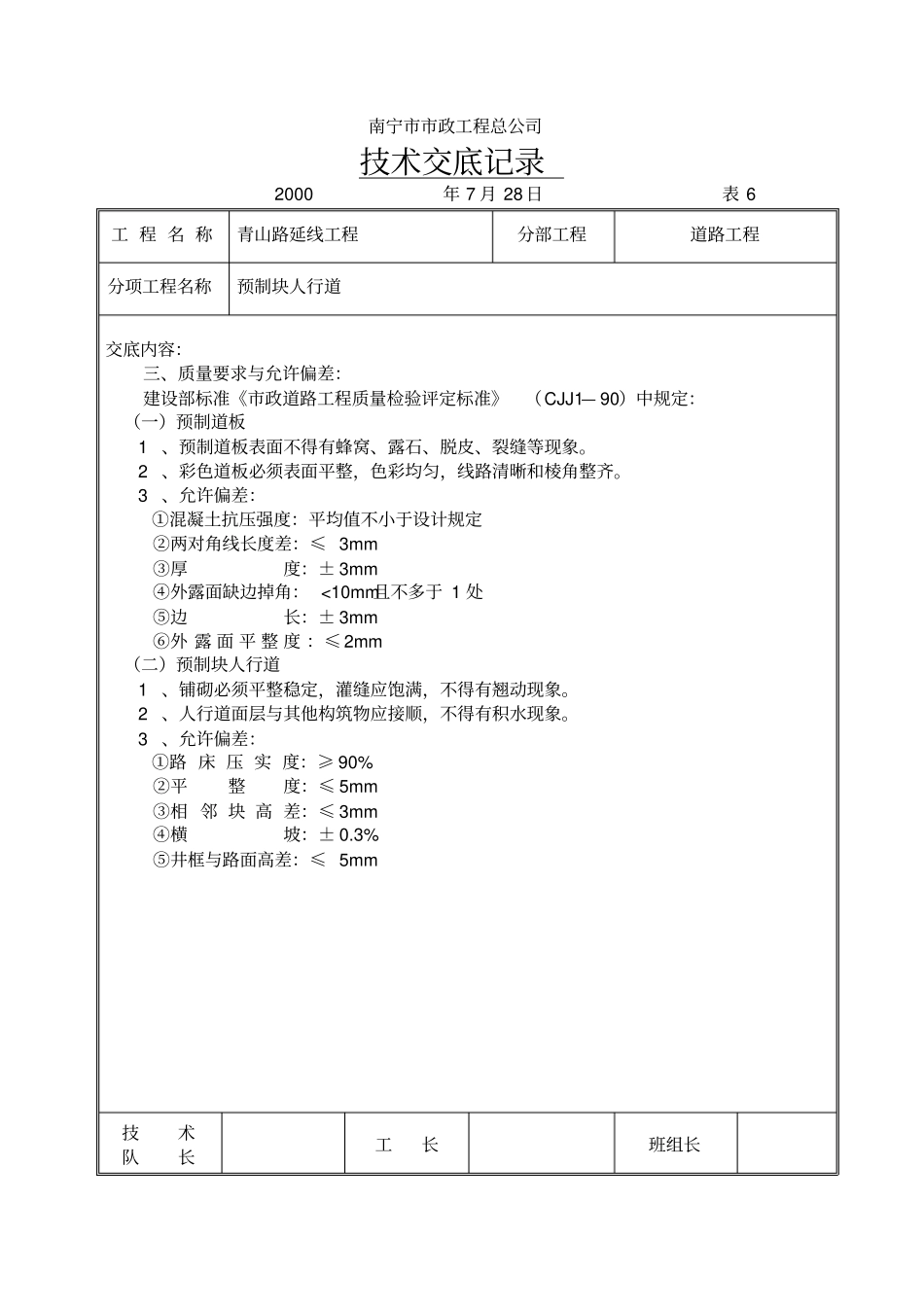

技术队长工长班组长合 格 基 层测定、检查平面高程按计划堆放阶砖分条或分段铺装检查缝带直顺填缝放行阶砖质检运输南宁市市政工程总公司技术交底记录 2000年 7 月 28 日表 6 工 程 名 称青山路延线工程分部工程道路工程分项工程名称预制块人行道交底内容:三、质量要求与允许偏差:建设部标准《市政道路工程质量检验评定标准》(CJJ1— 90)中规定:(一)预制道板 1 、预制道板表面不得有蜂窝、露石、脱皮、裂缝等现象
2 、彩色道板必须表面平整,色彩均匀,线路清晰和棱角整齐
3 、允许偏差:①混凝土抗压强度:平均值不小于设计规定②两对角线长度差:≤ 3mm ③厚度:± 3mm ④外露面缺边掉角:
