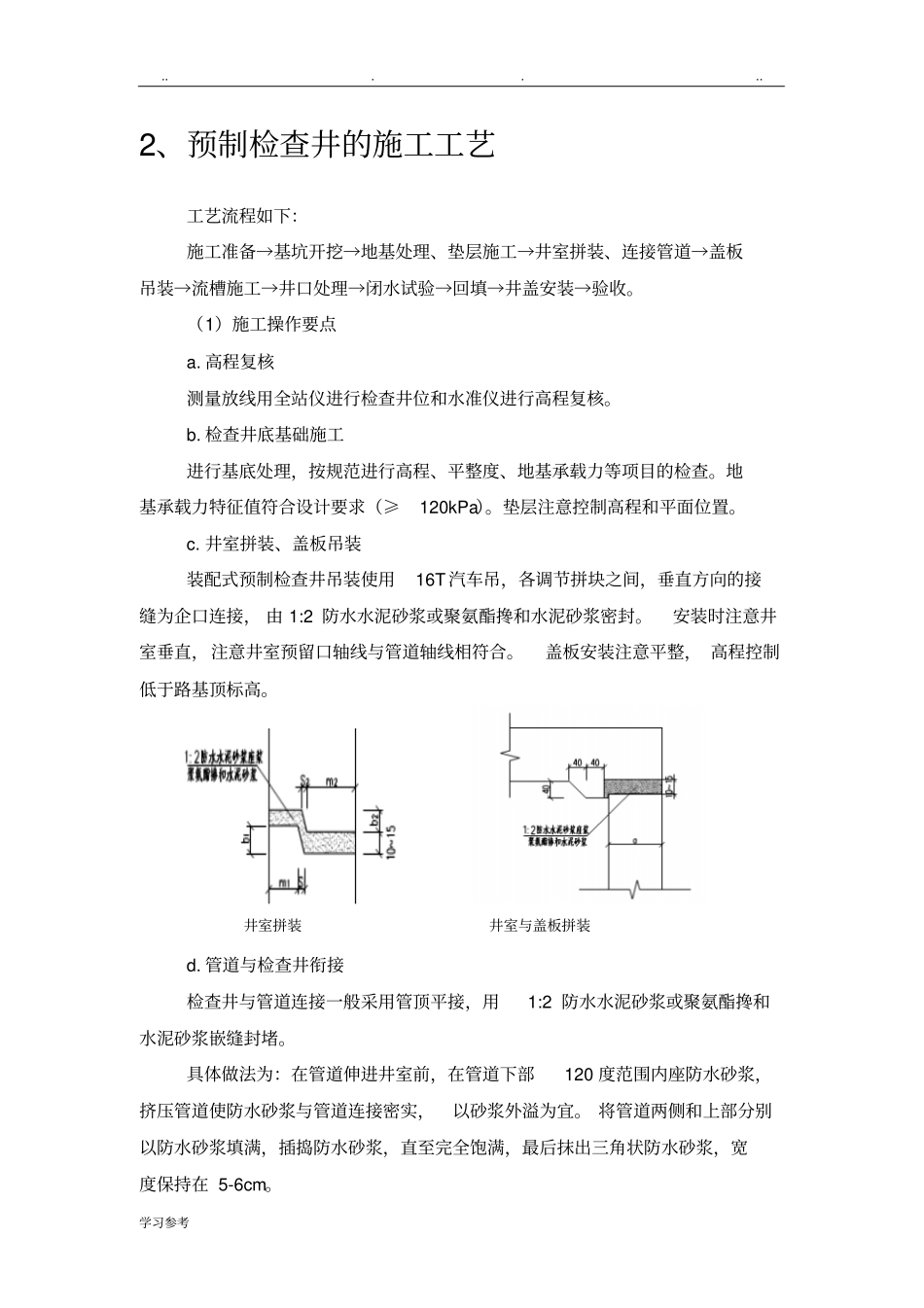

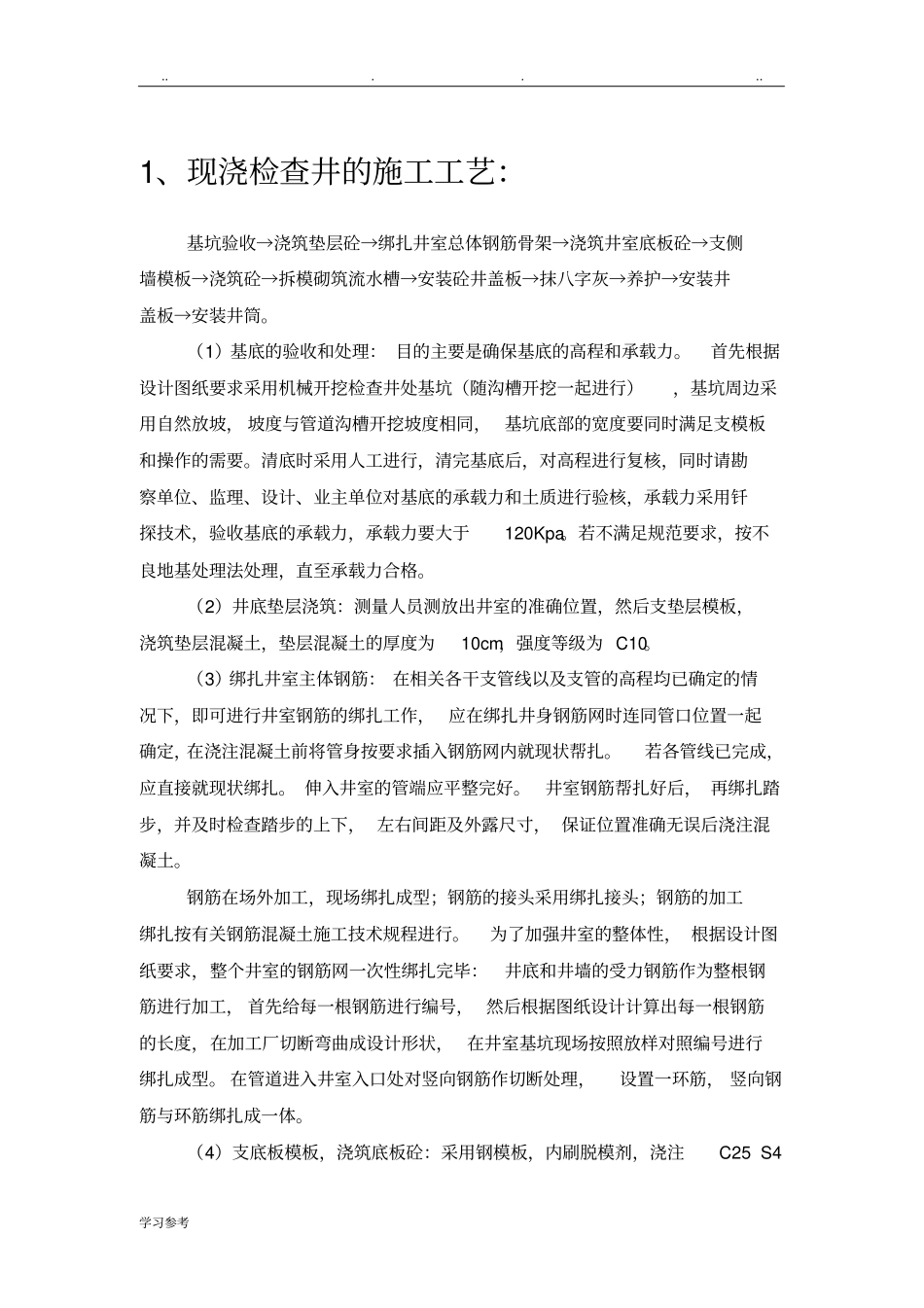

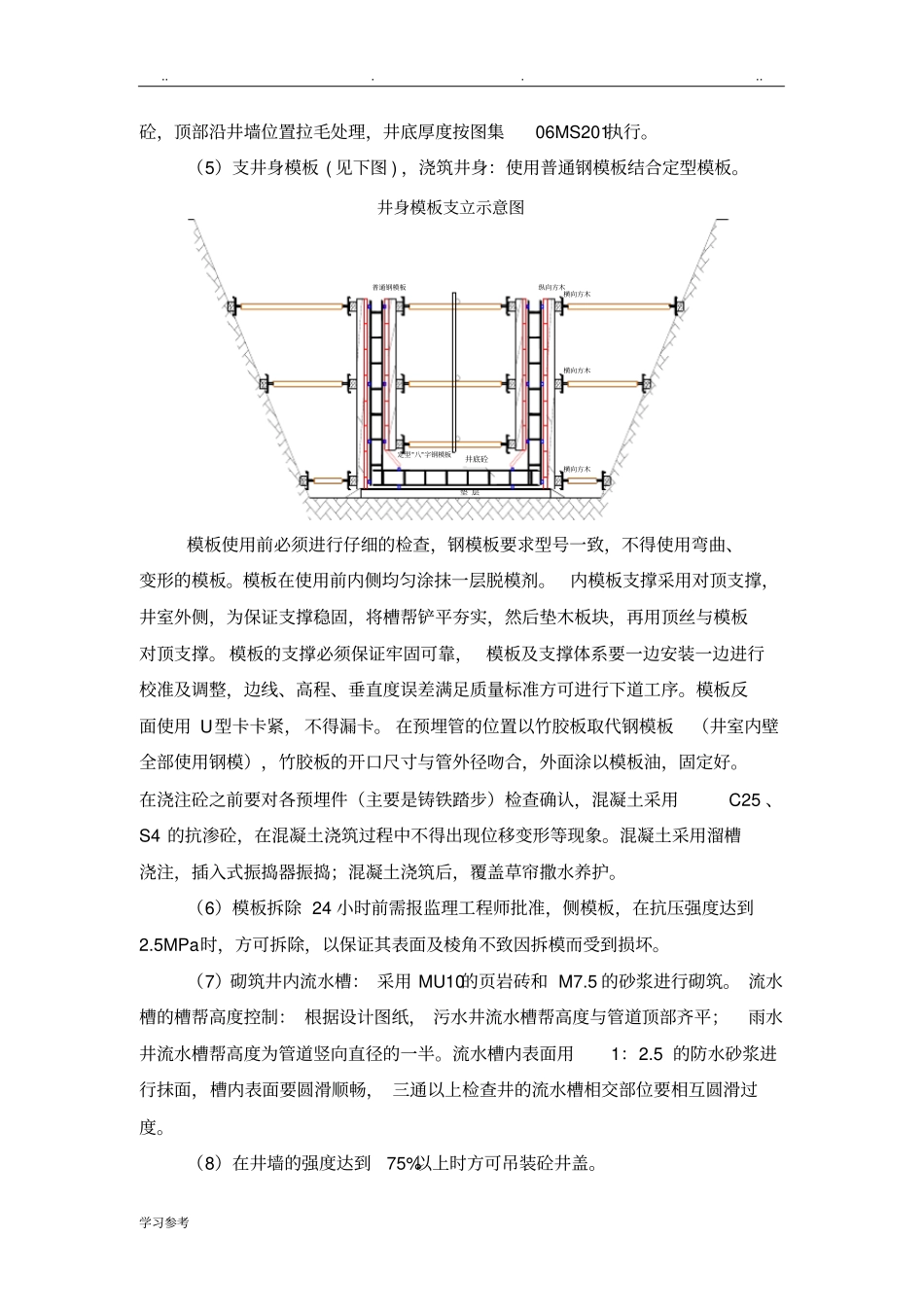

.. . . .. 学习参考1、现浇检查井的施工工艺:基坑验收→浇筑垫层砼→绑扎井室总体钢筋骨架→浇筑井室底板砼→支侧墙模板→浇筑砼→拆模砌筑流水槽→安装砼井盖板→抹八字灰→养护→安装井盖板→安装井筒。(1)基底的验收和处理: 目的主要是确保基底的高程和承载力。首先根据设计图纸要求采用机械开挖检查井处基坑(随沟槽开挖一起进行),基坑周边采用自然放坡, 坡度与管道沟槽开挖坡度相同, 基坑底部的宽度要同时满足支模板和操作的需要。清底时采用人工进行,清完基底后,对高程进行复核,同时请勘察单位、监理、设计、业主单位对基底的承载力和土质进行验核,承载力采用钎探技术,验收基底的承载力,承载力要大于120Kpa。若不满足规范要求,按不良地基处理法处理,直至承载力合格。(2)井底垫层浇筑:测量人员测放出井室的准确位置,然后支垫层模板,浇筑垫层混凝土,垫层混凝土的厚度为10cm,强度等级为 C10。(3)绑扎井室主体钢筋: 在相关各干支管线以及支管的高程均已确定的情况下,即可进行井室钢筋的绑扎工作, 应在绑扎井身钢筋网时连同管口位置一起确定,在浇注混凝土前将管身按要求插入钢筋网内就现状帮扎。若各管线已完成,应直接就现状绑扎。 伸入井室的管端应平整完好。井室钢筋帮扎好后, 再绑扎踏步,并及时检查踏步的上下, 左右间距及外露尺寸, 保证位置准确无误后浇注混凝土。钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行。为了加强井室的整体性, 根据设计图纸要求,整个井室的钢筋网一次性绑扎完毕:井底和井墙的受力钢筋作为整根钢筋进行加工, 首先给每一根钢筋进行编号, 然后根据图纸设计计算出每一根钢筋的长度,在加工厂切断弯曲成设计形状, 在井室基坑现场按照放样对照编号进行绑扎成型。 在管道进入井室入口处对竖向钢筋作切断处理,设置一环筋, 竖向钢筋与环筋绑扎成一体。(4)支底板模板,浇筑底板砼:采用钢模板,内刷脱模剂,浇注C25 S4.. . . .. 学习参考砼,顶部沿井墙位置拉毛处理,井底厚度按图集06MS201执行。(5)支井身模板 ( 见下图 ) ,浇筑井身:使用普通钢模板结合定型模板。定型"八"字钢模板垫 层井底砼横向方木横向方木横向方木纵向方木井身模板支立示意图普通钢模板模板使用前必须进行仔细的检查,钢模板要求型号一致,不得使用弯曲、变形的模板。模板在使用前内侧均匀涂抹一层脱模剂。内模...
