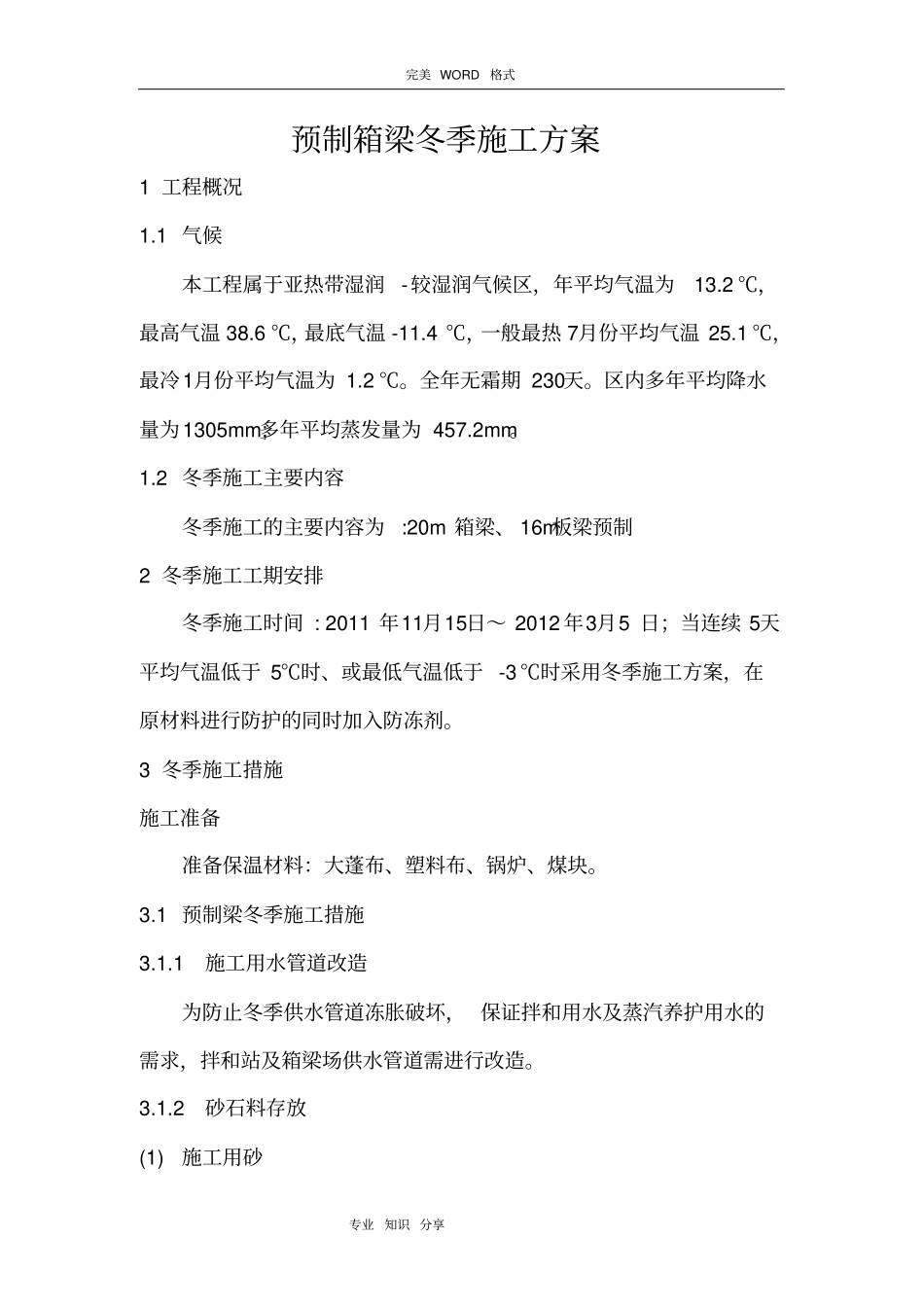

完美 WORD 格式专业知识 分享G210红石梁隧道B 标段项目经理部预制箱梁冬季施工方案编制人:薛剑波审核人:薛剑波编制日期:中铁一局集团有限公司完美 WORD 格式专业知识 分享预制箱梁冬季施工方案1 工程概况1
1 气候本工程属于亚热带湿润-较湿润气候区,年平均气温为13
2 ℃,最高气温 38
6 ℃,最底气温 -11
4 ℃,一般最热 7月份平均气温 25
1 ℃,最冷1月份平均气温为 1
全年无霜期 230天
区内多年平均降水量为1305mm;多年平均蒸发量为 457
2 冬季施工主要内容冬季施工的主要内容为:20m 箱梁、 16m板梁预制2 冬季施工工期安排冬季施工时间 : 2011 年11月15日~ 2012 年3月5 日;当连续 5天平均气温低于 5℃时、或最低气温低于 -3 ℃时采用冬季施工方案,在原材料进行防护的同时加入防冻剂
3 冬季施工措施施工准备准备保温材料:大蓬布、塑料布、锅炉、煤块
1 预制梁冬季施工措施3
1 施工用水管道改造为防止冬季供水管道冻胀破坏, 保证拌和用水及蒸汽养护用水的需求,拌和站及箱梁场供水管道需进行改造

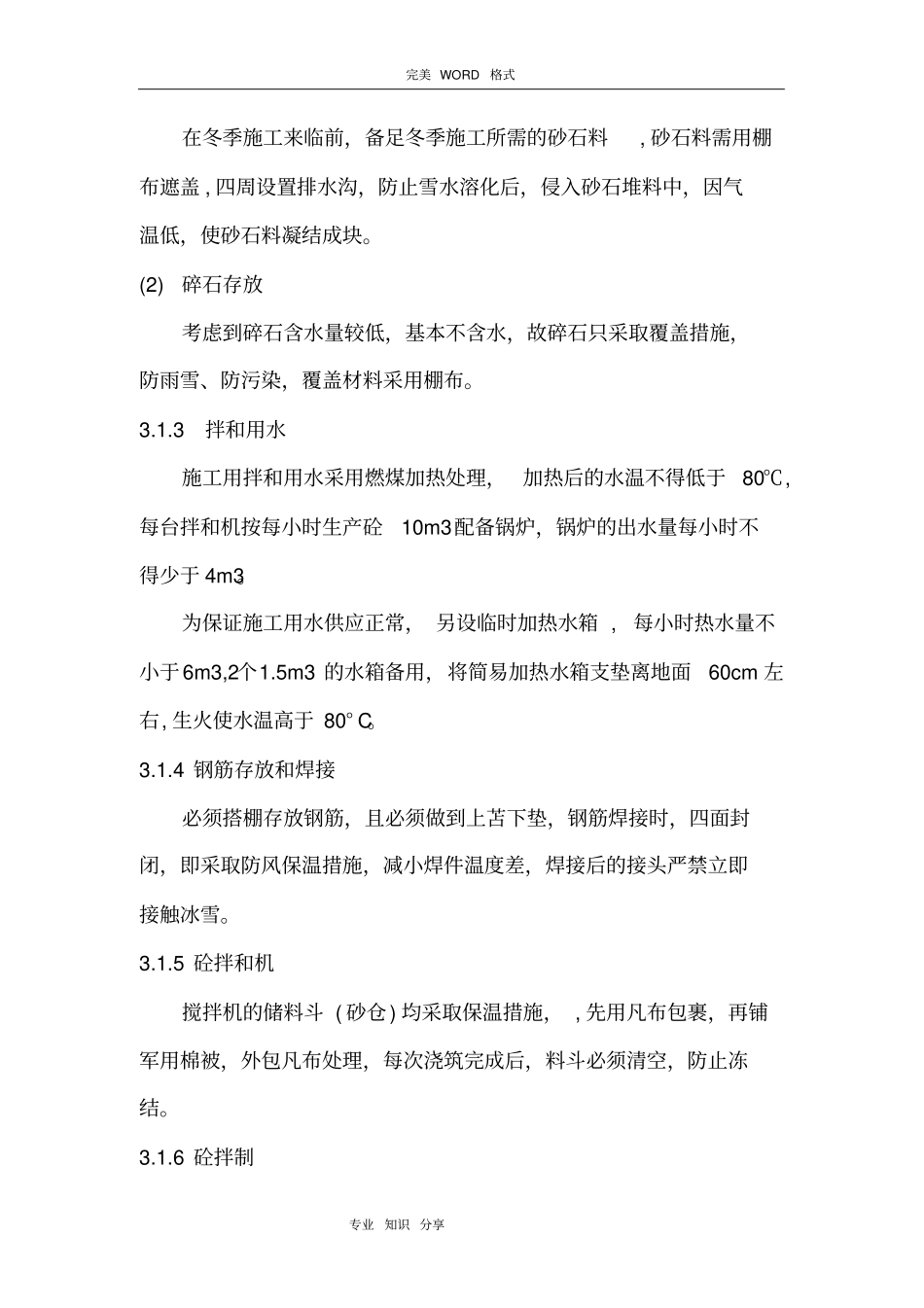

2 砂石料存放(1) 施工用砂完美 WORD 格式专业知识 分享在冬季施工来临前,备足冬季施工所需的砂石料, 砂石料需用棚布遮盖 , 四周设置排水沟,防止雪水溶化后,侵入砂石堆料中,因气温低,使砂石料凝结成块
(2) 碎石存放考虑到碎石含水量较低,基本不含水,故碎石只采取覆盖措施,防雨雪、防污染,覆盖材料采用棚布
3 拌和用水施工用拌和用水采用燃煤加热处理,加热后的水温不得低于80℃,每台拌和机按每小时生产砼10m3 配备锅炉,锅炉的出水量每小时不得少于 4m3
为保证施工用水供应正常, 另设临时加热水箱 , 每小时热水量不小于6m3,2个1
5m3 的水箱备用,将简易加热水箱支
