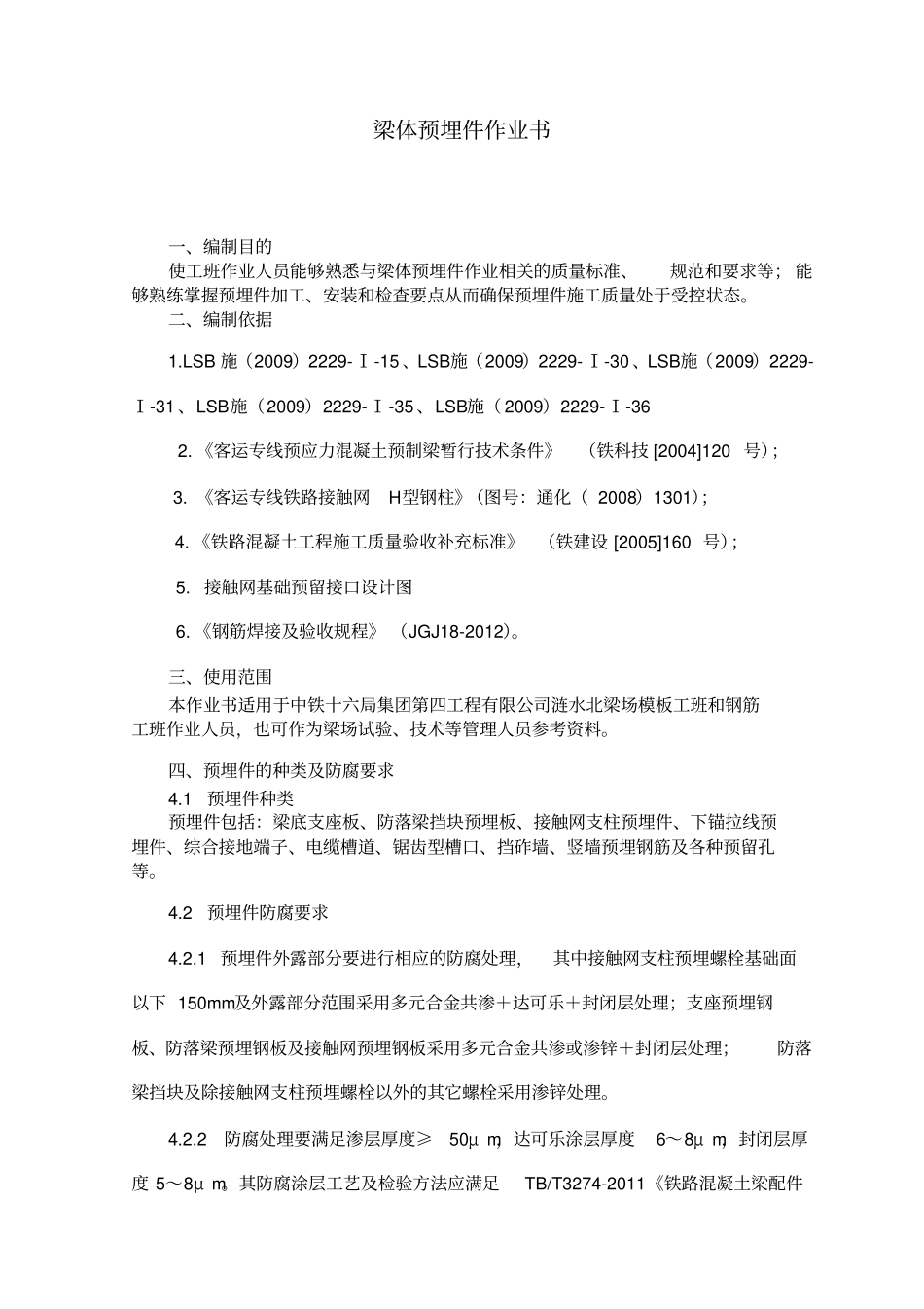

中铁十六局第四工程有限公司涟水北梁场预埋、预留作业指导书中铁十六局集团连镇铁路LZZQ-2 标涟水北梁场二 0 一五年十一月梁体预埋件作业书一、编制目的使工班作业人员能够熟悉与梁体预埋件作业相关的质量标准、规范和要求等; 能够熟练掌握预埋件加工、安装和检查要点从而确保预埋件施工质量处于受控状态
二、编制依据1
LSB 施(2009)2229-Ⅰ-15 、LSB施(2009)2229- Ⅰ-30 、LSB施(2009)2229- Ⅰ-31 、LSB施(2009)2229-Ⅰ-35 、LSB施( 2009)2229-Ⅰ-362
《客运专线预应力混凝土预制梁暂行技术条件》(铁科技 [2004]120 号); 3
《客运专线铁路接触网H型钢柱》(图号:通化( 2008)1301);4
《铁路混凝土工程施工质量验收补充标准》(铁建设 [2005]160 号);5
接触网基础预留接口设计图6
《钢筋焊接及验收规程》 (JGJ18-2012)
三、使用范围本作业书适用于中铁十六局集团第四工程有限公司涟水北梁场模板工班和钢筋工班作业人员,也可作为梁场试验、技术等管理人员参考资料
四、预埋件的种类及防腐要求4
1 预埋件种类预埋件包括:梁底支座板、防落梁挡块预埋板、接触网支柱预埋件、下锚拉线预埋件、综合接地端子、电缆槽道、锯齿型槽口、挡砟墙、竖墙预埋钢筋及各种预留孔等
2 预埋件防腐要求4
1 预埋件外露部分要进行相应的防腐处理,其中接触网支柱预埋螺栓基础面以下 150mm及外露部分范围采用多元合金共渗+达可乐+封闭层处理;支座预埋钢板、防落梁预埋钢板及接触网预埋钢板采用多元合金共渗或渗锌+封闭层处理;防落梁挡块及除接触网支柱预埋螺栓以外的其它螺栓采用渗锌处理
2 防腐处理要满足渗层厚度≥50μ m,达可乐涂层厚度6~8μ m,封闭层厚度 5~8μ m
其防腐涂层工
