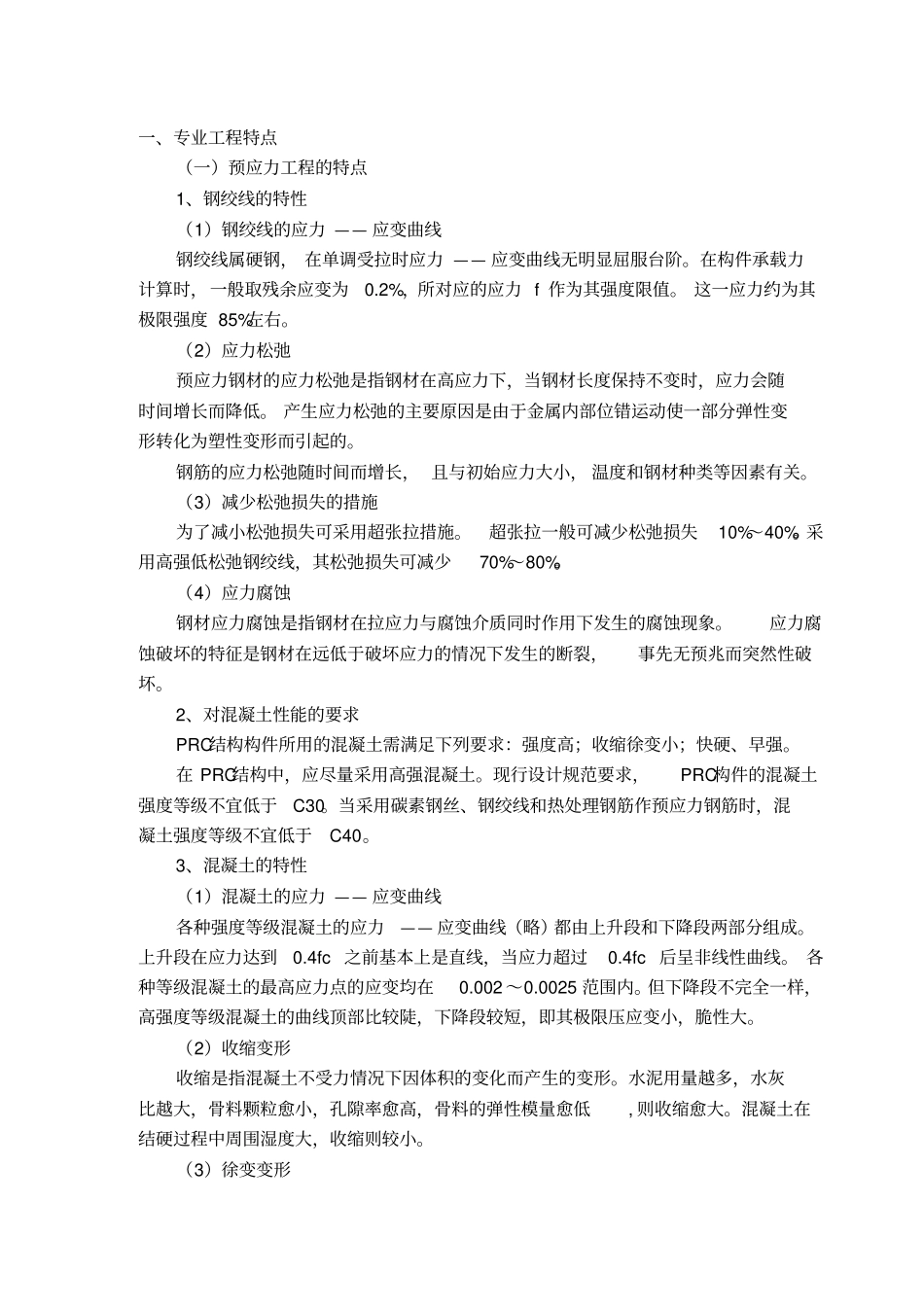

4×××××工程监理实施细则(预应力工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制一、专业工程特点(一)预应力工程的特点1、钢绞线的特性(1)钢绞线的应力 —— 应变曲线钢绞线属硬钢, 在单调受拉时应力 —— 应变曲线无明显屈服台阶
在构件承载力计算时,一般取残余应变为0
2%,所对应的应力 f 作为其强度限值
这一应力约为其极限强度 85%左右
(2)应力松弛预应力钢材的应力松弛是指钢材在高应力下,当钢材长度保持不变时,应力会随时间增长而降低
产生应力松弛的主要原因是由于金属内部位错运动使一部分弹性变形转化为塑性变形而引起的
钢筋的应力松弛随时间而增长, 且与初始应力大小, 温度和钢材种类等因素有关
(3)减少松弛损失的措施为了减小松弛损失可采用超张拉措施
超张拉一般可减少松弛损失10%~40%
采用高强低松弛钢绞线,其松弛损失可减少70%~80%
(4)应力腐蚀钢材应力腐蚀是指钢材在拉应力与腐蚀介质同时作用下发生的腐蚀现象
应力腐蚀破坏的特征是钢材在远低于破坏应力的情况下发生的断裂,事先无预兆而突然性破坏

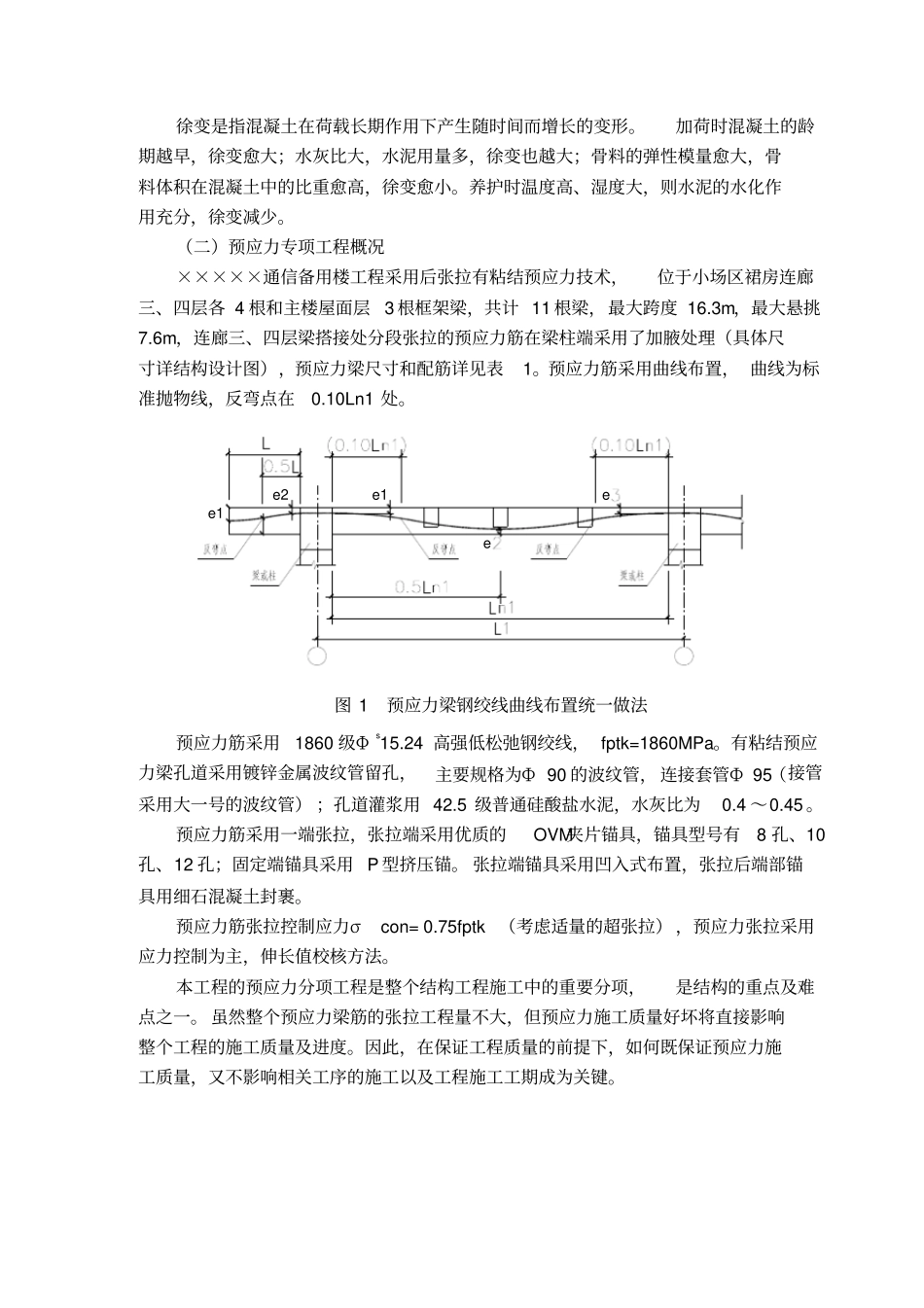

2、对混凝土性能的要求PRC结构构件所用的混凝土需满足下列要求:强度高;收缩徐变小;快硬、早强
在 PRC结构中,应尽量采用高强混凝土
现行设计规范要求,PRC构件的混凝土强度等级不宜低于C30
当采用碳素钢丝、钢绞线和热处理钢筋作预应力钢筋时,混凝土强度等级不宜低于 C40
3、混凝土的特性(1)混凝土的应力 —— 应变曲线各种强度等级混凝土的应力—— 应变曲线(略)都由上升段和下降段两部分组成
上升段在应力达到0
4fc 之前基本上是直线,当应力超过0
4fc 后呈非线性曲线
各种等级混凝土的最高应力点的应变均在0
002 ~0
