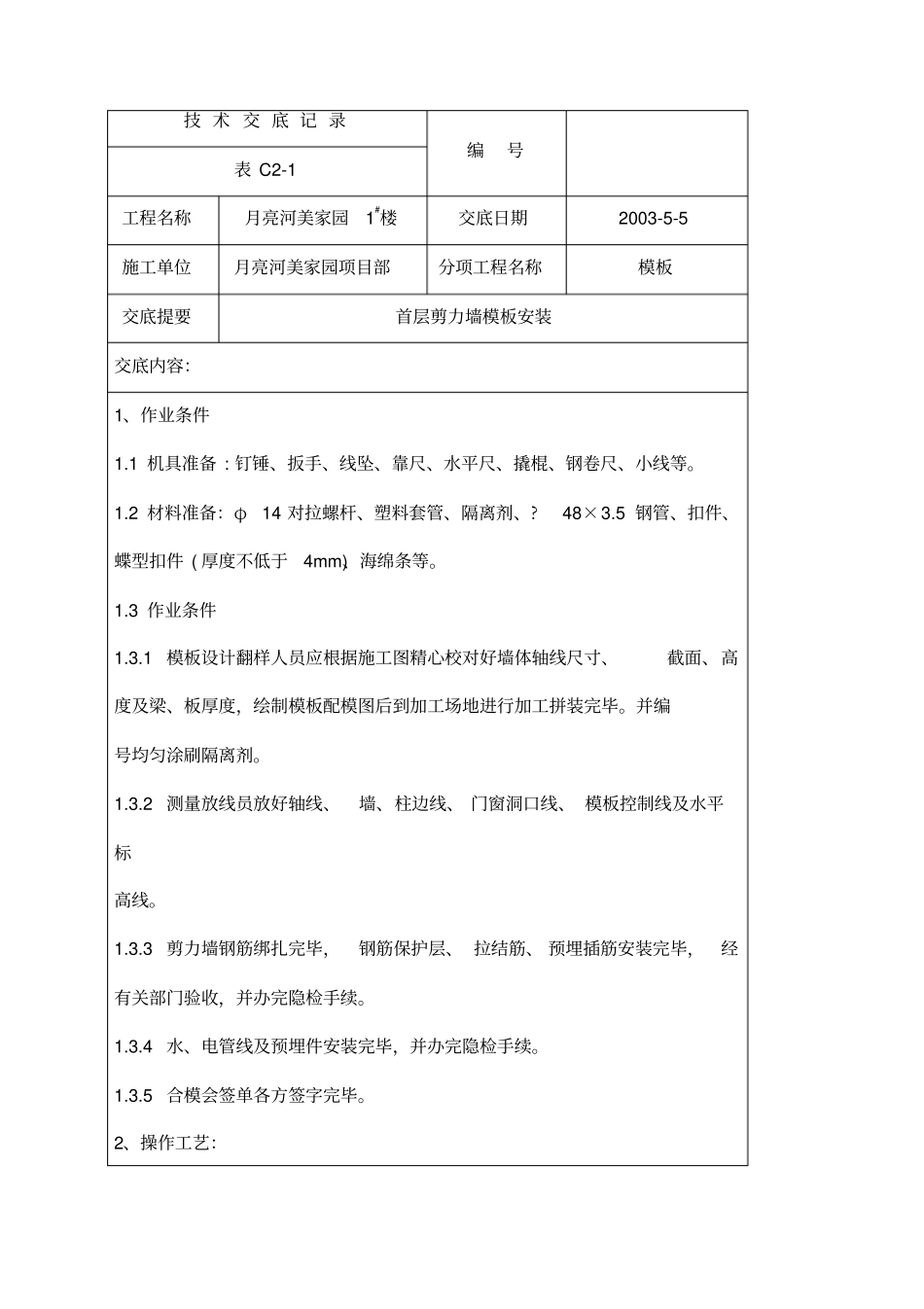

技 术 交 底 记 录编号表 C2-1工程名称月亮河美家园1#楼交底日期2003-5-5施工单位月亮河美家园项目部分项工程名称模板交底提要首层剪力墙模板安装交底内容:1、作业条件1
1 机具准备 : 钉锤、扳手、线坠、靠尺、水平尺、撬棍、钢卷尺、小线等
2 材料准备:φ14 对拉螺杆、塑料套管、隔离剂、
5 钢管、扣件、蝶型扣件 ( 厚度不低于4mm)、海绵条等
3 作业条件1
1 模板设计翻样人员应根据施工图精心校对好墙体轴线尺寸、截面、高度及梁、板厚度,绘制模板配模图后到加工场地进行加工拼装完毕
并编号均匀涂刷隔离剂
2 测量放线员放好轴线、墙、柱边线、 门窗洞口线、 模板控制线及水平标高线
3 剪力墙钢筋绑扎完毕,钢筋保护层、 拉结筋、 预埋插筋安装完毕,经有关部门验收,并办完隐检手续
4 水、电管线及预埋件安装完毕,并办完隐检手续
5 合模会签单各方签字完毕

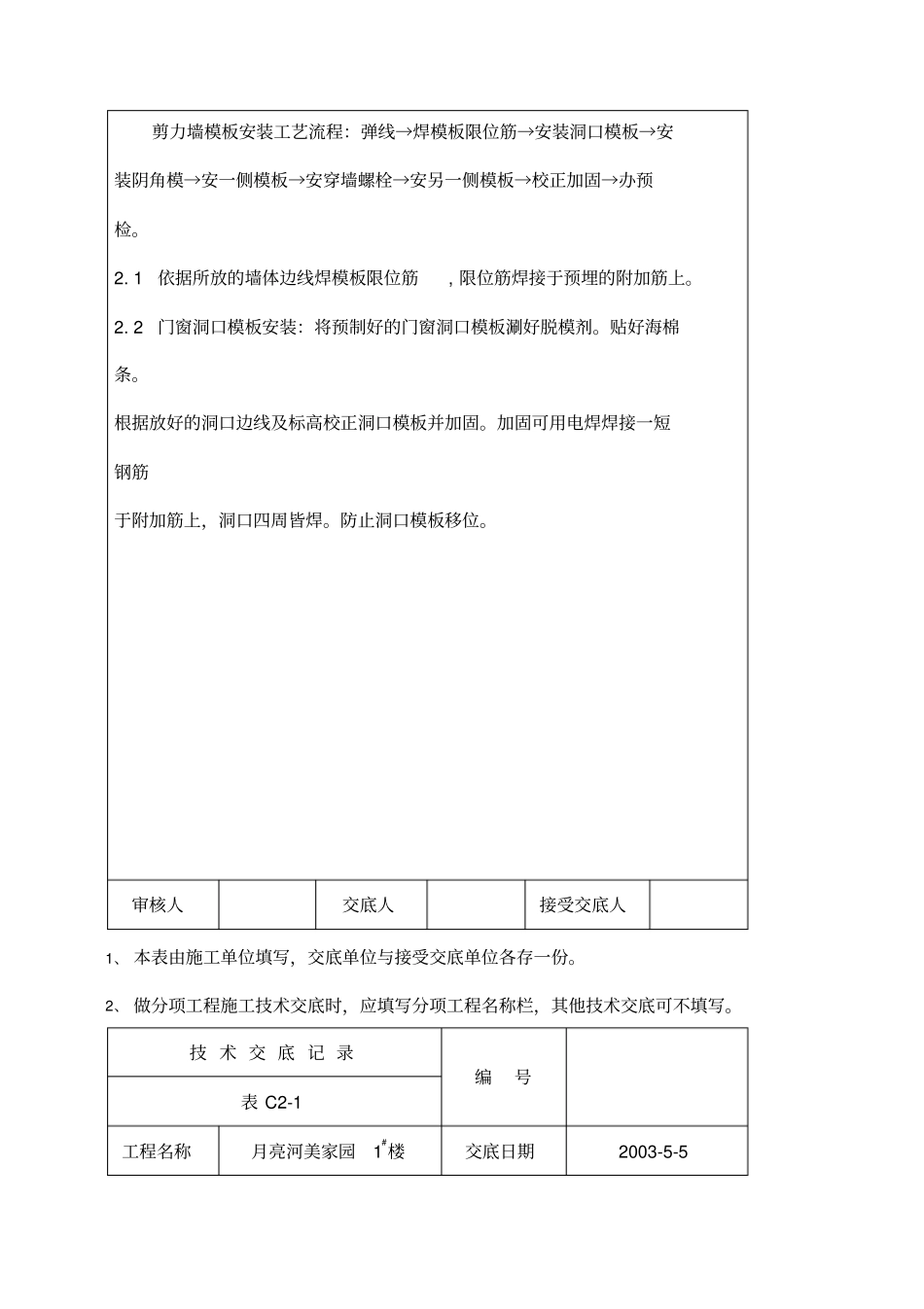

2、操作工艺:剪力墙模板安装工艺流程:弹线→焊模板限位筋→安装洞口模板→安装阴角模→安一侧模板→安穿墙螺栓→安另一侧模板→校正加固→办预检
1依据所放的墙体边线焊模板限位筋, 限位筋焊接于预埋的附加筋上
2门窗洞口模板安装:将预制好的门窗洞口模板涮好脱模剂
根据放好的洞口边线及标高校正洞口模板并加固
加固可用电焊焊接一短钢筋于附加筋上,洞口四周皆焊
防止洞口模板移位
审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份
2、 做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写
技 术 交 底 记 录编号表 C2-1工程名称月亮河美家园1#楼交底日期2003-5-5施工单位月亮河美家园项目部分项工程名称模板交底提要首层剪力墙模板安装交底内容:2

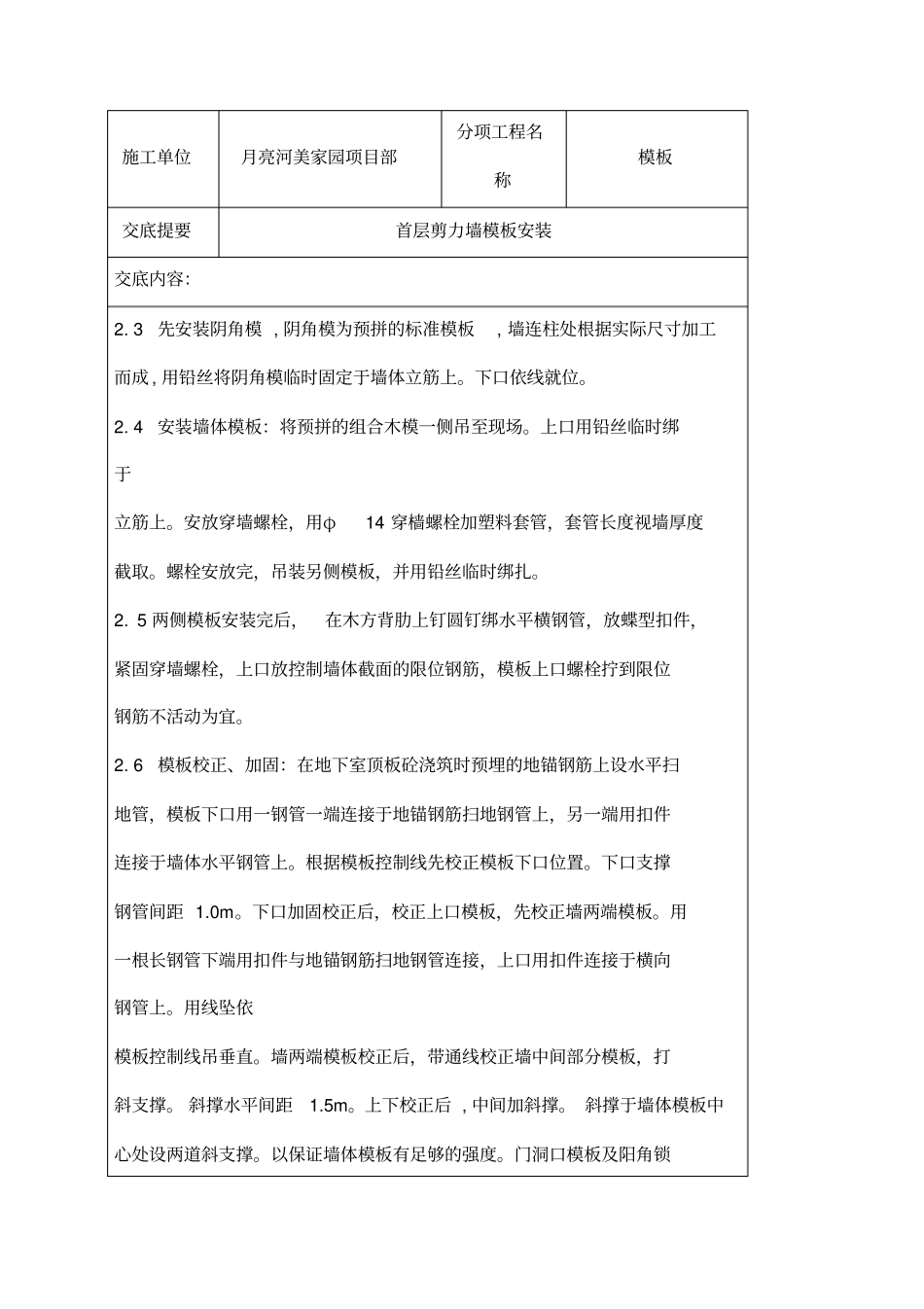

3先安装阴角模 , 阴角模为预拼的标准模板,
