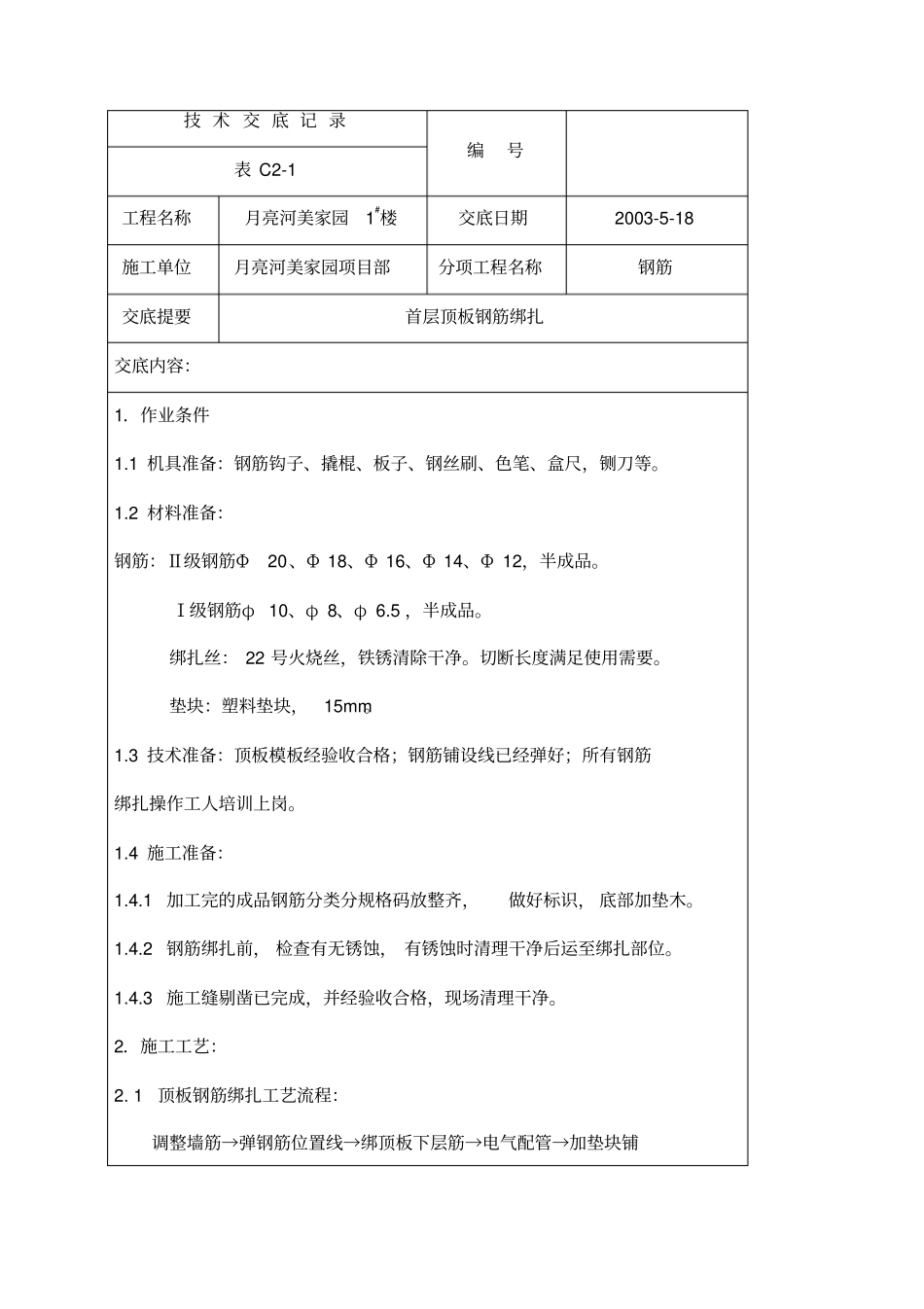

技 术 交 底 记 录编号表 C2-1工程名称月亮河美家园1#楼交底日期2003-5-18施工单位月亮河美家园项目部分项工程名称钢筋交底提要首层顶板钢筋绑扎交底内容:1.作业条件1
1 机具准备:钢筋钩子、撬棍、板子、钢丝刷、色笔、盒尺,铡刀等
2 材料准备:钢筋:Ⅱ级钢筋Φ20、Φ 18、Φ 16、Φ 14、Φ 12,半成品
Ⅰ级钢筋φ10、φ 8、φ 6
5 ,半成品
绑扎丝: 22 号火烧丝,铁锈清除干净
切断长度满足使用需要
垫块:塑料垫块,15mm
3 技术准备:顶板模板经验收合格;钢筋铺设线已经弹好;所有钢筋绑扎操作工人培训上岗
4 施工准备:1
1 加工完的成品钢筋分类分规格码放整齐,做好标识, 底部加垫木
2 钢筋绑扎前, 检查有无锈蚀, 有锈蚀时清理干净后运至绑扎部位
3 施工缝剔凿已完成,并经验收合格,现场清理干净
2.施工工艺:2

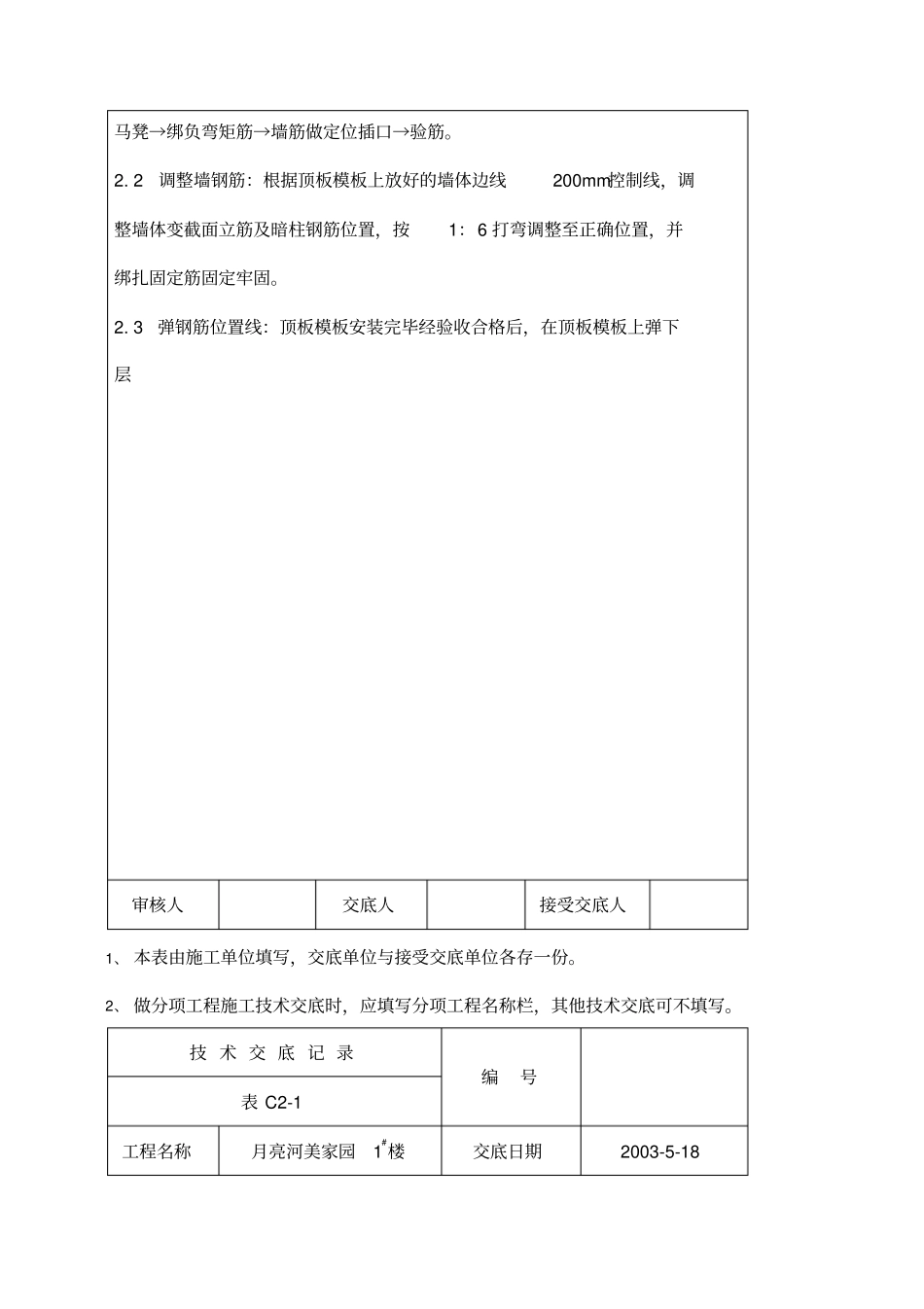

1顶板钢筋绑扎工艺流程:调整墙筋→弹钢筋位置线→绑顶板下层筋→电气配管→加垫块铺马凳→绑负弯矩筋→墙筋做定位插口→验筋
2调整墙钢筋:根据顶板模板上放好的墙体边线200mm控制线,调整墙体变截面立筋及暗柱钢筋位置,按1:6 打弯调整至正确位置,并绑扎固定筋固定牢固
3弹钢筋位置线:顶板模板安装完毕经验收合格后,在顶板模板上弹下层审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份
2、 做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写
技 术 交 底 记 录编号表 C2-1工程名称月亮河美家园1#楼交底日期2003-5-18施工单位月亮河美家园项目部分项工程名称钢筋交底提要首层顶板钢筋绑扎交底内容:钢筋分档控制线
顶板的第一根钢筋必须距墙边50mm排起,板筋φ8、φ 10、Φ 12 间距 150mm、 200mm,板厚除特殊注明均为1
