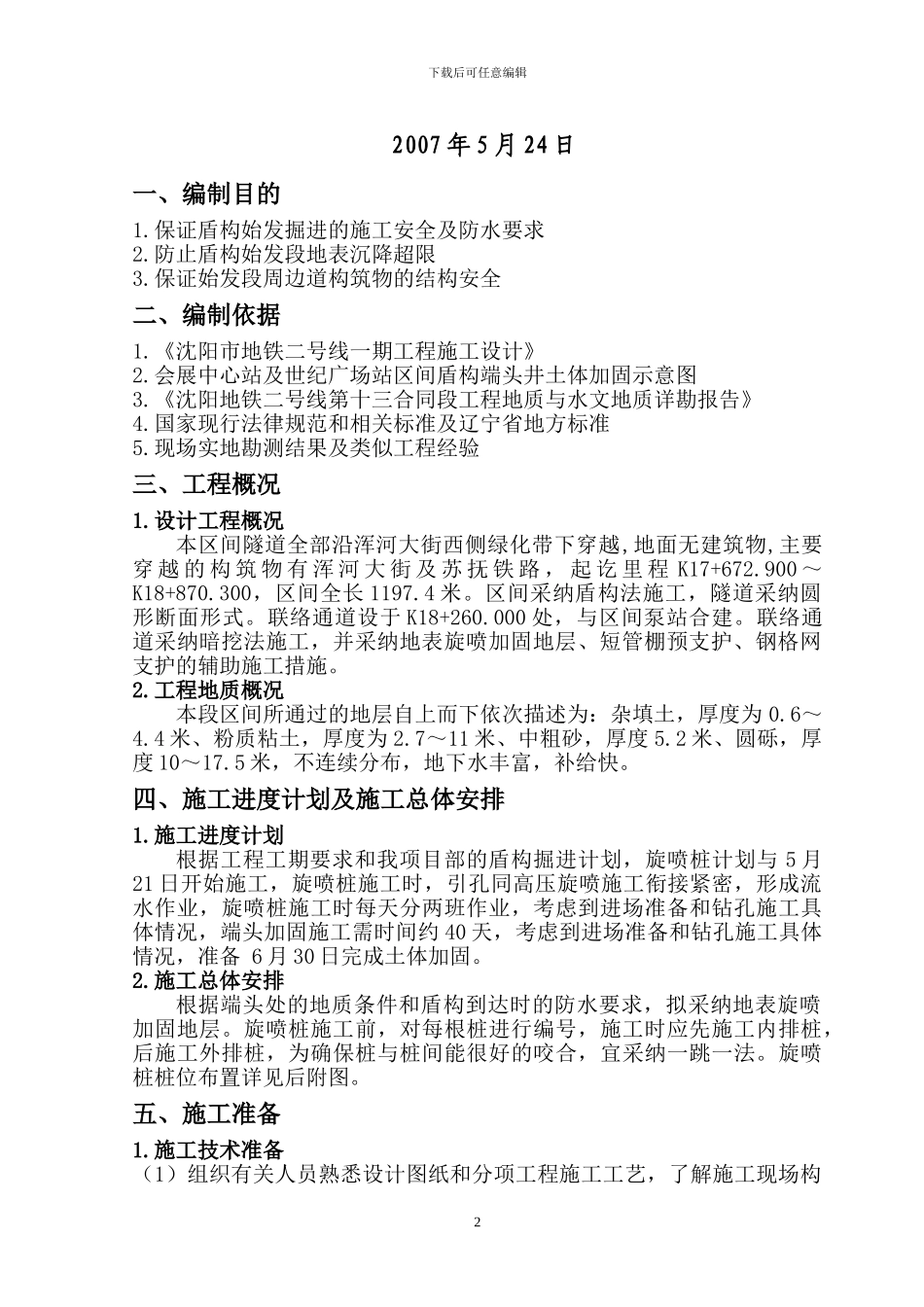

】地铁二号线一期土建工程第 13 合同段会~世区间盾构端头井加固施工方案编制: 审核: 审批: 中铁四局集团有限公司沈阳地铁二号线一期土建工程第 13 合同段项目经理部1下载后可任意编辑2007 年 5 月 24 日一、编制目的1
保证盾构始发掘进的施工安全及防水要求2
防止盾构始发段地表沉降超限3
保证始发段周边道构筑物的结构安全二、编制依据1
《沈阳市地铁二号线一期工程施工设计》2
会展中心站及世纪广场站区间盾构端头井土体加固示意图3
《沈阳地铁二号线第十三合同段工程地质与水文地质详勘报告》4
国家现行法律规范和相关标准及辽宁省地方标准5
现场实地勘测结果及类似工程经验三、工程概况1
设计工程概况本区间隧道全部沿浑河大街西侧绿化带下穿越,地面无建筑物,主要穿 越 的 构 筑 物 有 浑 河 大 街 及 苏 抚 铁 路 , 起 讫 里 程 K17+672
900 ~K18+870
300,区间全长 1197
区间采纳盾构法施工,隧道采纳圆形断面形式
联络通道设于 K18+260
000 处,与区间泵站合建
联络通道采纳暗挖法施工,并采纳地表旋喷加固地层、短管棚预支护、钢格网支护的辅助施工措施

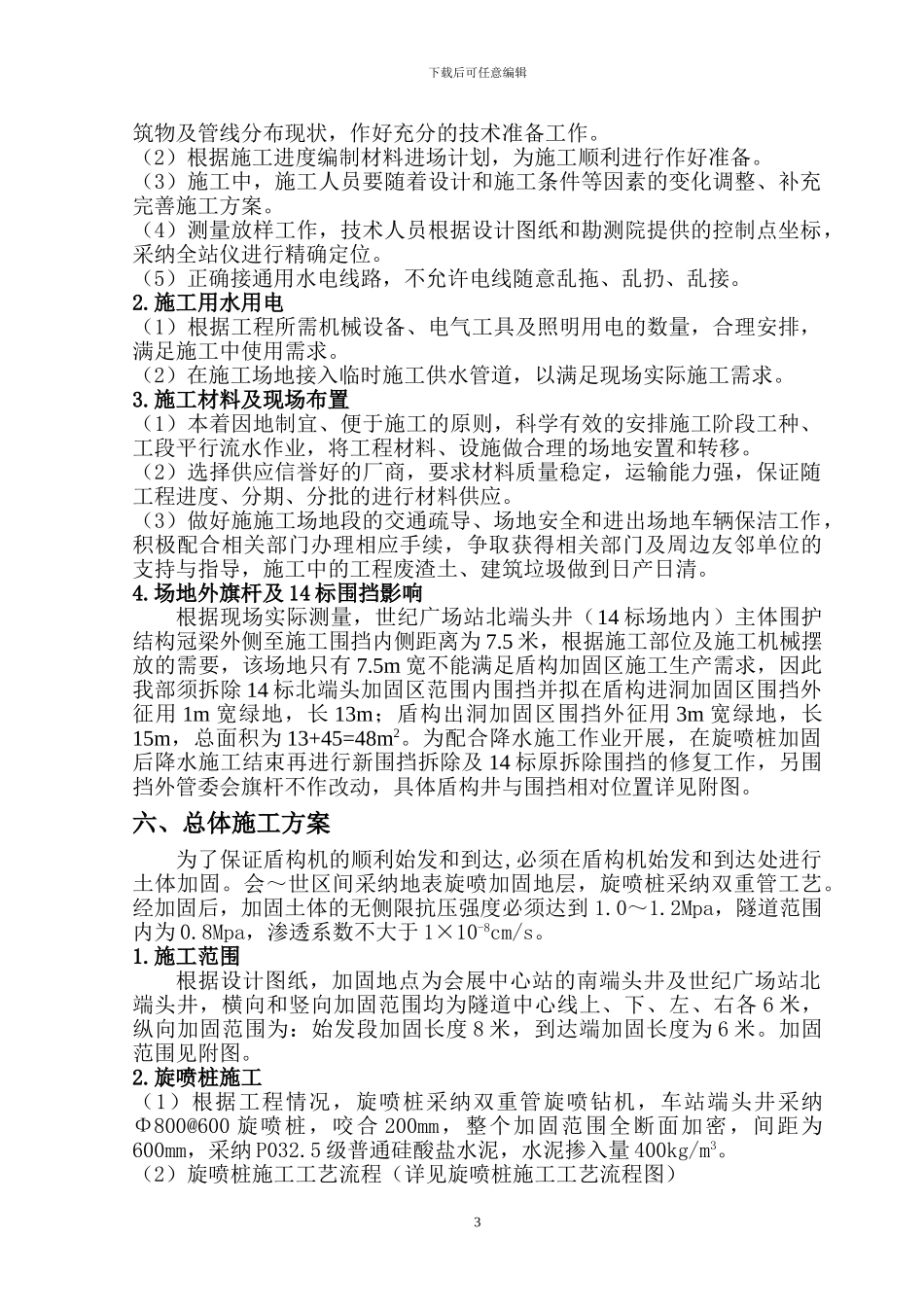

工程地质概况本段区间所通过的地层自上而下依次描述为:杂填土,厚度为 0
4 米、粉质粘土,厚度为 2
7~11 米、中粗砂,厚度 5
2 米、圆砾,厚度 10~17
5 米,不连续分布,地下水丰富,补给快
四、施工进度计划及施工总体安排1
施工进度计划根据工程工期要求和我项目部的盾构掘进计划,旋喷桩计划与 5 月21 日开始施工,旋喷桩施工时,引孔同高压旋喷施工衔接紧密,形成流水作业,旋喷桩施工时每天分两班作业,考虑到进场准备和钻孔施工具体情况,端头加固施工需时间约 40 天,
