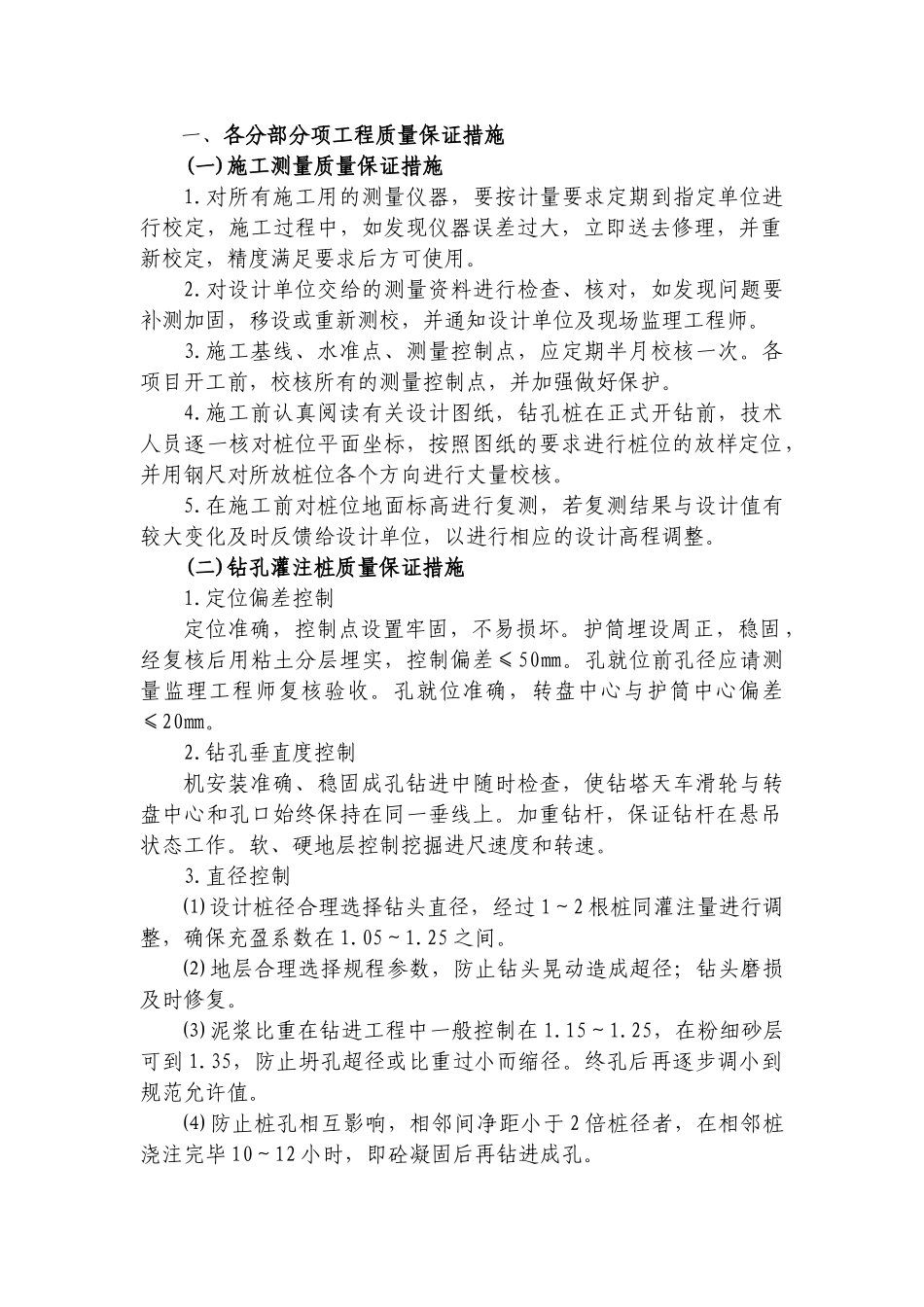

一、各分部分项工程质量保证措施(一)施工测量质量保证措施1
对所有施工用的测量仪器,要按计量要求定期到指定单位进行校定,施工过程中,如发现仪器误差过大,立即送去修理,并重新校定,精度满足要求后方可使用
对设计单位交给的测量资料进行检查、核对,如发现问题要补测加固,移设或重新测校,并通知设计单位及现场监理工程师
施工基线、水准点、测量控制点,应定期半月校核一次
各项目开工前,校核所有的测量控制点,并加强做好保护
施工前认真阅读有关设计图纸,钻孔桩在正式开钻前,技术人员逐一核对桩位平面坐标,按照图纸的要求进行桩位的放样定位,并用钢尺对所放桩位各个方向进行丈量校核
在施工前对桩位地面标高进行复测,若复测结果与设计值有较大变化及时反馈给设计单位,以进行相应的设计高程调整
(二)钻孔灌注桩质量保证措施1
定位偏差控制定位准确,控制点设置牢固,不易损坏
护筒埋设周正,稳固,经复核后用粘土分层埋实,控制偏差≤50㎜
孔就位前孔径应请测量监理工程师复核验收
孔就位准确,转盘中心与护筒中心偏差≤20㎜
钻孔垂直度控制机安装准确、稳固成孔钻进中随时检查,使钻塔天车滑轮与转盘中心和孔口始终保持在同一垂线上
加重钻杆,保证钻杆在悬吊状态工作
软、硬地层控制挖掘进尺速度和转速
直径控制⑴设计桩径合理选择钻头直径,经过1~2根桩同灌注量进行调整,确保充盈系数在1
⑵地层合理选择规程参数,防止钻头晃动造成超径;钻头磨损及时修复
⑶泥浆比重在钻进工程中一般控制在1
25,在粉细砂层可到1
35,防止坍孔超径或比重过小而缩径
终孔后再逐步调小到规范允许值
⑷防止桩孔相互影响,相邻间净距小于2倍桩径者,在相邻桩浇注完毕10~12小时,即砼凝固后再钻进成孔
钻孔控制⑴钻孔时应采取适当措施防止缩颈、塌孔,钻孔到位后,应及时清孔并灌注混凝土,并控制好桩底沉淀
