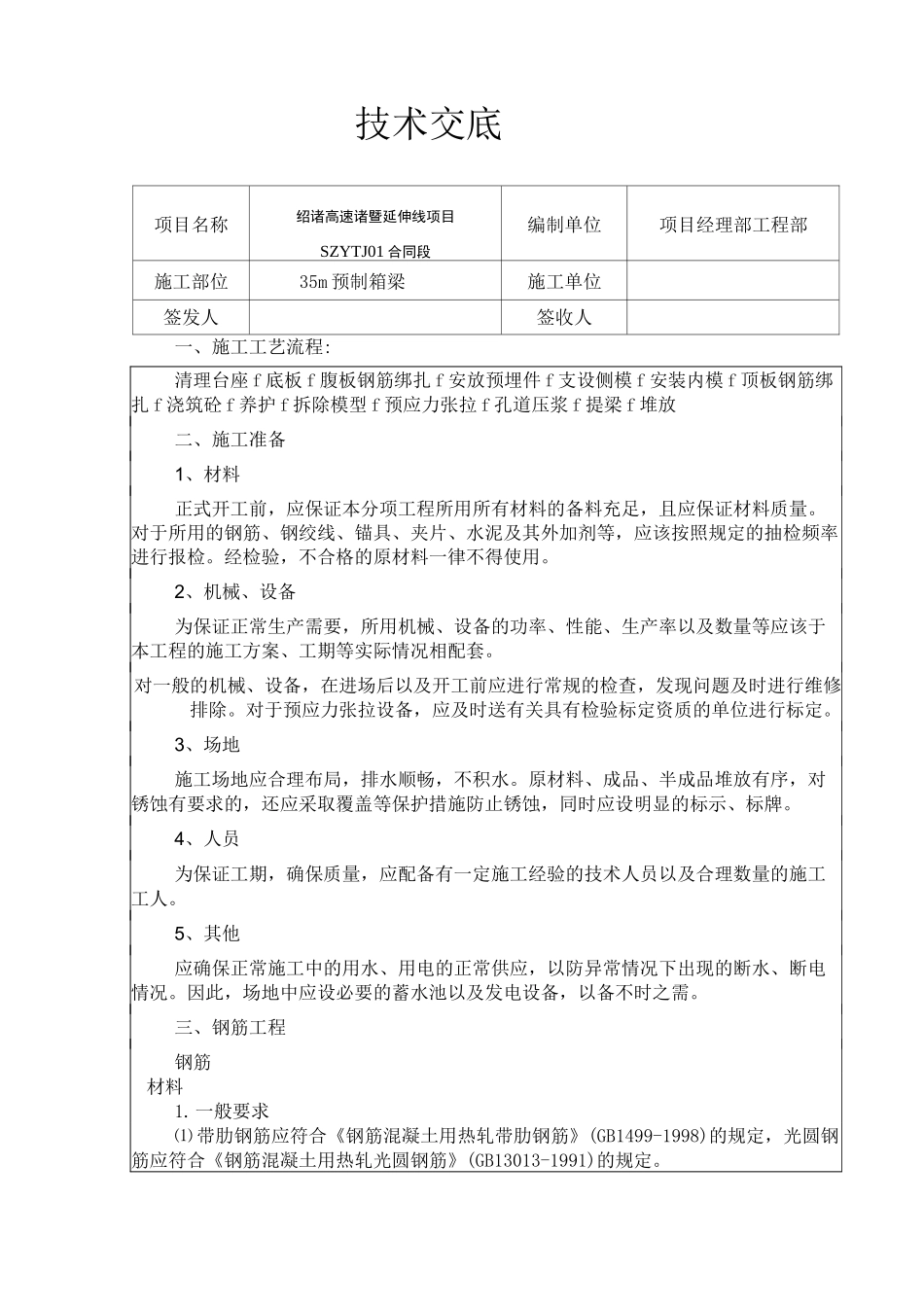

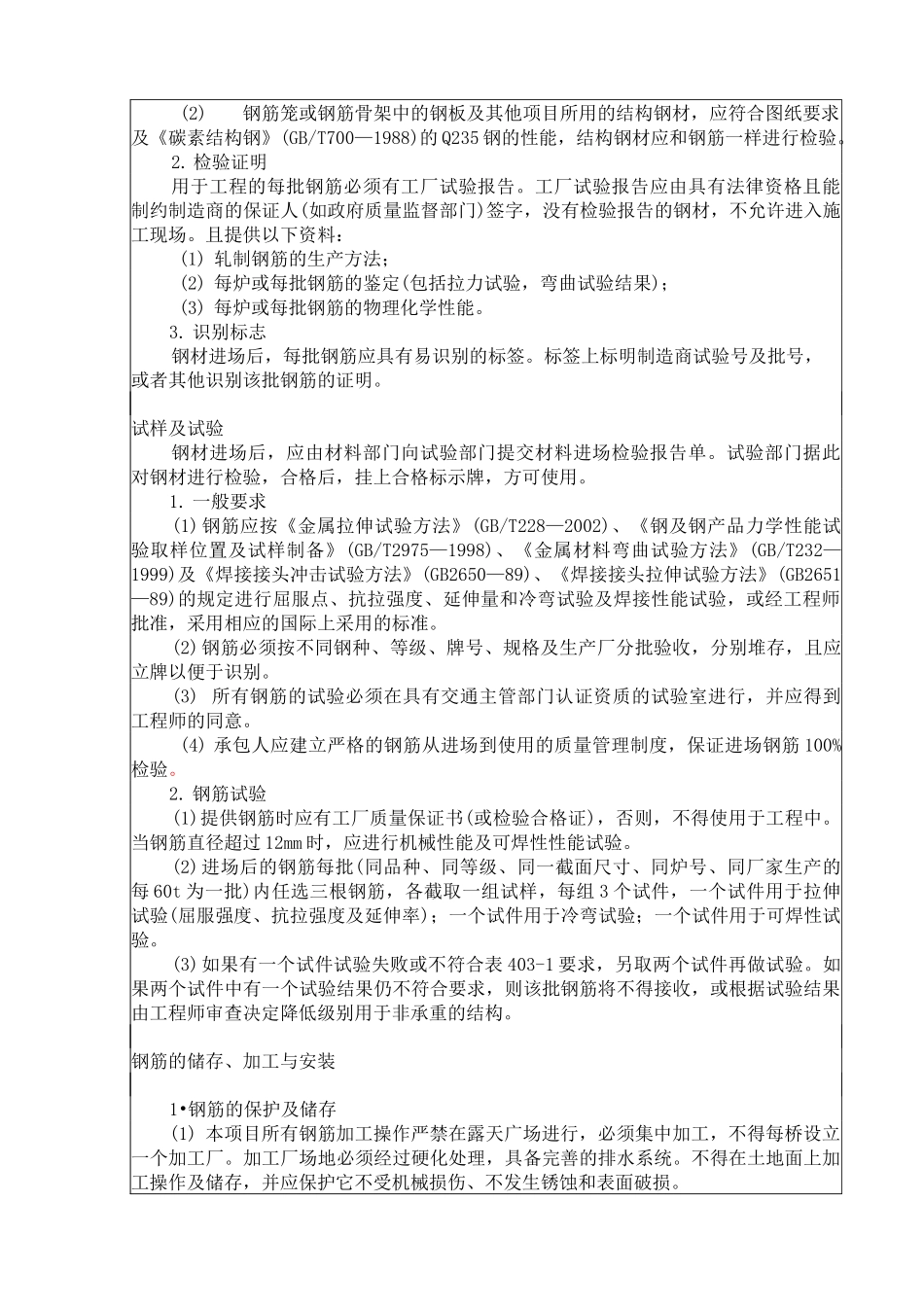

技术交底项目名称绍诸高速诸暨延伸线项目SZYTJ01 合同段编制单位项目经理部工程部施工部位35m 预制箱梁施工单位签发人签收人一、施工工艺流程:清理台座 f 底板 f 腹板钢筋绑扎 f 安放预埋件 f 支设侧模 f 安装内模 f 顶板钢筋绑扎 f 浇筑砼 f 养护 f 拆除模型 f 预应力张拉 f 孔道压浆 f 提梁 f 堆放二、施工准备1、材料正式开工前,应保证本分项工程所用所有材料的备料充足,且应保证材料质量。对于所用的钢筋、钢绞线、锚具、夹片、水泥及其外加剂等,应该按照规定的抽检频率进行报检。经检验,不合格的原材料一律不得使用。2、机械、设备为保证正常生产需要,所用机械、设备的功率、性能、生产率以及数量等应该于本工程的施工方案、工期等实际情况相配套。对一般的机械、设备,在进场后以及开工前应进行常规的检查,发现问题及时进行维修排除。对于预应力张拉设备,应及时送有关具有检验标定资质的单位进行标定。3、场地施工场地应合理布局,排水顺畅,不积水。原材料、成品、半成品堆放有序,对锈蚀有要求的,还应采取覆盖等保护措施防止锈蚀,同时应设明显的标示、标牌。4、人员为保证工期,确保质量,应配备有一定施工经验的技术人员以及合理数量的施工工人。5、其他应确保正常施工中的用水、用电的正常供应,以防异常情况下出现的断水、断电情况。因此,场地中应设必要的蓄水池以及发电设备,以备不时之需。三、钢筋工程钢筋材料1.一般要求⑴ 带肋钢筋应符合《钢筋混凝土用热轧带肋钢筋》(GB1499-1998)的规定,光圆钢筋应符合《钢筋混凝土用热轧光圆钢筋》(GB13013-1991)的规定。(2)钢筋笼或钢筋骨架中的钢板及其他项目所用的结构钢材,应符合图纸要求及《碳素结构钢》(GB/T700—1988)的 Q235 钢的性能,结构钢材应和钢筋一样进行检验。2. 检验证明用于工程的每批钢筋必须有工厂试验报告。工厂试验报告应由具有法律资格且能制约制造商的保证人(如政府质量监督部门)签字,没有检验报告的钢材,不允许进入施工现场。且提供以下资料:(1) 轧制钢筋的生产方法;(2) 每炉或每批钢筋的鉴定(包括拉力试验,弯曲试验结果);(3) 每炉或每批钢筋的物理化学性能。3. 识别标志钢材进场后,每批钢筋应具有易识别的标签。标签上标明制造商试验号及批号,或者其他识别该批钢筋的证明。试样及试验钢材进场后,应由材料部门向试验部门提交材料进场检验报告单。试验部门据此对钢材进行检验,合格后,挂上合格标示牌,方可...
