鱼栏咀水库施工组织设计表格ok

鱼栏咀水库施工组织设计表格ok_第1页
1/15
鱼栏咀水库施工组织设计表格ok_第2页
2/15
鱼栏咀水库施工组织设计表格ok_第3页
3/15

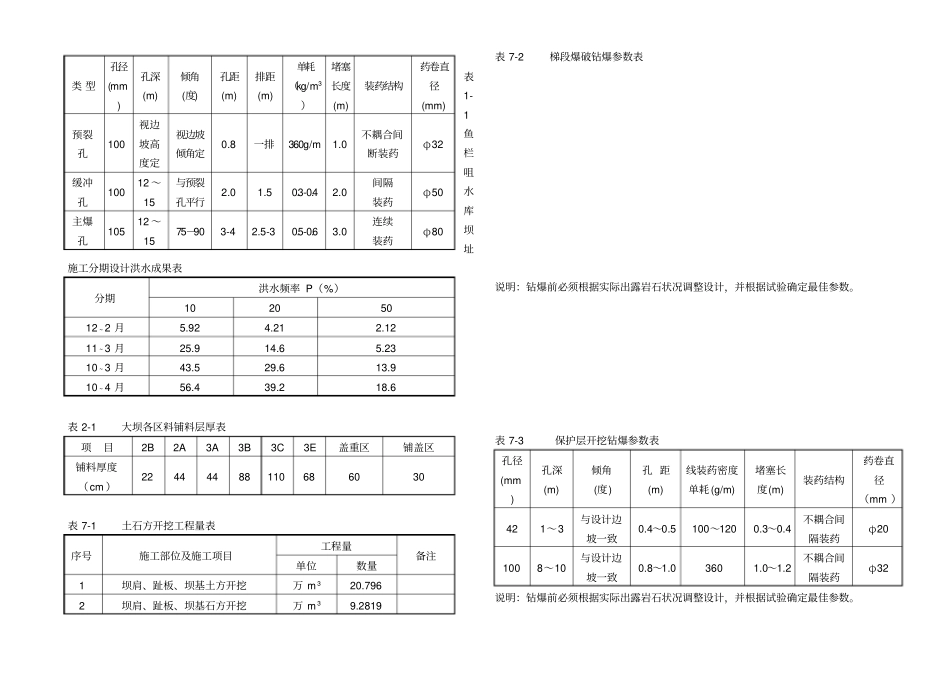

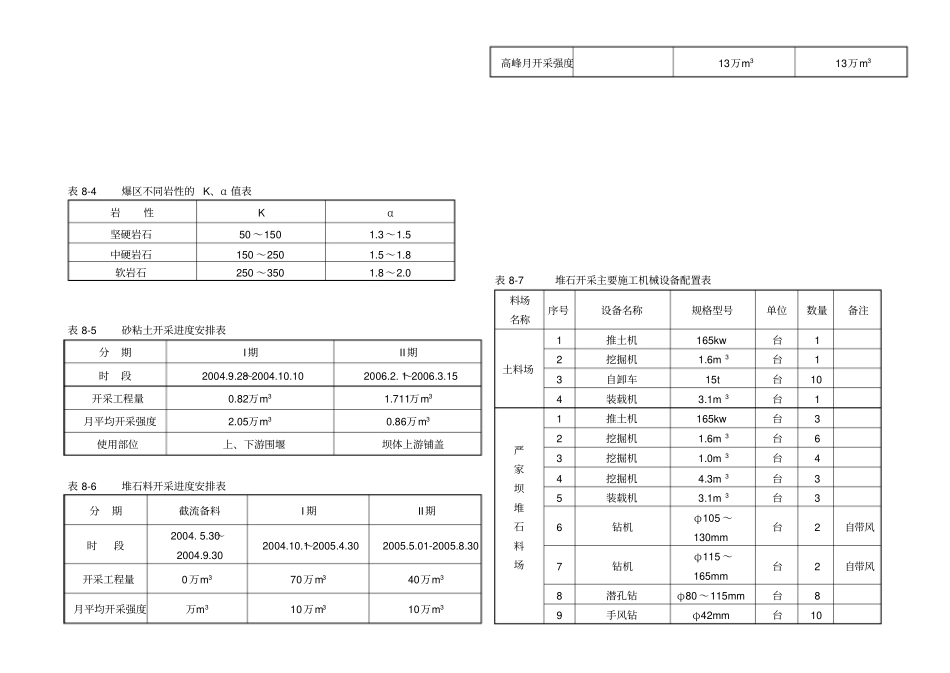

表1-1 鱼栏咀水库坝址施工分期设计洪水成果表分期洪水频率 P(%)10 20 50 12 ~ 2 月5.92 4.21 2.12 11 ~ 3 月25.9 14.6 5.23 10 ~ 3 月43.5 29.6 13.9 10 ~ 4 月56.4 39.2 18.6 表 2-1 大坝各区料铺料层厚表项目2B 2A 3A 3B 3C 3E 盖重区铺盖区铺料厚度(cm )22 44 44 88 110 68 60 30 表 7-1 土石方开挖工程量表序号施工部位及施工项目工程量备注单位数量1 坝肩、趾板、坝基土方开挖万 m 320.796 2 坝肩、趾板、坝基石方开挖万 m 39.2819 表 7-2 梯段爆破钻爆参数表说明:钻爆前必须根据实际出露岩石状况调整设计,并根据试验确定最佳参数。表 7-3 保护层开挖钻爆参数表孔径(mm) 孔深(m) 倾角(度) 孔 距(m) 线装药密度单耗(g/m) 堵塞长度(m) 装药结构药卷直径(mm )42 1~3 与设计边坡一致0.4~0.5 100~120 0.3~0.4 不耦合间隔装药φ20 100 8~10 与设计边坡一致0.8~1.0 360 1.0~1.2 不耦合间隔装药φ32 说明:钻爆前必须根据实际出露岩石状况调整设计,并根据试验确定最佳参数。类 型孔径(mm)孔深(m) 倾角(度) 孔距(m) 排距(m) 单耗(kg/m3)堵塞长度(m) 装药结构药卷直径(mm) 预裂孔100 视边坡高度定视边坡倾角定0.8 一排360g/m1.0 不耦合间断装药φ32 缓冲孔100 12 ~15 与预裂孔平行2.0 1.5 0.3-0.42.0 间隔装药φ50 主爆孔105 12 ~15 75-903-4 2.5-3 0.5-0.63.0 连续装药φ80 表 7-4 爆区不同岩性的K、α 值表岩性K α坚硬岩石50 ~150 1.3~1.5 中硬岩石150 ~250 1.5~1.8 软岩石250 ~350 1.8~2.0 表 7-5 大坝土石方明挖施工主要设备配置表序号机械名称规格单位数量备注1 液压挖掘机1.6m 3台6 2 液压挖掘机1.0m 3台3 3 装载机3.1m 3台2 4 推土机165kw 台4 5 自卸汽车15t 台20 6 自卸汽车20t 台10 7 潜孔钻KQJ-100 台5 8 快速钻QZJ100B 台2 9 手风钻YT-28 台20 10 空压机20m 3/min (水冷)台4 11 空压机12m 3/min (风冷)台2 12 空压机6m 3/min (油动)台2 13 多级泵50 kw 台2 14 抽水机30 kw 台2 15 泥浆泵22 kw 台2 16 泥浆泵0.75 ~7.5 kw 台8 表 8-1 无用层开挖爆破钻爆参数表钻 机孔 径孔倾孔 距排单 耗堵塞长装药药卷直径类 型(mm) 深(m) 角(度) (m) 距(m) (kg/m 3)度(mm) 结构(mm) KQJ-100 90 10 90 4.3m ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

鱼栏咀水库施工组织设计表格ok

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
