如有帮助,欢迎下载支持人行钢便桥拆除施工方案一、 工程概况本工程为拆除黄土岭站一座人行钢便桥,该桥共分一跨, 长度为 34
6m,桥面宽 4
06 m (净宽 3m);在芙蓉路华升大厦与老年康复中心之间,人行钢便桥采用2 根 6m长 36 号工字钢作为主梁, 横向焊接在钢立柱上
贝雷架钢便桥纵向组成为单个尺寸为3m(桥纵向) *1
6m(桥竖向)的桁架单元(见下照片) ,纵梁横向采用连接系槽钢( 6m长 28 号工字钢)与 U型螺栓连接成一整体,并设剪刀撑,上下弦间采用套管螺栓连接,使横向形成整体
二、施工方案:1、拆除人行钢便桥施工主要设备:本便桥拆除所用主要设备见下表2、施工方法施工方法:桥面采用吊车配合现场拆除,桥钢管立柱及其防护桩采用吊车配合大炮机拆除
计划施工时间为 5 天(2015 年 9 月 1~2015 年 9 月 5 日)
3、施工工艺流程3
1 拆除流程:先拆除桥面桥二侧的围挡板———桥面板吊卸———横梁拆除———贝雷架组吊卸———人行楼梯拆除———钢管立柱及基础拆除3
2 各环节施工流程:3

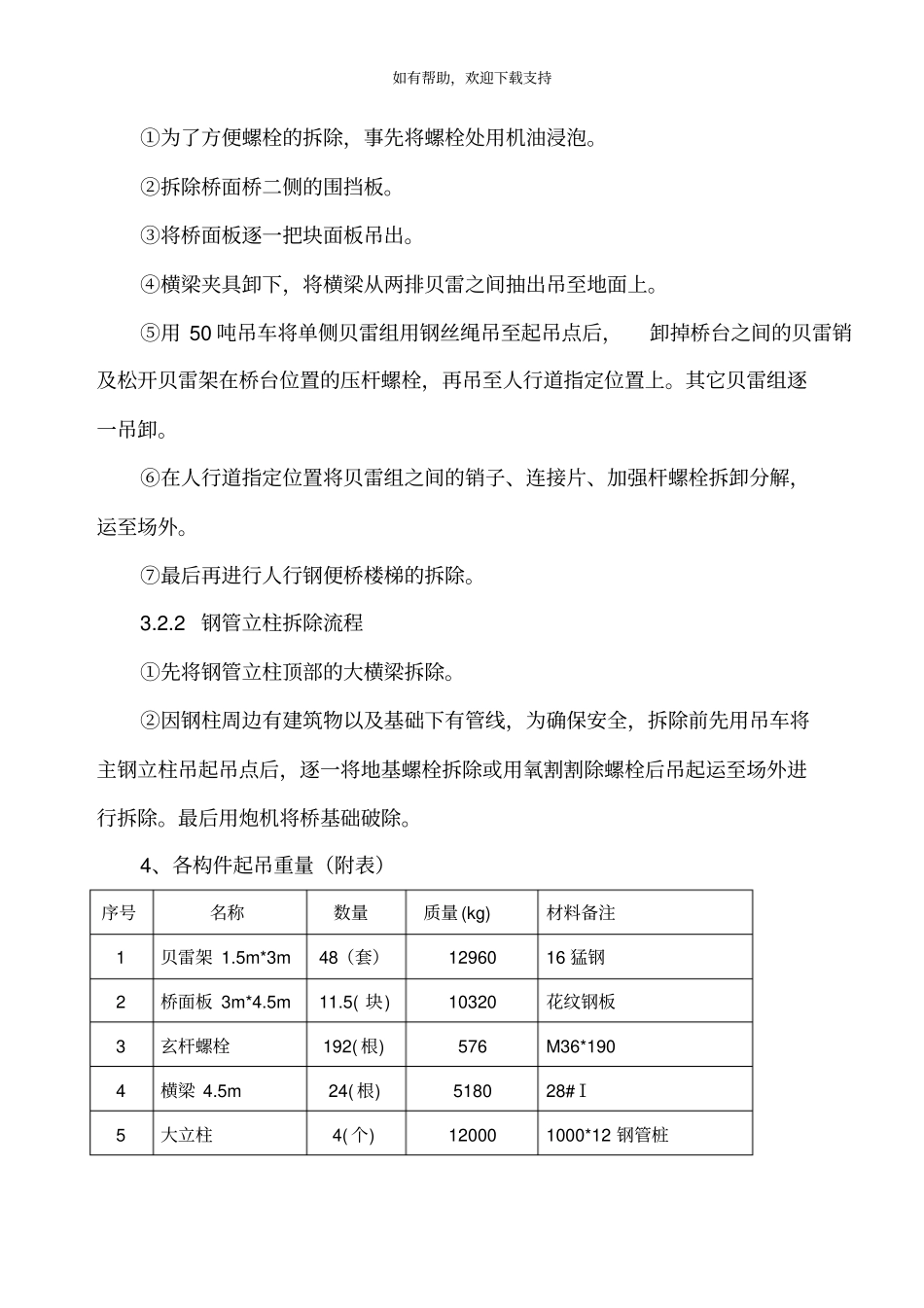

1 桥面拆除流程如有帮助,欢迎下载支持①为了方便螺栓的拆除,事先将螺栓处用机油浸泡
②拆除桥面桥二侧的围挡板
③将桥面板逐一把块面板吊出
④横梁夹具卸下,将横梁从两排贝雷之间抽出吊至地面上
⑤用 50 吨吊车将单侧贝雷组用钢丝绳吊至起吊点后,卸掉桥台之间的贝雷销及松开贝雷架在桥台位置的压杆螺栓,再吊至人行道指定位置上
其它贝雷组逐一吊卸
⑥在人行道指定位置将贝雷组之间的销子、连接片、加强杆螺栓拆卸分解,运至场外
⑦最后再进行人行钢便桥楼梯的拆除
2 钢管立柱拆除流程①先将钢管立柱顶部的大横梁拆除
②因钢柱周边有建筑物以及基础下有管线,为确保安全,拆除前先用吊车将主钢立柱吊起吊点后,逐一将地基螺栓拆除或用氧割割除螺栓后吊起运至场外进行拆除
最后用炮机将
