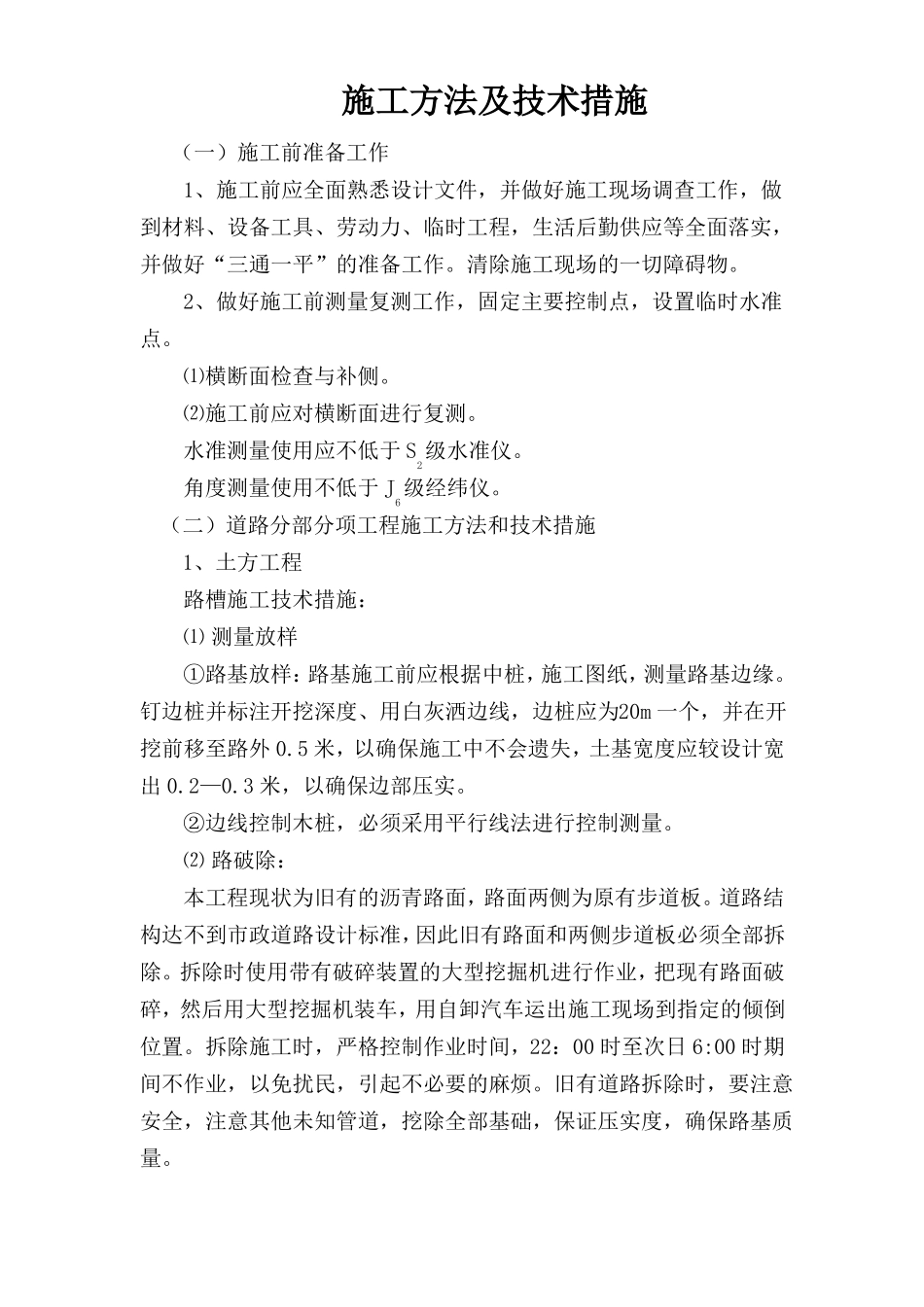

施工方法及技术措施(一)施工前准备工作1、施工前应全面熟悉设计文件,并做好施工现场调查工作,做到材料、设备工具、劳动力、临时工程,生活后勤供应等全面落实,并做好“三通一平”的准备工作
清除施工现场的一切障碍物
2、做好施工前测量复测工作,固定主要控制点,设置临时水准点
⑴横断面检查与补侧
⑵施工前应对横断面进行复测
水准测量使用应不低于 S2级水准仪
角度测量使用不低于 J6级经纬仪
(二)道路分部分项工程施工方法和技术措施1、土方工程路槽施工技术措施:⑴ 测量放样①路基放样:路基施工前应根据中桩,施工图纸,测量路基边缘
钉边桩并标注开挖深度、用白灰洒边线,边桩应为20m 一个,并在开挖前移至路外 0
5 米,以确保施工中不会遗失,土基宽度应较设计宽出 0
3 米,以确保边部压实
②边线控制木桩,必须采用平行线法进行控制测量
⑵ 路破除:本工程现状为旧有的沥青路面,路面两侧为原有步道板
道路结构达不到市政道路设计标准,因此旧有路面和两侧步道板必须全部拆除
拆除时使用带有破碎装置的大型挖掘机进行作业,把现有路面破碎,然后用大型挖掘机装车,用自卸汽车运出施工现场到指定的倾倒位置
拆除施工时,严格控制作业时间,22:00 时至次日 6:00 时期间不作业,以免扰民,引起不必要的麻烦
旧有道路拆除时,要注意安全,注意其他未知管道,挖除全部基础,保证压实度,确保路基质量

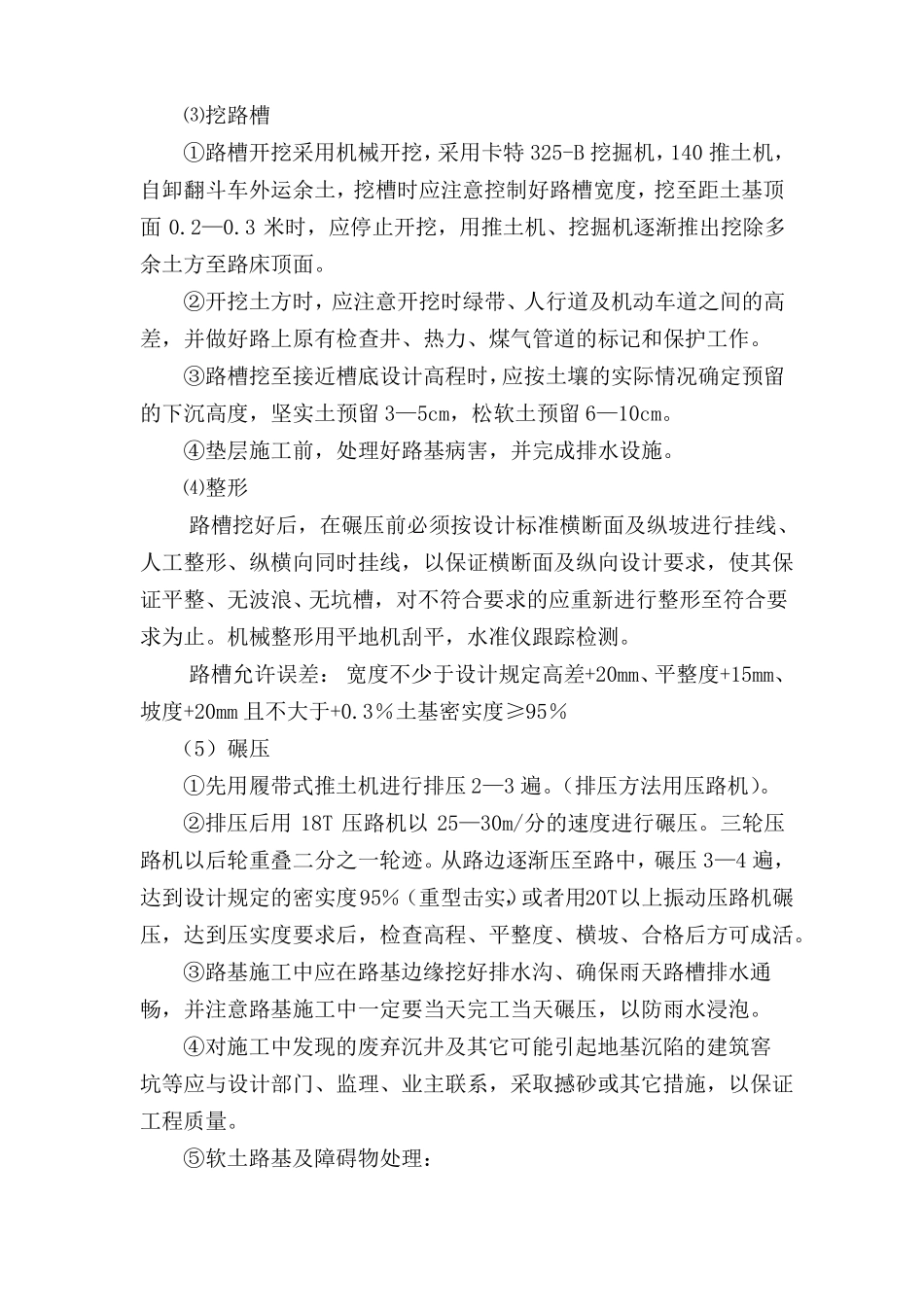

⑶挖路槽①路槽开挖采用机械开挖,采用卡特 325-B 挖掘机,140 推土机,自卸翻斗车外运余土,挖槽时应注意控制好路槽宽度,挖至距土基顶面 0
3 米时,应停止开挖,用推土机、挖掘机逐渐推出挖除多余土方至路床顶面
②开挖土方时,应注意开挖时绿带、人行道及机动车道之间的高差,并做好路上原有检查井、热力、煤气管道的标记和保护工作

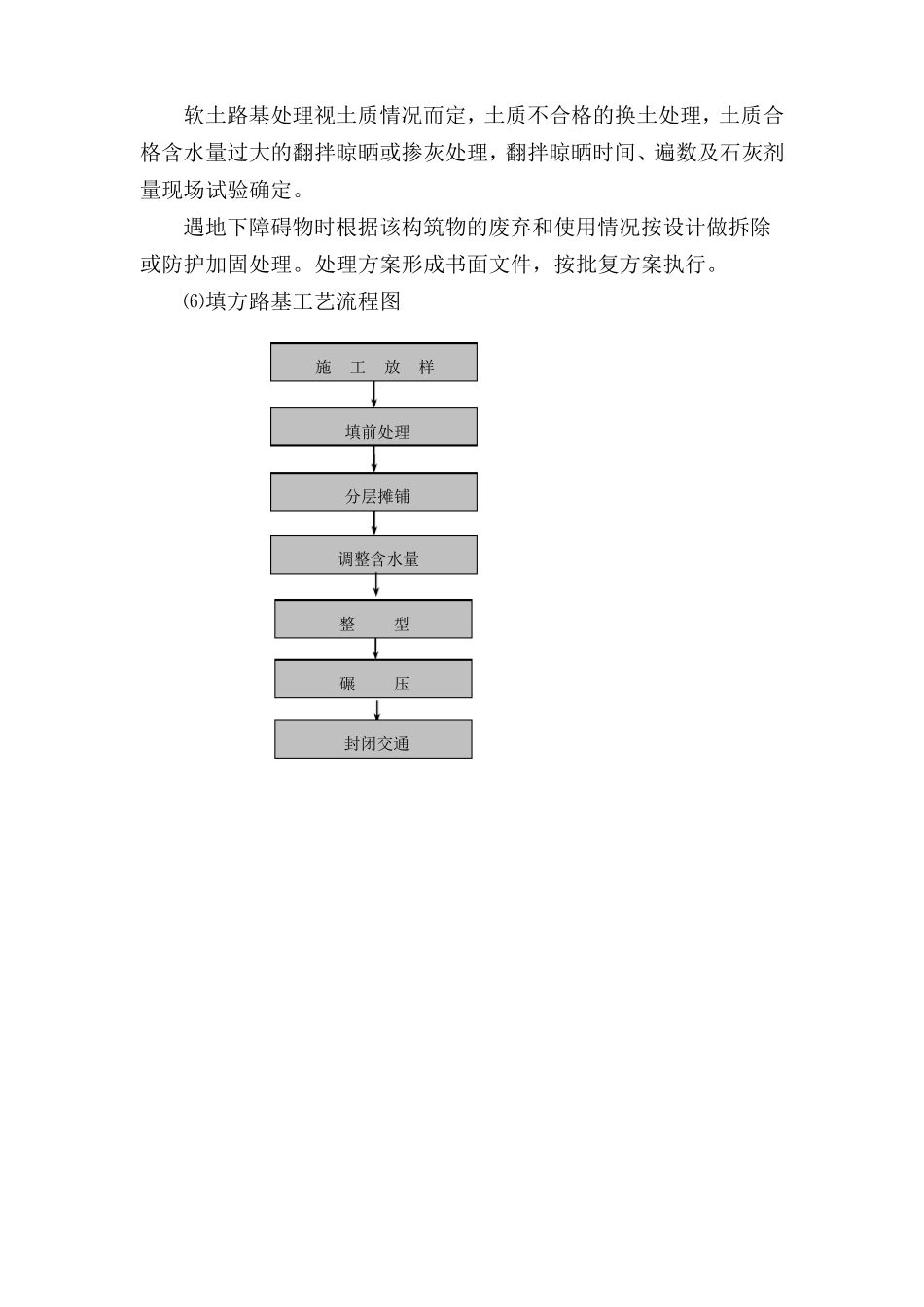

③路槽挖至接近槽底设计高程时,应按土壤的实际情况确定预留的下沉高度,坚实土
