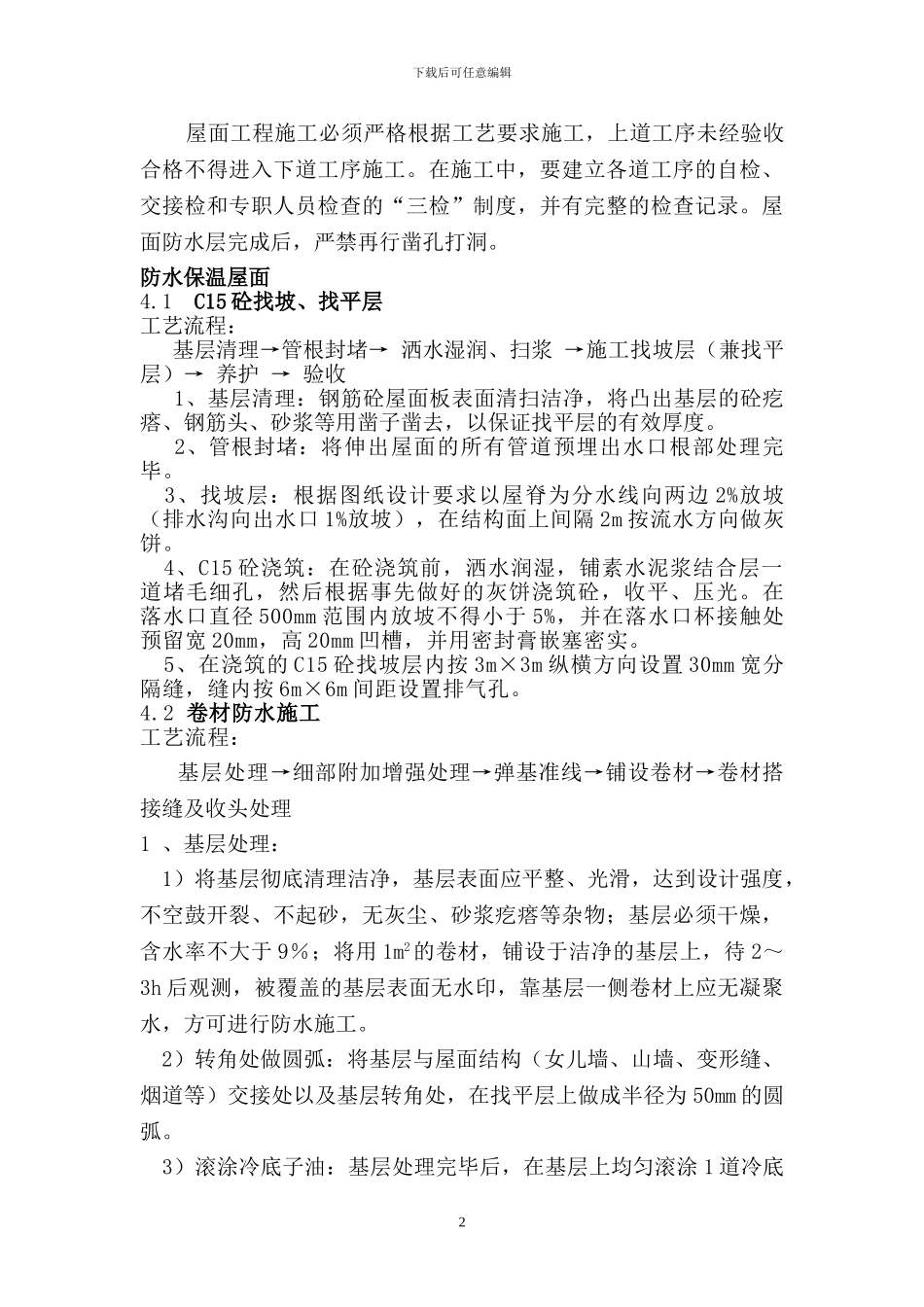

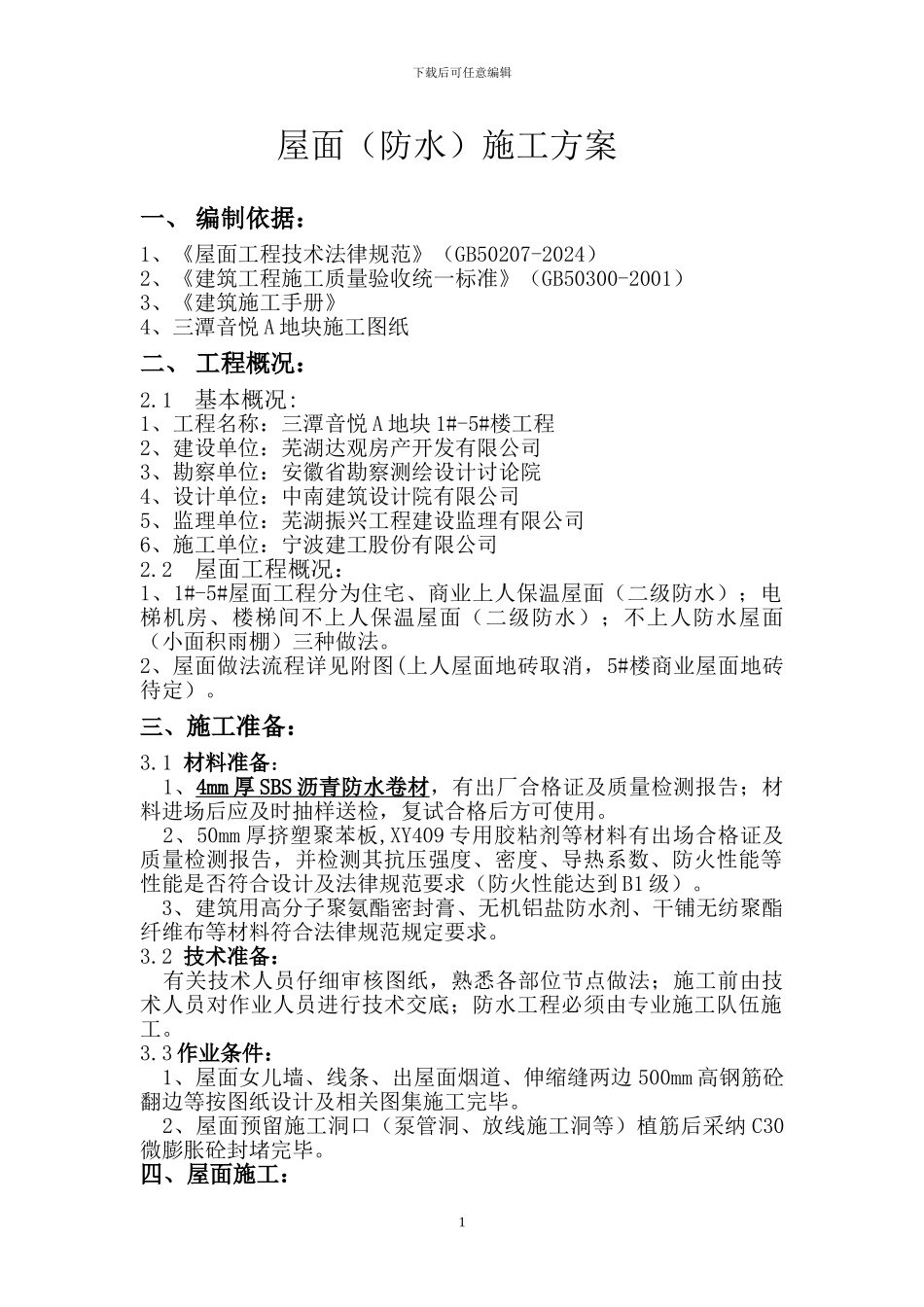

下载后可任意编辑屋面(防水)施工方案一、 编制依据:1、《屋面工程技术法律规范》(GB50207-2024)2、《建筑工程施工质量验收统一标准》(GB50300-2001)3、《建筑施工手册》4、三潭音悦 A 地块施工图纸二、 工程概况:2.1 基本概况:1、工程名称:三潭音悦 A 地块 1#-5#楼工程2、建设单位:芜湖达观房产开发有限公司3、勘察单位:安徽省勘察测绘设计讨论院4、设计单位:中南建筑设计院有限公司5、监理单位:芜湖振兴工程建设监理有限公司6、施工单位:宁波建工股份有限公司2.2 屋面工程概况:1、1#-5#屋面工程分为住宅、商业上人保温屋面(二级防水);电梯机房、楼梯间不上人保温屋面(二级防水);不上人防水屋面(小面积雨棚)三种做法。2、屋面做法流程详见附图(上人屋面地砖取消,5#楼商业屋面地砖待定)。三、施工准备:3.1 材料准备: 1、4mm 厚 SBS 沥青防水卷材 ,有出厂合格证及质量检测报告;材料进场后应及时抽样送检,复试合格后方可使用。 2、50mm 厚挤塑聚苯板,XY409 专用胶粘剂等材料有出场合格证及质量检测报告,并检测其抗压强度、密度、导热系数、防火性能等性能是否符合设计及法律规范要求(防火性能达到 B1 级)。 3、建筑用高分子聚氨酯密封膏、无机铝盐防水剂、干铺无纺聚酯纤维布等材料符合法律规范规定要求。3.2 技术准备: 有关技术人员仔细审核图纸,熟悉各部位节点做法;施工前由技术人员对作业人员进行技术交底;防水工程必须由专业施工队伍施工。3.3 作业条件: 1、屋面女儿墙、线条、出屋面烟道、伸缩缝两边 500mm 高钢筋砼翻边等按图纸设计及相关图集施工完毕。 2、屋面预留施工洞口(泵管洞、放线施工洞等)植筋后采纳 C30微膨胀砼封堵完毕。四、屋面施工:1下载后可任意编辑 屋面工程施工必须严格根据工艺要求施工,上道工序未经验收合格不得进入下道工序施工。在施工中,要建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。屋面防水层完成后,严禁再行凿孔打洞。防水保温屋面4.1 C15 砼找坡、找平层工艺流程: 基层清理→管根封堵→ 洒水湿润、扫浆 →施工找坡层(兼找平层)→ 养护 → 验收 1、基层清理:钢筋砼屋面板表面清扫洁净,将凸出基层的砼疙瘩、钢筋头、砂浆等用凿子凿去,以保证找平层的有效厚度。 2、管根封堵:将伸出屋面的所有管道预埋出水口根部处理完毕。 3、找坡层:根据图纸设计要求以屋脊为分水线向两边 2%放坡...
