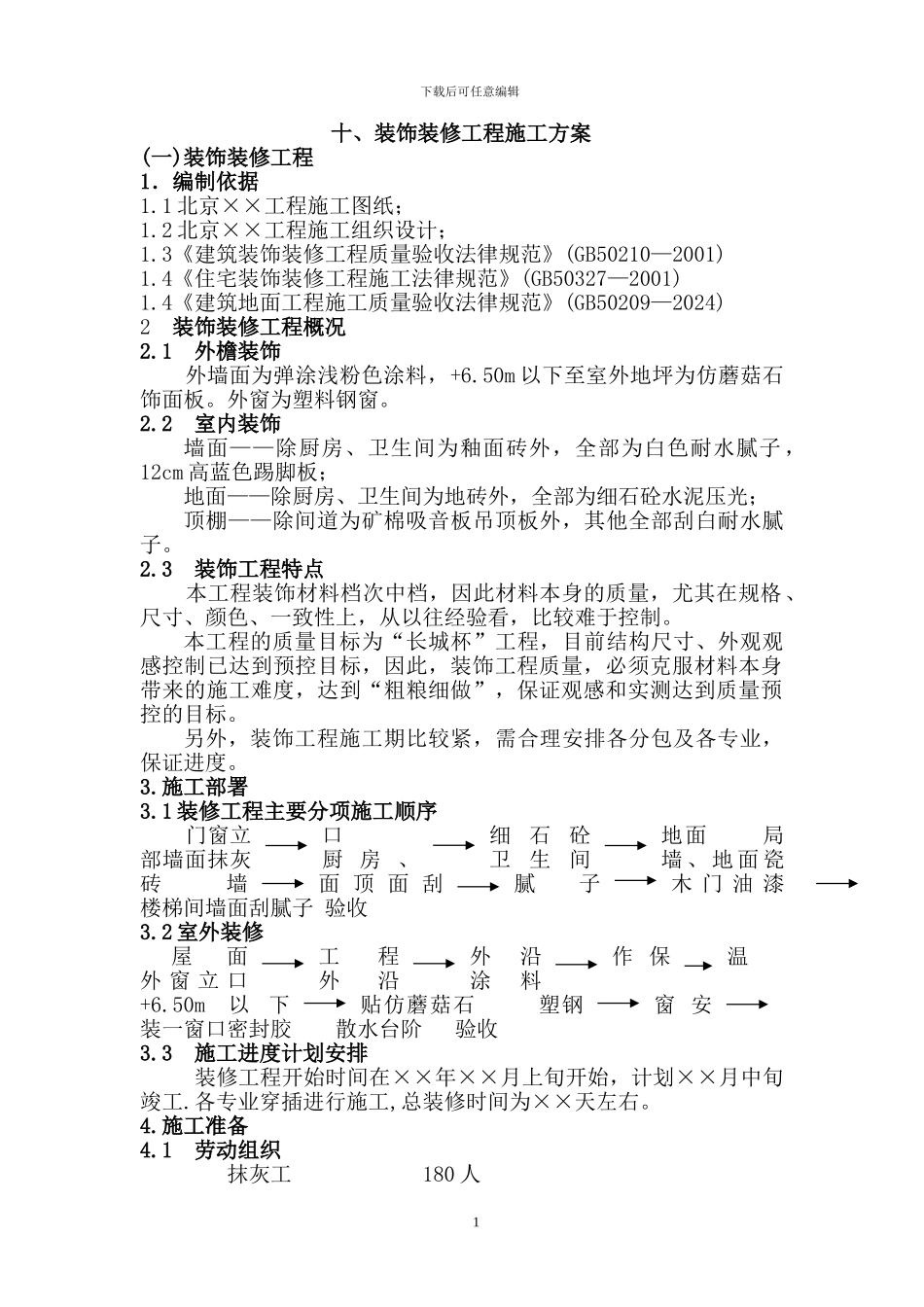

下载后可任意编辑十、装饰装修工程施工方案(一)装饰装修工程1.编制依据1
1 北京××工程施工图纸;1
2 北京××工程施工组织设计;1
3《建筑装饰装修工程质量验收法律规范》(GB50210—2001)1
4《住宅装饰装修工程施工法律规范》(GB50327—2001)1
4《建筑地面工程施工质量验收法律规范》(GB50209—2024)2 装饰装修工程概况2

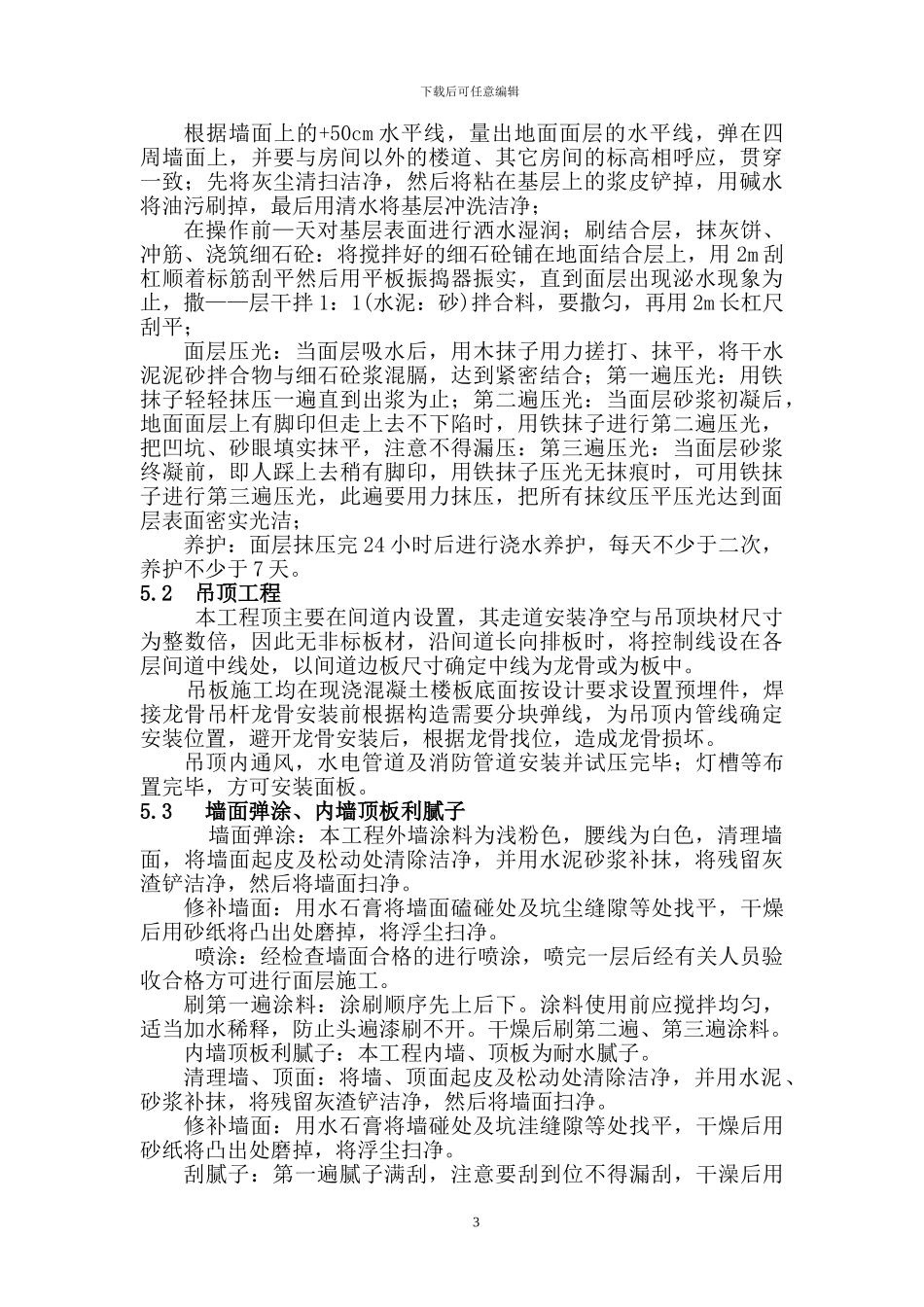

1 外檐装饰 外墙面为弹涂浅粉色涂料,+6
50m 以下至室外地坪为仿蘑菇石饰面板
外窗为塑料钢窗
2 室内装饰墙面——除厨房、卫生间为釉面砖外,全部为白色耐水腻子 ,12cm 高蓝色踢脚板;地面——除厨房、卫生间为地砖外,全部为细石砼水泥压光;顶棚——除间道为矿棉吸音板吊顶板外,其他全部刮白耐水腻子
3 装饰工程特点 本工程装饰材料档次中档,因此材料本身的质量,尤其在规格、尺寸、颜色、一致性上,从以往经验看,比较难于控制
本工程的质量目标为“长城杯”工程,目前结构尺寸、外观观感控制已达到预控目标,因此,装饰工程质量,必须克服材料本身带来的施工难度,达到“粗粮细做”,保证观感和实测达到质量预控的目标
另外,装饰工程施工期比较紧,需合理安排各分包及各专业,保证进度
1 装修工程主要分项施工顺序 门窗立口 细石砼地面 局部墙面抹灰 厨 房 、卫生间墙 、 地 面 瓷砖 墙面 顶 面 刮腻子 木 门 油 漆 楼梯间墙面刮腻子 验收3
2 室外装修 屋面工程 外沿作 保温 外 窗 立 口 外沿涂料 +6
50m以下贴仿蘑菇石 塑钢窗 安装一窗口密封胶 散水台阶 验收3
3 施工进度计划安排 装修工程开始时间在××年××月上旬开始,计划××月中旬竣工
各专业穿插进行施工,总装修时间为××天左右

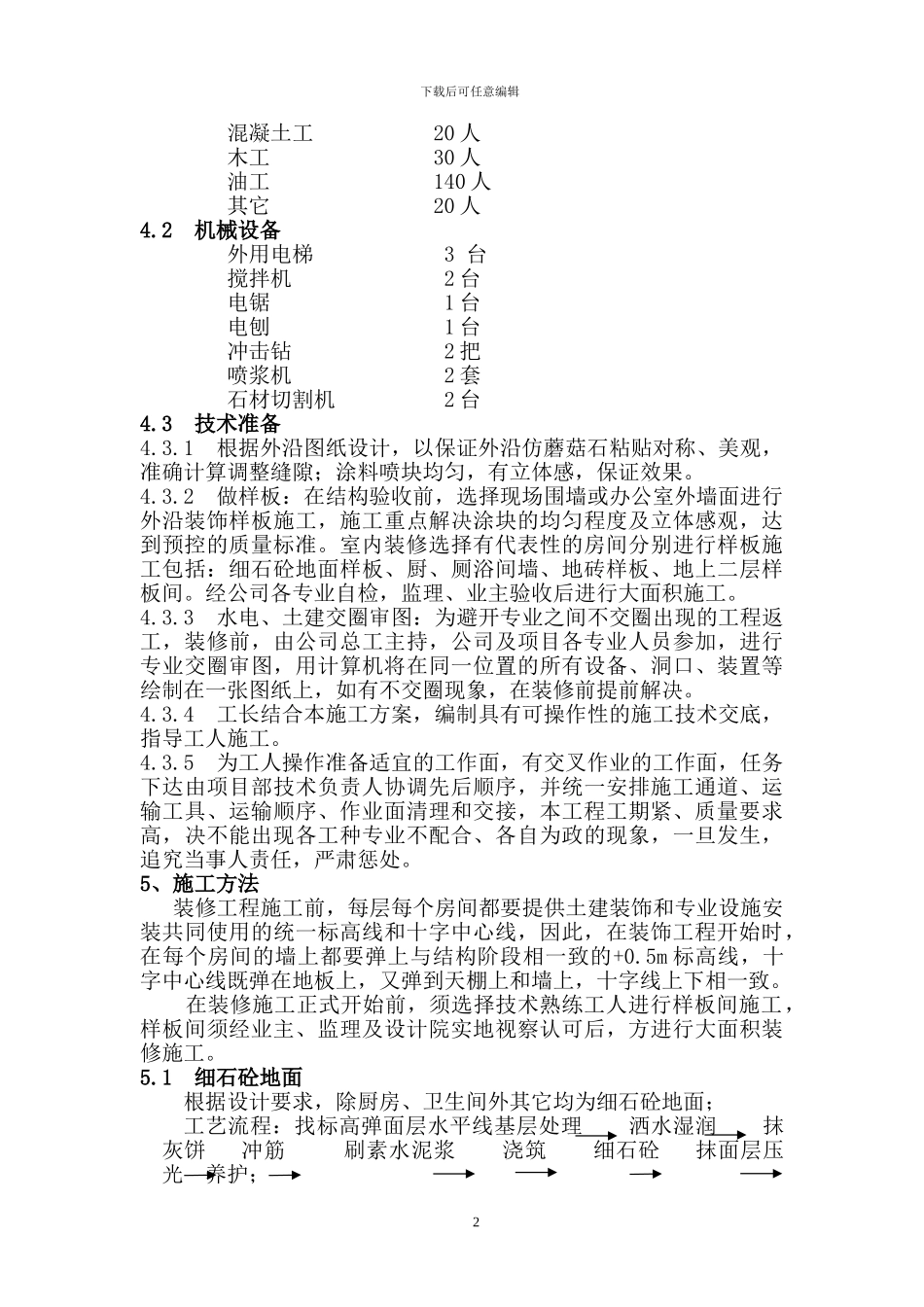

1 劳动组织 抹灰工 180 人1下载后可任意编辑 混凝土工 20 人 木工 30 人 油工
