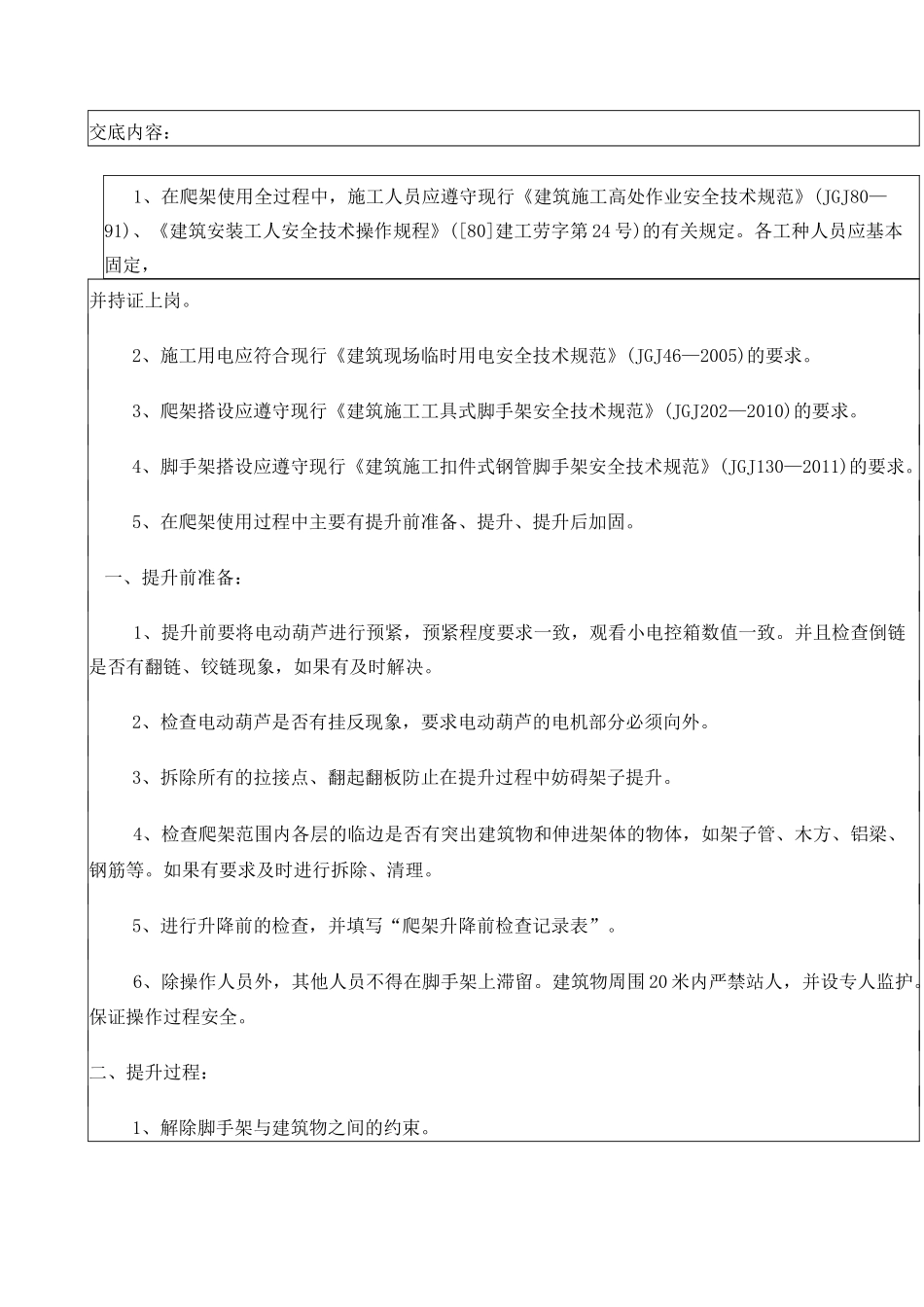

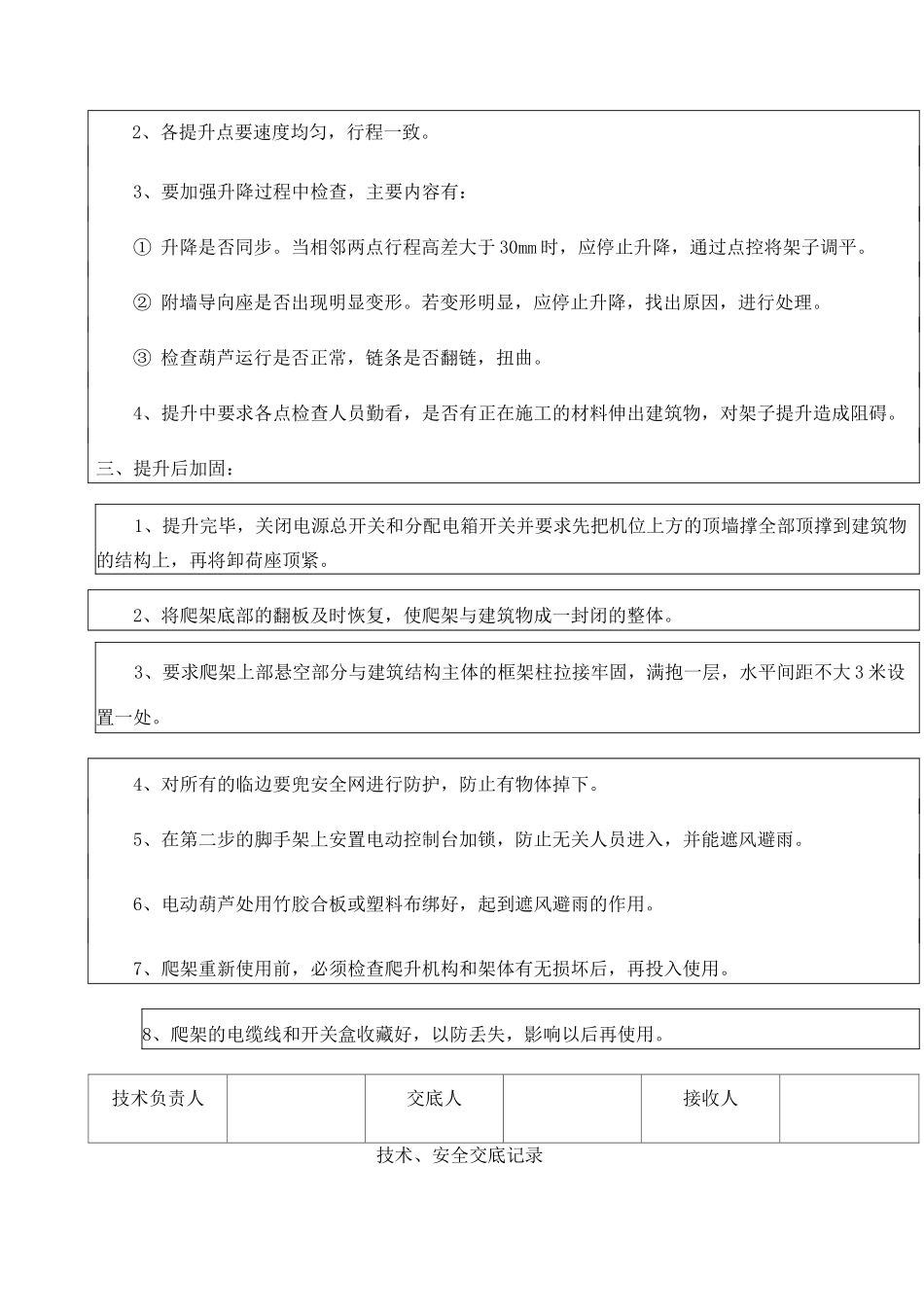

技术、安全交底记录施工单位国基建设集团有限公司年月日编号工程名称新城吾悦首府后北屯城中村改造项目地块二十 2#楼交底项目爬架安装共 4 页第 1 页交底内容:1、在爬架使用全过程中,施工人员应遵守现行《建筑施工高处作业安全技术规范》(JGJ80—91)、《建筑安装工人安全技术操作规程》([80]建工劳字第 24 号)的有关规定。各工种人员应基本固定,并持证上岗。2、施工用电应符合现行《建筑现场临时用电安全技术规范》(JGJ46—2005)的要求。3、爬架搭设应遵守现行《建筑施工工具式脚手架安全技术规范》(JGJ202—2010)的要求。4、脚手架搭设应遵守现行《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)的要求。5、在爬架使用过程中主要有提升前准备、提升、提升后加固。一、提升前准备:1、提升前要将电动葫芦进行预紧,预紧程度要求一致,观看小电控箱数值一致。并且检查倒链是否有翻链、铰链现象,如果有及时解决。2、检查电动葫芦是否有挂反现象,要求电动葫芦的电机部分必须向外。3、拆除所有的拉接点、翻起翻板防止在提升过程中妨碍架子提升。4、检查爬架范围内各层的临边是否有突出建筑物和伸进架体的物体,如架子管、木方、铝梁、钢筋等。如果有要求及时进行拆除、清理。5、进行升降前的检查,并填写“爬架升降前检查记录表”。6、除操作人员外,其他人员不得在脚手架上滞留。建筑物周围 20 米内严禁站人,并设专人监护。保证操作过程安全。二、提升过程:1、解除脚手架与建筑物之间的约束。2、各提升点要速度均匀,行程一致。3、要加强升降过程中检查,主要内容有:① 升降是否同步。当相邻两点行程高差大于 30mm 时,应停止升降,通过点控将架子调平。② 附墙导向座是否出现明显变形。若变形明显,应停止升降,找出原因,进行处理。③ 检查葫芦运行是否正常,链条是否翻链,扭曲。4、提升中要求各点检查人员勤看,是否有正在施工的材料伸出建筑物,对架子提升造成阻碍。三、提升后加固:1、提升完毕,关闭电源总开关和分配电箱开关并要求先把机位上方的顶墙撑全部顶撑到建筑物的结构上,再将卸荷座顶紧。2、将爬架底部的翻板及时恢复,使爬架与建筑物成一封闭的整体。3、要求爬架上部悬空部分与建筑结构主体的框架柱拉接牢固,满抱一层,水平间距不大 3 米设置一处。4、对所有的临边要兜安全网进行防护,防止有物体掉下。5、在第二步的脚手架上安置电动控制台加锁,防止无关人员进入,并能遮风避雨。6、电动葫芦处...
