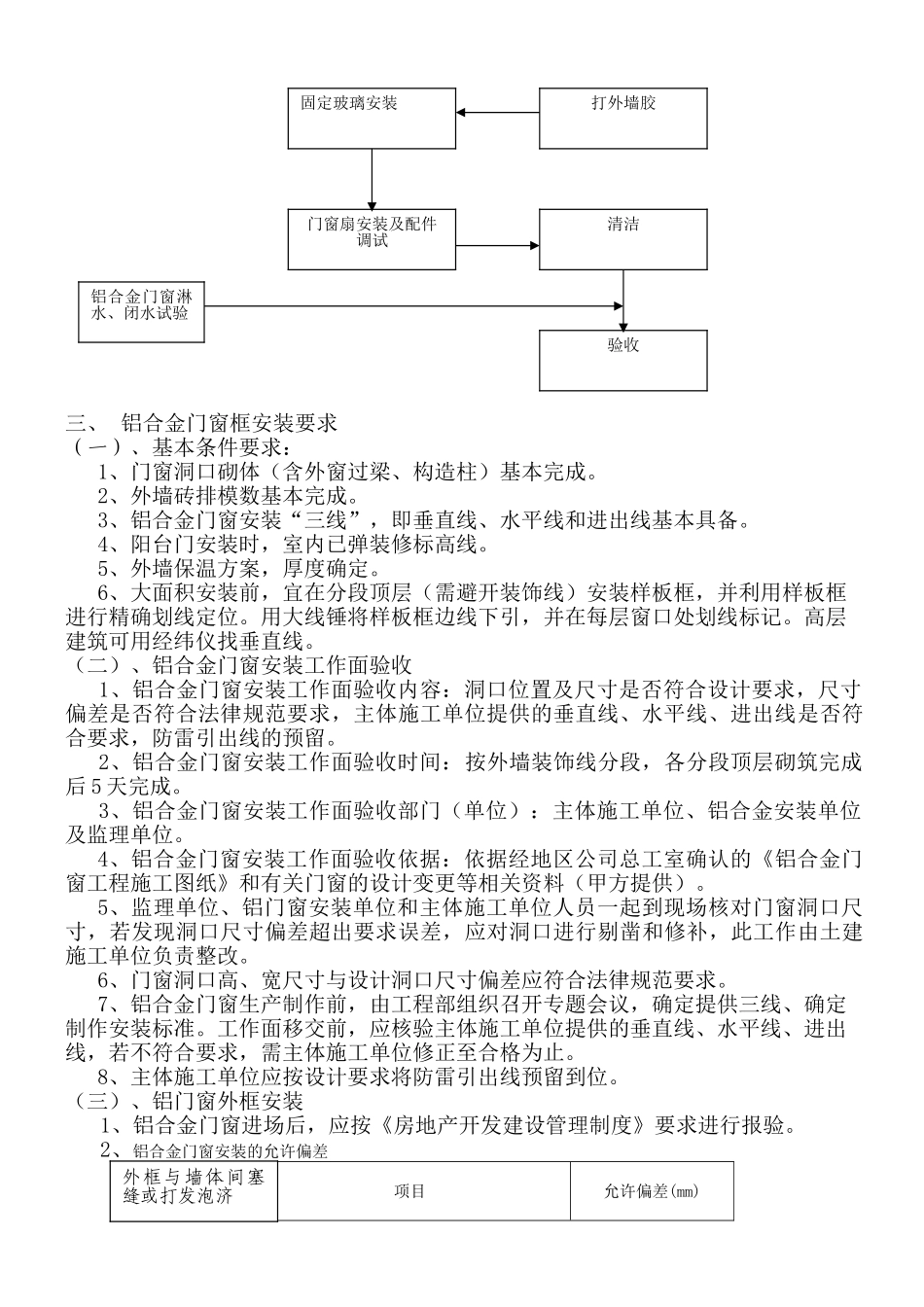

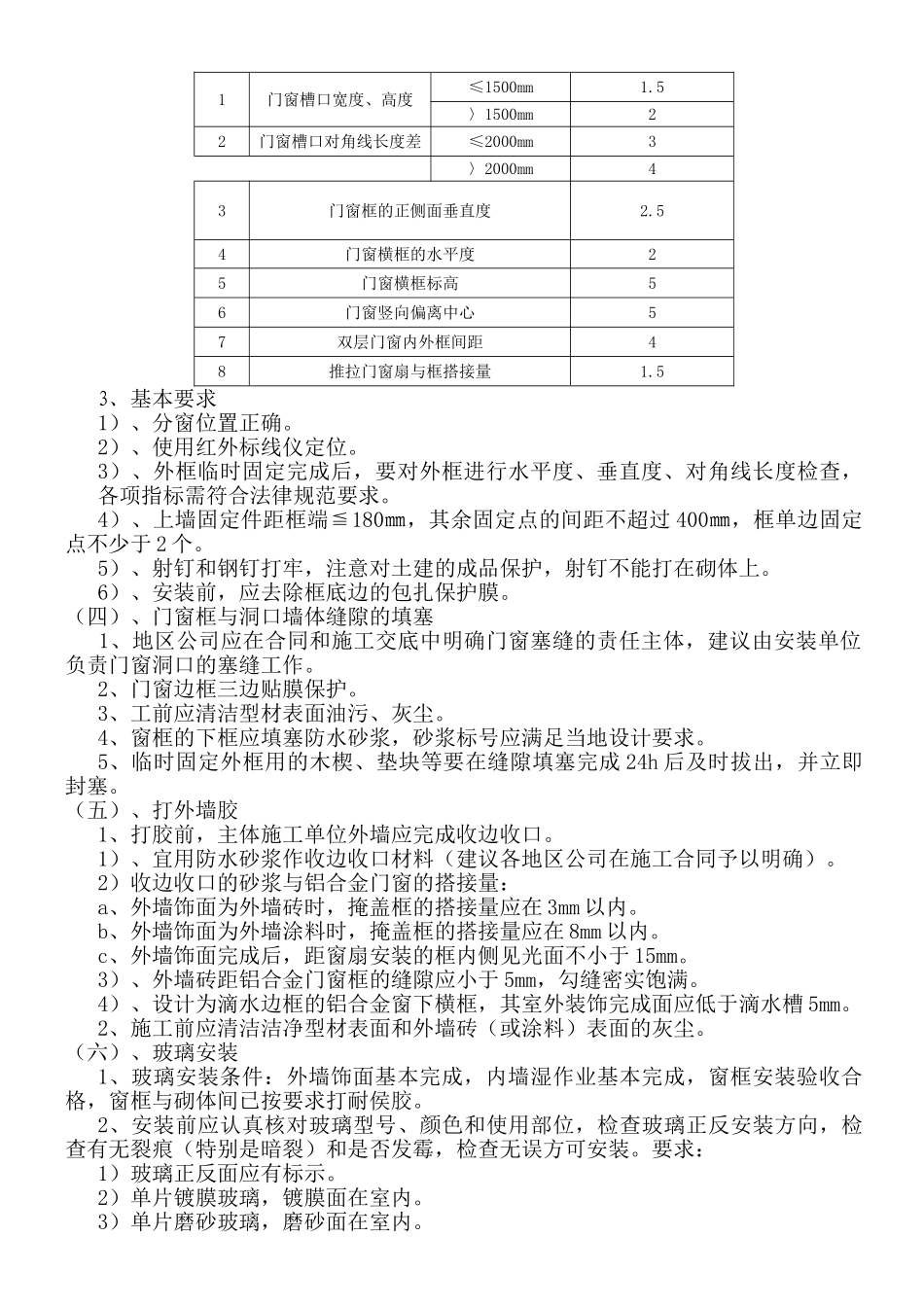

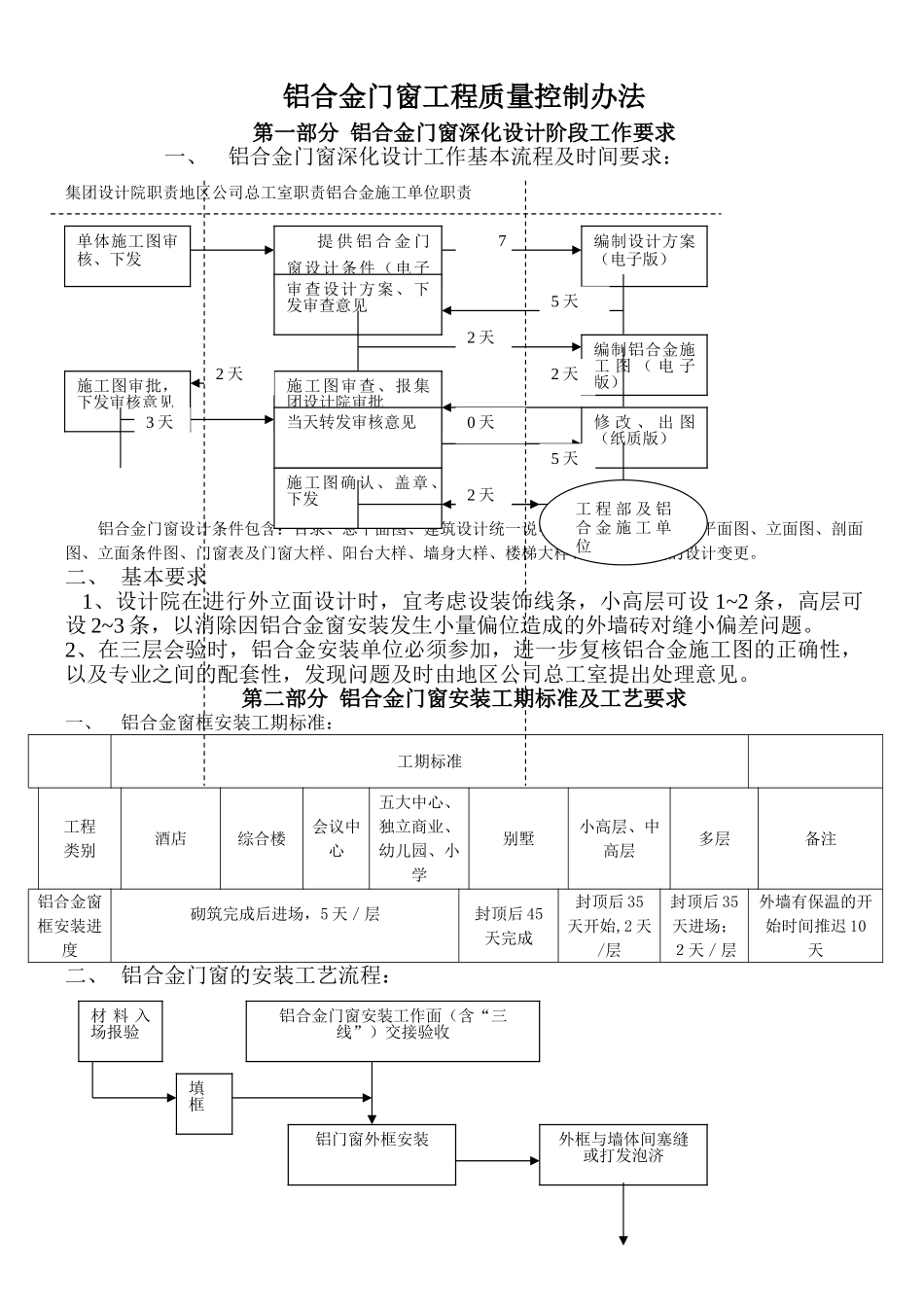

铝合金门窗工程质量控制办法第一部分 铝合金门窗深化设计阶段工作要求一、铝合金门窗深化设计工作基本流程及时间要求:集团设计院职责地区公司总工室职责铝合金施工单位职责铝合金门窗设计条件包含:目录、总平面图、建筑设计统一说明、建筑装修作法表、平面图、立面图、剖面图、立面条件图、门窗表及门窗大样、阳台大样、墙身大样、楼梯大样、与门窗相关的设计变更。二、 基本要求 1、设计院在进行外立面设计时,宜考虑设装饰线条,小高层可设 1~2 条,高层可设 2~3 条,以消除因铝合金窗安装发生小量偏位造成的外墙砖对缝小偏差问题。2、在三层会验时,铝合金安装单位必须参加,进一步复核铝合金施工图的正确性,以及专业之间的配套性,发现问题及时由地区公司总工室提出处理意见。第二部分 铝合金门窗安装工期标准及工艺要求一、铝合金窗框安装工期标准:工期标准工程类别酒店综合楼会议中心五大中心、独立商业、幼儿园、小学别墅小高层、中高层多层备注铝合金窗框安装进度砌筑完成后进场,5 天/层封顶后 45天完成封顶后 35天开始,2 天/层封顶后 35天进场;2天/层外墙有保温的开始时间推迟 10天二、 铝合金门窗的安装工艺流程:单体施工图审核、下发编制设计方案(电子版)提 供 铝 合 金 门窗设计条件(电子版)7天审查设计方案、下发审查意见5 天编制铝合金施工 图 ( 电 子版)2 天施工图审查、报集团设计院审批2 天施工图审批,下发审核意见修 改 、 出 图(纸质版)当天转发审核意见2 天3 天0 天施工图确认、盖章、下发5 天工 程 部 及 铝合 金 施 工 单位2 天铝合金门窗安装工作面(含“三线”)交接验收材 料 入场报验填框铝门窗外框安装外框与墙体间塞缝或打发泡济三、 铝合金门窗框安装要求(一)、基本条件要求:1、门窗洞口砌体(含外窗过梁、构造柱)基本完成。2、外墙砖排模数基本完成。3、铝合金门窗安装“三线”,即垂直线、水平线和进出线基本具备。4、阳台门安装时,室内已弹装修标高线。5、外墙保温方案,厚度确定。6、大面积安装前,宜在分段顶层(需避开装饰线)安装样板框,并利用样板框进行精确划线定位。用大线锤将样板框边线下引,并在每层窗口处划线标记。高层建筑可用经纬仪找垂直线。(二)、铝合金门窗安装工作面验收 1、铝合金门窗安装工作面验收内容:洞口位置及尺寸是否符合设计要求,尺寸偏差是否符合法律规范要求,主体施工单位提供的垂直线、水平线、进...
