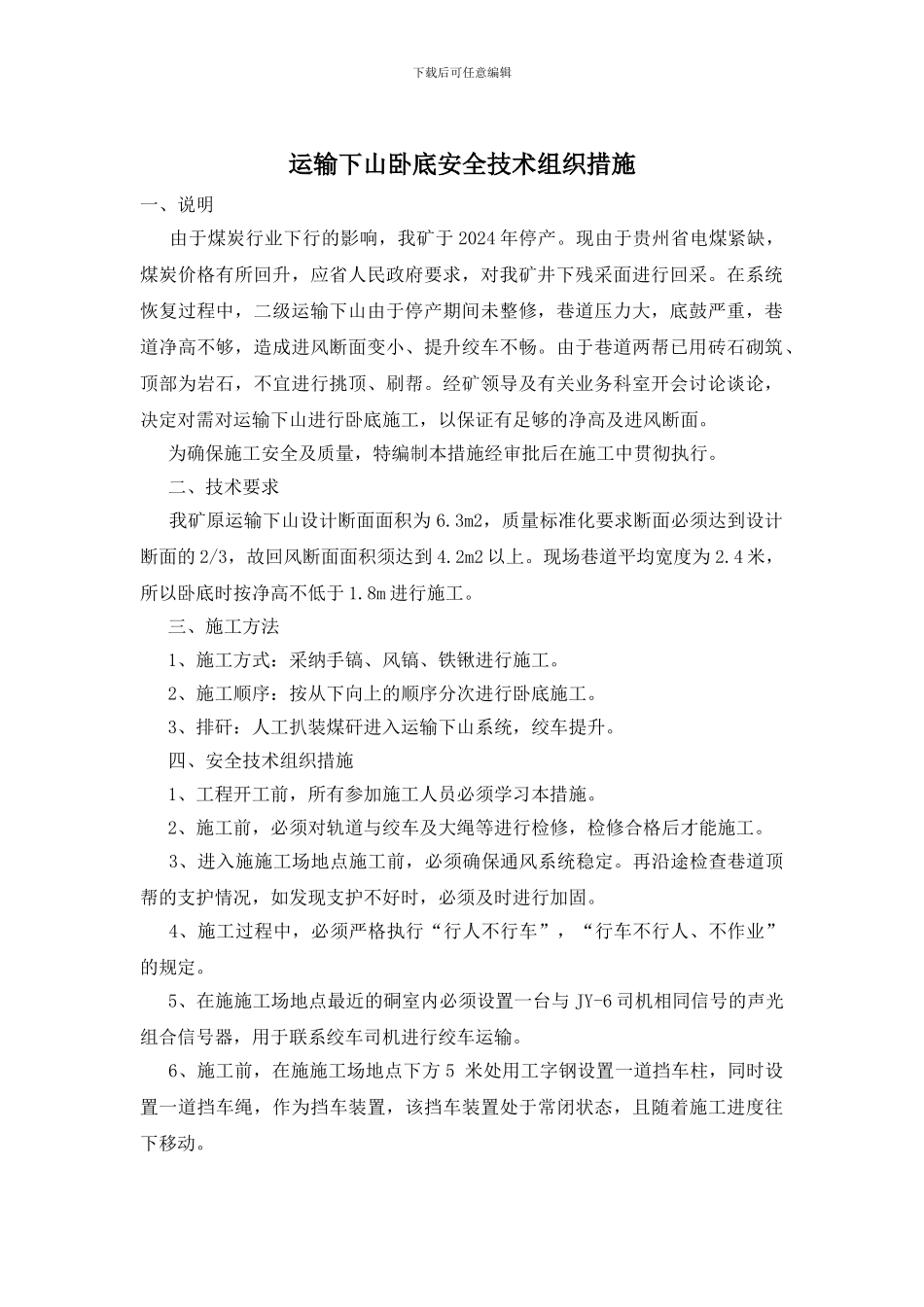

下载后可任意编辑运输下山卧底安全技术组织措施一、说明 由于煤炭行业下行的影响,我矿于 2024 年停产。现由于贵州省电煤紧缺,煤炭价格有所回升,应省人民政府要求,对我矿井下残采面进行回采。在系统恢复过程中,二级运输下山由于停产期间未整修,巷道压力大,底鼓严重,巷道净高不够,造成进风断面变小、提升绞车不畅。由于巷道两帮已用砖石砌筑、顶部为岩石,不宜进行挑顶、刷帮。经矿领导及有关业务科室开会讨论谈论,决定对需对运输下山进行卧底施工,以保证有足够的净高及进风断面。 为确保施工安全及质量,特编制本措施经审批后在施工中贯彻执行。 二、技术要求 我矿原运输下山设计断面面积为 6.3m2,质量标准化要求断面必须达到设计断面的 2/3,故回风断面面积须达到 4.2m2 以上。现场巷道平均宽度为 2.4 米,所以卧底时按净高不低于 1.8m 进行施工。 三、施工方法 1、施工方式:采纳手镐、风镐、铁锹进行施工。 2、施工顺序:按从下向上的顺序分次进行卧底施工。 3、排矸:人工扒装煤矸进入运输下山系统,绞车提升。 四、安全技术组织措施 1、工程开工前,所有参加施工人员必须学习本措施。 2、施工前,必须对轨道与绞车及大绳等进行检修,检修合格后才能施工。 3、进入施施工场地点施工前,必须确保通风系统稳定。再沿途检查巷道顶帮的支护情况,如发现支护不好时,必须及时进行加固。 4、施工过程中,必须严格执行“行人不行车”,“行车不行人、不作业”的规定。 5、在施施工场地点最近的硐室内必须设置一台与 JY-6 司机相同信号的声光组合信号器,用于联系绞车司机进行绞车运输。 6、施工前,在施施工场地点下方 5 米处用工字钢设置一道挡车柱,同时设置一道挡车绳,作为挡车装置,该挡车装置处于常闭状态,且随着施工进度往下移动。下载后可任意编辑 7、施施工场地点下方 5-10m 范围内设置一道挡矸栏,挡矸栏高度不得低于1.5m,防止施工过程中矸石及物料下滑。采纳厚度不小于 50mm 的大板配合小头直径不小于 160mm 的圆木进行,大板采纳 8#铁丝捆绑在圆木上。 8、施施工场地点往上 5 米处用小头直径不小于 160mm 的圆木打设两棵戗柱,防止施施工场地点往上段巷道内的物料下滑进入施工范围。 9、如有车辆需要通过时,施工人员必须停止作业,待车辆通过后及时恢复戗柱的打设。 10、采纳绞车下方车辆前,由把钩工联系施施工场地点的负责人,将绞车运行范围内的人撤离到绞车运行范围外或硐...
