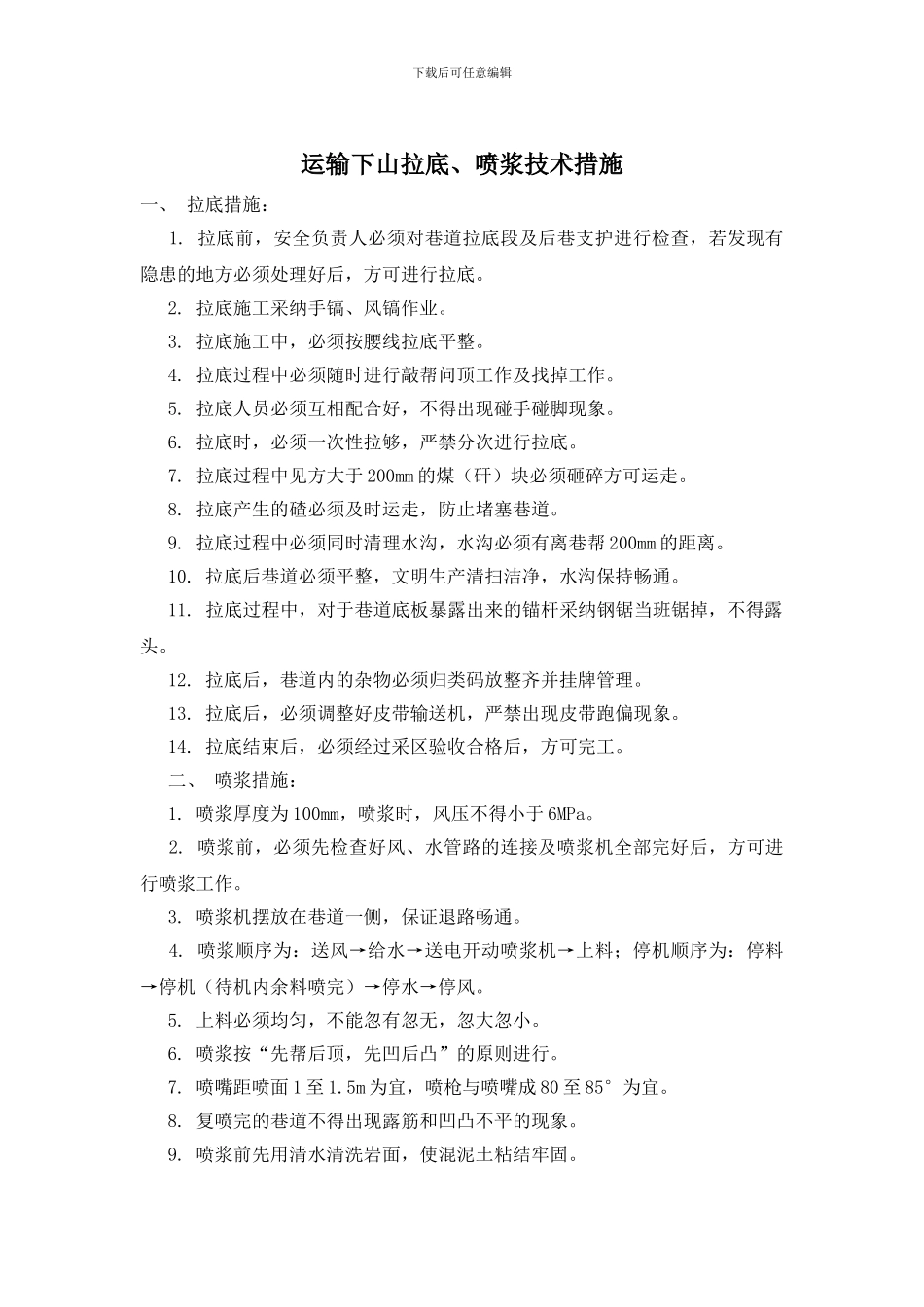

下载后可任意编辑运输下山拉底、喷浆技术措施一、 拉底措施: 1
拉底前,安全负责人必须对巷道拉底段及后巷支护进行检查,若发现有隐患的地方必须处理好后,方可进行拉底
拉底施工采纳手镐、风镐作业
拉底施工中,必须按腰线拉底平整
拉底过程中必须随时进行敲帮问顶工作及找掉工作
拉底人员必须互相配合好,不得出现碰手碰脚现象
拉底时,必须一次性拉够,严禁分次进行拉底
拉底过程中见方大于 200mm 的煤(矸)块必须砸碎方可运走
拉底产生的碴必须及时运走,防止堵塞巷道
拉底过程中必须同时清理水沟,水沟必须有离巷帮 200mm 的距离
拉底后巷道必须平整,文明生产清扫洁净,水沟保持畅通
拉底过程中,对于巷道底板暴露出来的锚杆采纳钢锯当班锯掉,不得露头
拉底后,巷道内的杂物必须归类码放整齐并挂牌管理
拉底后,必须调整好皮带输送机,严禁出现皮带跑偏现象
拉底结束后,必须经过采区验收合格后,方可完工
二、 喷浆措施: 1
喷浆厚度为 100mm,喷浆时,风压不得小于 6MPa
喷浆前,必须先检查好风、水管路的连接及喷浆机全部完好后,方可进行喷浆工作
喷浆机摆放在巷道一侧,保证退路畅通
喷浆顺序为:送风→给水→送电开动喷浆机→上料;停机顺序为:停料→停机(待机内余料喷完)→停水→停风
上料必须均匀,不能忽有忽无,忽大忽小
喷浆按“先帮后顶,先凹后凸”的原则进行
喷嘴距喷面 1 至 1
5m 为宜,喷枪与喷嘴成 80 至 85°为宜
复喷完的巷道不得出现露筋和凹凸不平的现象
喷浆前先用清水清洗岩面,使混泥土粘结牢固
下载后可任意编辑 10
喷浆时由两人配合作业,一人持枪,一人照明及联络,保证喷射质量
