一、工程概况1
1工程概况:台山电厂位于广东省台山市以南约50km的铜鼓湾口,属台山市田头镇,电厂规划装机容量为8台600MW等级机组,是广东省主力电厂之一
本标段工程范围为1号机主厂房,集控楼钢结构安装{含部分制造}及其他单项工程的钢结构制造安装
本工程工期要求:2002年2月28日主厂房钢结构开始吊装,2002年9月31日主厂房顶部封顶,侧墙封闭,工程量大,工期紧是必然的,且质量要求高,是我局参与市场竞争的重点工程
2主要工程量:主厂房钢结构安装5026
9t,天车梁及轨道安装95
84t,1号锅炉基础煤斗安装290
70t,平台栏杆钢梯89
09t,其它钢架312
64t,钢结构安装总量5815
17;钢结构制造包括钢梯、平台栏杆钢梯及镀锌钢构件共约217t;钢结构防腐约5008t;钢结构防火涂料涂刷工程约800t以及主厂房楼层、屋面,墙面封闭等约20950m2
3工程承诺:我公司承诺中标后将组织精干队伍按局项目部要求及时进场,并服从现场指挥管理,按期、按质、保安全的完成本工程的各项施工任务
二、施工准备及现场布置2
1施工准备:鉴于本工程制造工作量较小但品种、规格繁杂,因此除镀锌钢构件在工厂制造外,其他构件拟在现场制造、安装,为此需在现场布置制造场所约1300m2,其他工器具、材料、设备、备品、备件存放场地约700m2
各工程部位开工前其图纸、施工方案已齐全,技术交底已完成,所需的材料、设备、机具均配备到位,待安装的构件及配件已经检验合格
现场地面、道路平整、密实能够满足吊机及车辆的安全行驶和作业
建筑物的定位轴线,基础轴线和标高、地脚螺栓位置与高程应经检查并已验收通过
柱脚砼基础表面凿毛、柱脚底板的垫板也已按要求完成

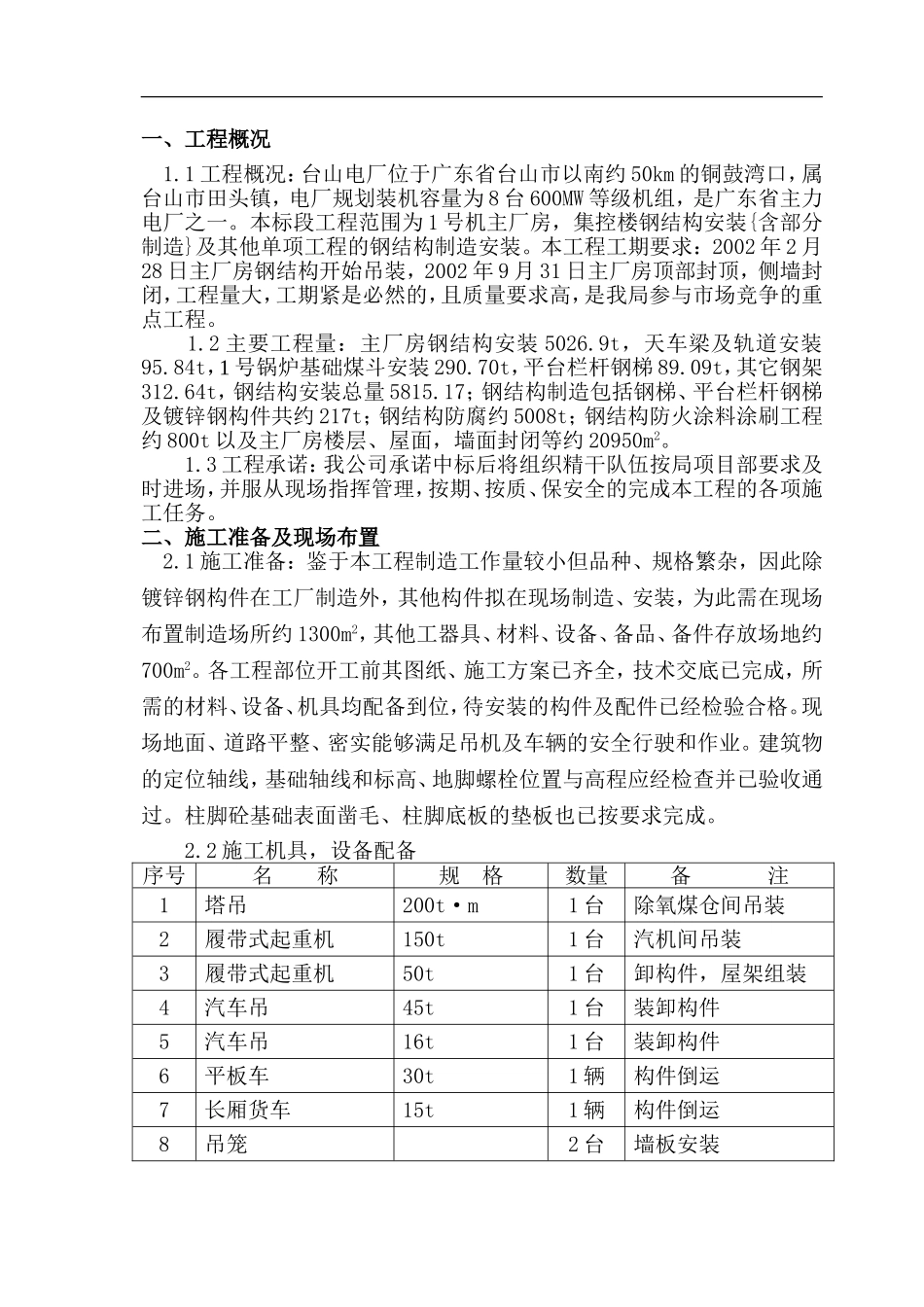

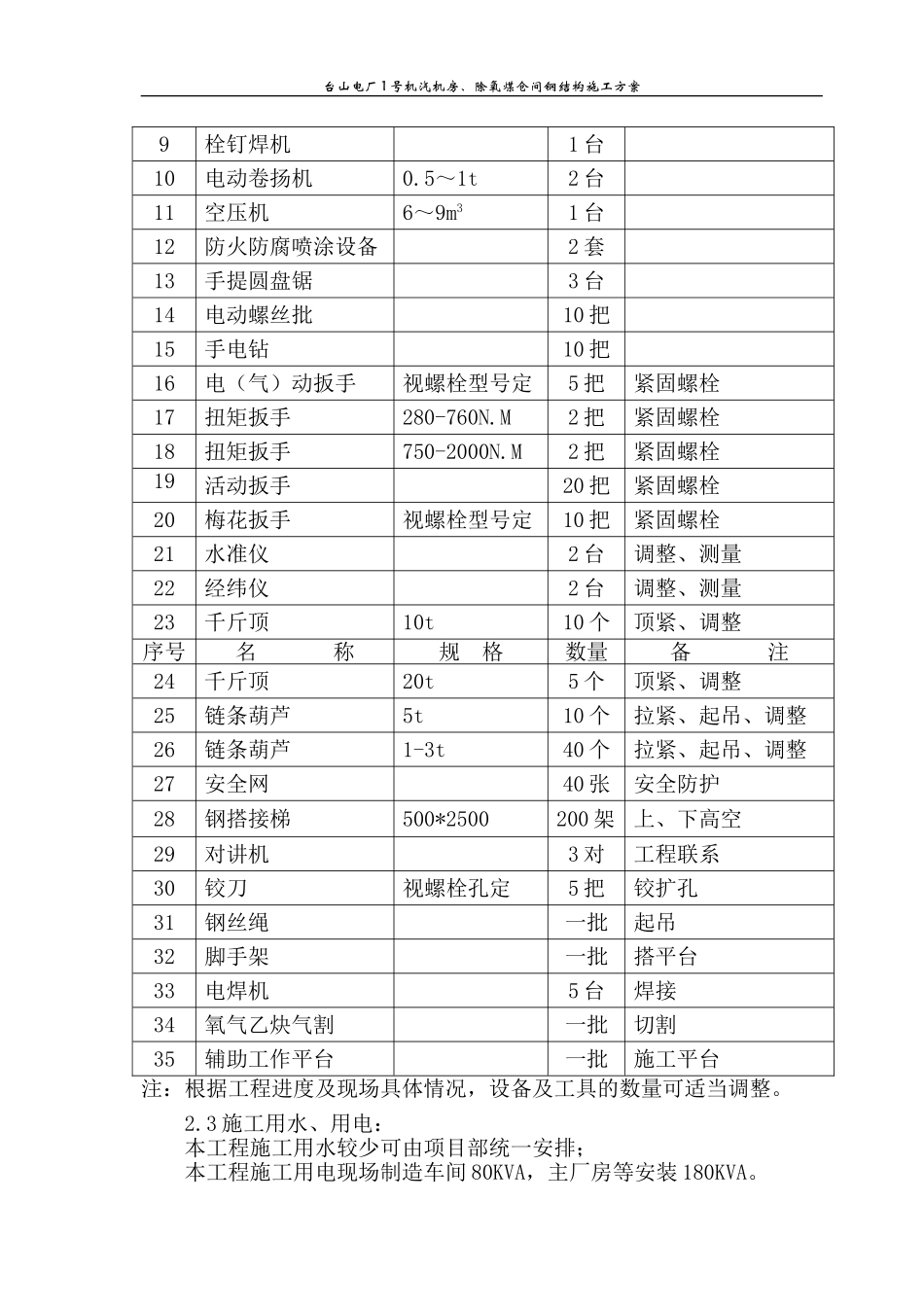

2施工机具,设备配备序号名称规格数量备注1塔吊200t·m1台除氧煤仓间吊装2履带式起重机150t1台汽机间吊装3履带式起重机50t1台
