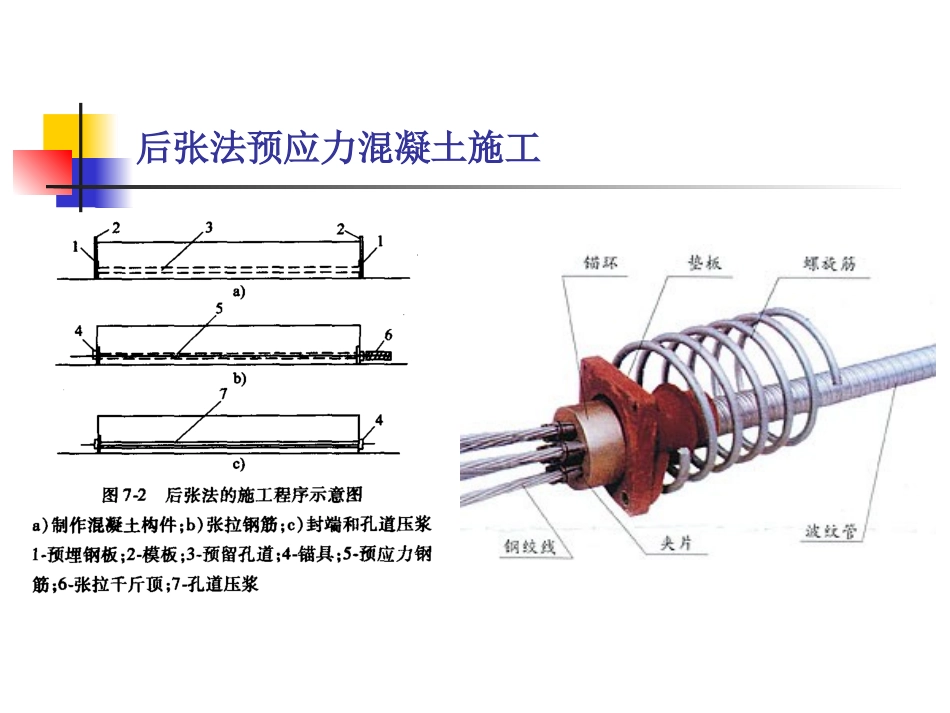

预应力管道安装应符合下列要求(1)管道应采用定位钢筋牢固地定位于设位置
(2)金属管道接头应采用套管连接,连接套管宜采用大一个直径型号的同类管道,且应与金属管道封严密
(3)管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位宜留排水孔

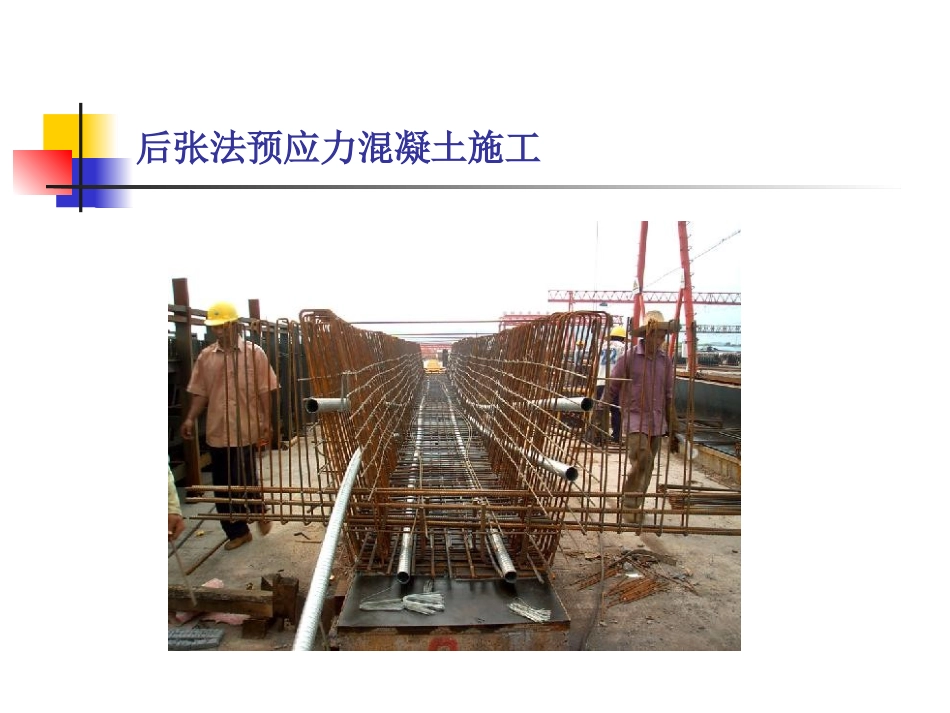

后张法预应力混凝土施工后张法预应力混凝土施工2
预应力筋安装应符合下列要求(1)先穿束后浇混凝土时,浇筑混凝土之前,必须检查管道并确认完好;浇筑混凝土时应定时抽动、转动预应力筋
(2)先浇混凝土后穿束时,浇筑后应立即疏通管道,确保其畅通
(3)混凝土采用蒸汽养护时,养护期内不得装入预应力筋
后张法预应力混凝土施工2
预应力筋安装应符合下列要求(4)穿束后至孔道灌浆完成应控制在下列时间以内,否则应对预应力筋采取防锈措施:空气湿度大于70%或盐分过大时,7d;空气湿度40%~70%,15d;空气湿度小于40%时,20d
后张法预应力混凝土施工3
预应力筋张拉应符合下列要求(1)混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%
(2)预应力筋张拉端的设置应符合设计要求
当设计未要求时,应符合下列规定:曲线预应力筋或长度大于等于25m的直线预应力筋,宜在两端张拉;长度小于25m的直线预应力筋,可在一端张拉
当同一截面中有多束一端张拉的预应力筋时,张拉端宜均匀交错的设置在结构的两端
后张法预应力混凝土施工3
预应力筋张拉应符合下列要求(4)预应力筋的张拉顺序应符合设计要求;当设计无要求时,可采取分批、分阶段对称张拉(宜先中间,后上、下或两侧)
(6)张拉过程中预应力筋断丝、滑丝、断筋的数量不得超过表2K312013-4的见定
张拉控制应力达到稳定后方可锚固锚具应用封端混凝土保护,当需较长时间外露时,应采取防锈蚀措施
锚固完毕经检验合格后,方可切割端
