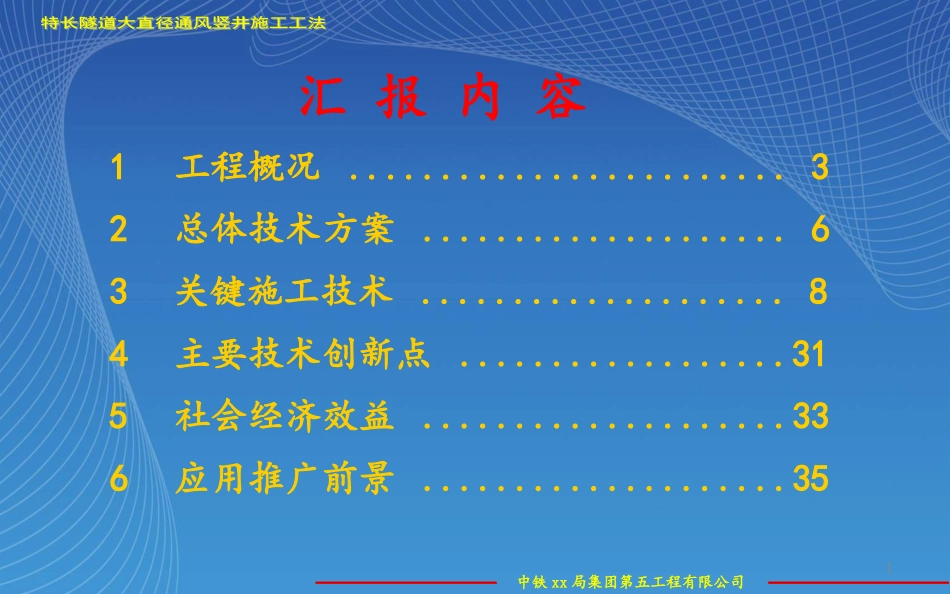

中铁xx局集团第五工程有限公司11工程概况
32总体技术方案
63关键施工技术
84主要技术创新点
315社会经济效益
336应用推广前景

35汇报内容中铁xx局集团第五工程有限公司2第一部分工程概况中铁xx局集团第五工程有限公司3中铁xx局集团有限公司于2011年承建了山西省高速公路网“三纵十二横十二环”规划中第七横xx高速公路xx隧道的施工任务,该隧道位于山西省左权县城东北5km处,横穿太行山脉西翼的阳曲山东南延,设计为分离式隧道,隧道全长11408m,最大埋深743米
为解决xx隧道运营通风问题,共设4处地下风机房,三处为斜井通风,一处为竖井通风,其中竖井地下风机房主要用于后期右洞运营的进、排风
1工程概况中铁xx局集团第五工程有限公司4设计通风1#竖井,竖井内径8
2m,最大开挖直径9
78m,井深220
竖井初期支护采用锚、网(钢)、喷联合支护形式;竖井二衬采用模筑混凝土浇筑;同时采用钢筋混凝土中隔板将送、排风道分隔
竖井通过的地层主要为石灰岩、白云岩,部分地段夹泥岩、含有基岩裂隙水
为尽早解决正洞施工通风所需,采取正井法进行施工
全断面正向爆破掘进,施工难度大,对施工质量控制要求较高
1工程概况中铁xx局集团第五工程有限公司5第二部分总体技术方案中铁xx局集团第五工程有限公司6xx1#竖井施工中采用隧道大直径通风竖井施工技术,其在机械设备选型上优先采用重复率高的煤矿IVG改进型井架,配合封口盘、安全防护盘作为安全、便捷施工的首要条件,井壁座安全施工技术较常规施工方法于二次衬砌施工时提前一模进行开挖支护施工
避免先开挖后施工过程中
