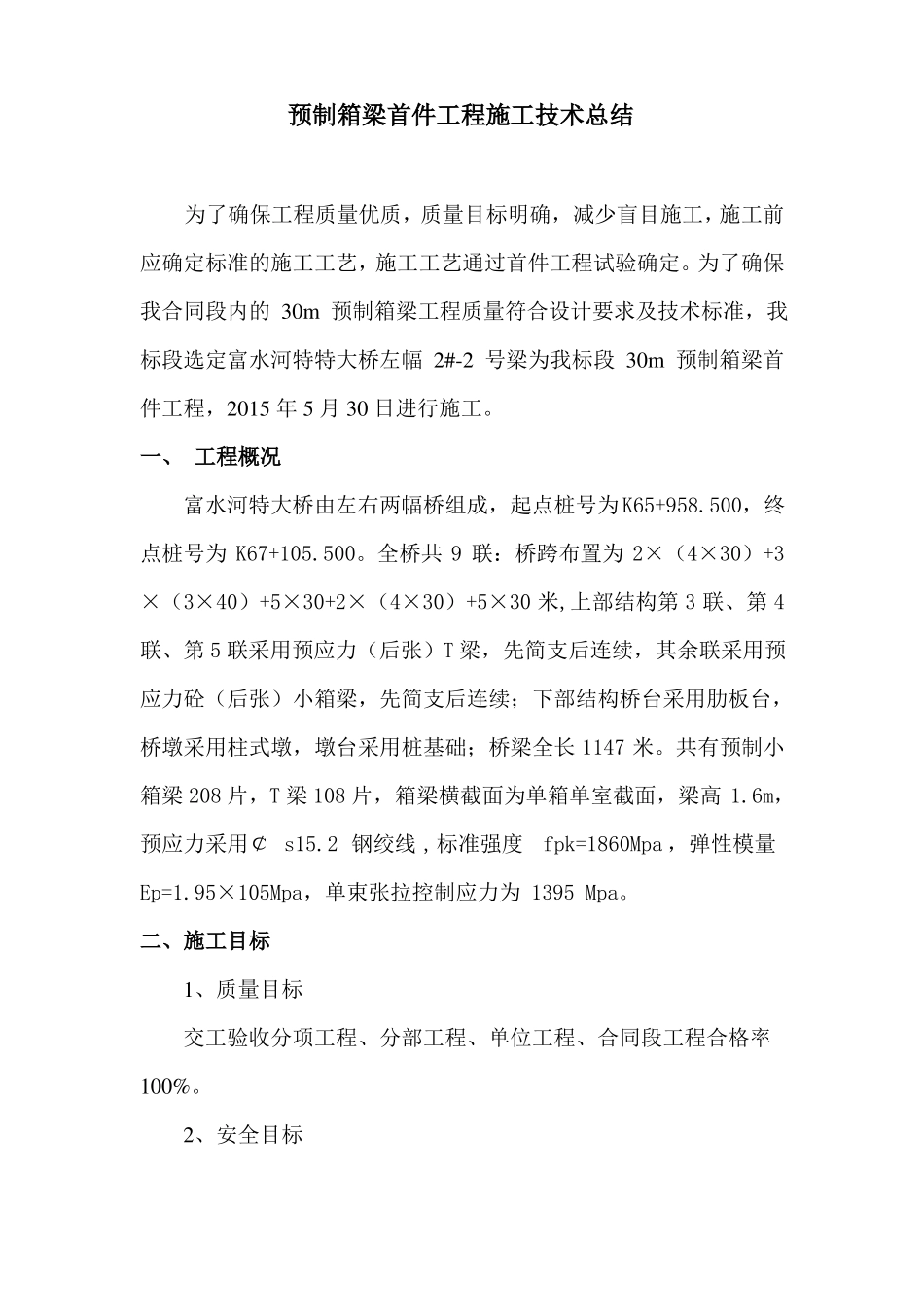

武汉城市圈环线高速公路孝感南段 XG-2 标段30 米箱梁首件总结编制:审核:审批:中国建筑第八工程局有限公司2015 年 6 月预制箱梁首件工程施工技术总结为了确保工程质量优质,质量目标明确,减少盲目施工,施工前应确定标准的施工工艺,施工工艺通过首件工程试验确定
为了确保我合同段内的 30m 预制箱梁工程质量符合设计要求及技术标准,我标段选定富水河特特大桥左幅 2#-2 号梁为我标段 30m 预制箱梁首件工程,2015 年 5 月 30 日进行施工
一、 工程概况富水河特大桥由左右两幅桥组成,起点桩号为K65+958
500,终点桩号为 K67+105
全桥共 9 联:桥跨布置为 2×(4×30)+3×(3×40)+5×30+2×(4×30)+5×30 米,上部结构第 3 联、第 4联、第 5 联采用预应力(后张)T 梁,先简支后连续,其余联采用预应力砼(后张)小箱梁,先简支后连续;下部结构桥台采用肋板台,桥墩采用柱式墩,墩台采用桩基础;桥梁全长 1147 米
共有预制小箱梁 208 片,T 梁 108 片,箱梁横截面为单箱单室截面,梁高 1
6m,预应力采用¢ s15
2 钢绞线 ,标准强度 fpk=1860Mpa ,弹性模量Ep=1
95×105Mpa,单束张拉控制应力为 1395 Mpa
二、施工目标1、质量目标交工验收分项工程、分部工程、单位工程、合同段工程合格率100%
2、安全目标在本项目工程建设中,坚决避免人身伤亡事故,一般轻伤事故率控制在 3‰以下
3、环保目标严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保
采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏, 保持生态平衡,创造良好的环境
4、首件目的通过首件的施工,取得相关的技术
