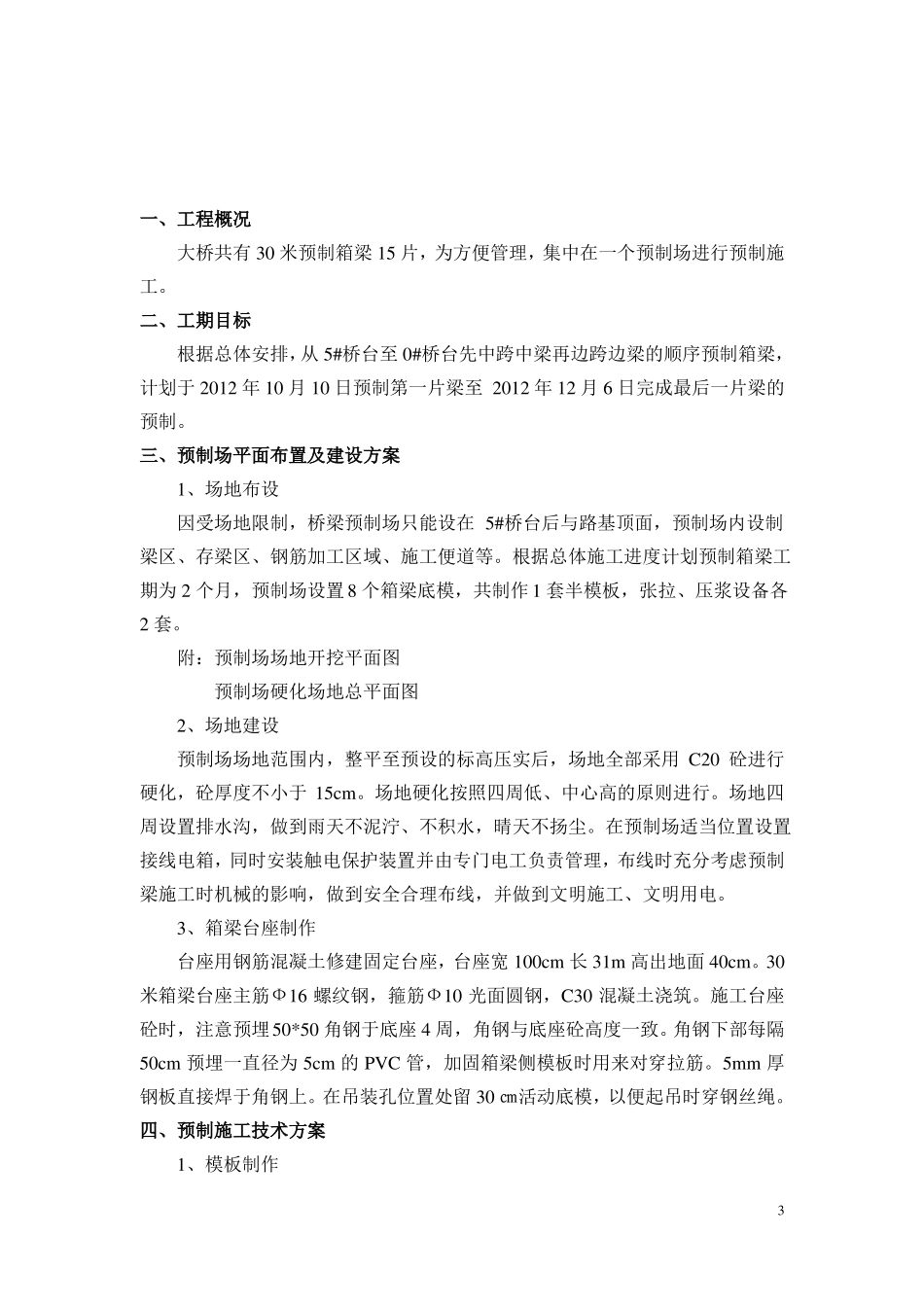

开阳县工业园区金中片区道路工程5*30 米桥梁箱梁预制施工方案批准:审核:编制:监理单位:贵阳交通工程监理站编制单位:贵州开磷建设有限责任公司编制时间:二 0 一二年八月三十日目录一、工程概况.................................................................................................................3二、工期目标………………………………………………………………………….3三、预制场平面布置及建设方案…………………………………………………….31、场地布设……………………………………………………………………...32、场地建设……………………………………………………………………...33、箱梁台座制作………………………………………………………………...3四、预制施工技术方案……………………………………………………………….31、模板制作………………………………………………………………………32、钢筋制作与预应力孔道制作…………………………………………………53、混凝土施工…………………………………………………………………...64、钢束制作与孔道穿束………………………………………………………...85、预应力施工……………………………………………………………………8五、预制梁外观、内在质量验收及改善砼外观质量的措施………………………111、箱梁混凝土外观质量要求………………………………………………......112、箱梁预制实测项目…………………………………………………………..11六、工程质量通病防治措施…………………………………………………………121、钢筋工程……………………………………………………………………..122、混凝土工程………………………………………………………………….12七、预制箱梁移梁和存梁……………………………………………………………142一、工程概况大桥共有 30 米预制箱梁 15 片,为方便管理,集中在一个预制场进行预制施工。二、工期目标根据总体安排,从 5#桥台至 0#桥台先中跨中梁再边跨边梁的顺序预制箱梁,计划于 2012 年 10 月 10 日预制第一片梁至 2012 年 12 月 6 日完成最后一片梁的预制。三、预制场平面布置及建设方案1、场地布设因受场地限制,桥梁预制场只能设在 5#桥台后与路基顶面,预制场内设制梁区、存梁区、钢筋加工区域、施工便道等。根据总体施工进度计划预制箱梁工期为 2 个月,预制场设置 8 个箱梁底...
