中广核龙里苦蒿坪风电场集电线路工程雨季施工方案及措施中国铁建电气化局集团有限公司中广核龙里苦蒿坪风电场集电线路工程项目部2014 年 5 月批准:审核:编制:中广核龙里苦蒿坪风电场集电线路工程雨季施工方案及措施一、编制目的及原则

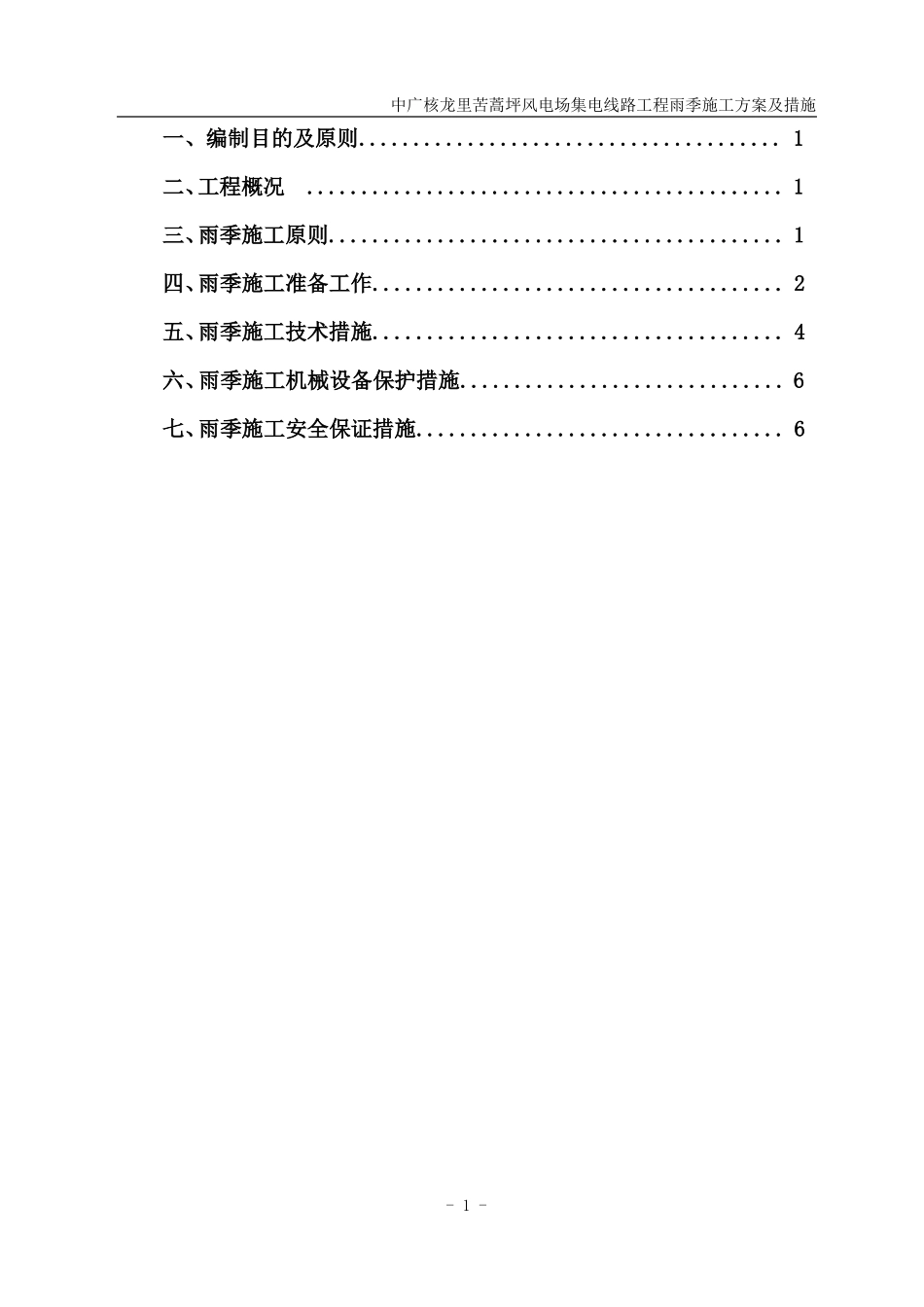

1二、工程概况
1三、雨季施工原则
1四、雨季施工准备工作
2五、雨季施工技术措施
4六、雨季施工机械设备保护措施
6七、雨季施工安全保证措施
6- 1 -一、前言中广核龙里苦蒿坪风电场集电线路工程雨季施工方案及措施根据本地区水文情况及历年汛期趋势,降水期为 6 月下旬至 9 月,而大雨主要集中在“七下八上”期间
伴随雨季的来临,针对本项目工期非常紧,且涉及各分部分项面比较广,雨季施工任务繁重等情况,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,要求我们必须从思想上、组织上、措施上、物资上尽早做好充分准备,并做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,项目部特组织制定《雨季施工技术措施及安全保证措施》,各施工班组结合所施工的具体情况认真遵照本方案督促、检查和执行
二、工程概况:本工程为中广核龙里苦蒿坪风电场集电线路工程施工
龙里五期苦蒿坪风电场位于贵州省黔南布依族苗族自治州龙里县境内,与龙里县
