附 表 29 : 技 术 交底 书 (1311)表格编号技术交底书1311项目名称交底编号工程名称设计文件图号施工部位交底日期技术交底内容:1
适用范围本交底适用于隧道边仰坡开挖及支护施工
内业技术准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
3、开始施工的条件及施工准备工作3
洞口开挖及支护前,应先清理洞口上方及侧方可能滑塌的表土、灌木及山坡危石等,疏通流水沟渠,排除积水
边仰坡周围的排水沟、截水沟应在边仰坡开挖前修砌完成
隧道洞门的排、截水设施应与洞门工程同步施工,当端墙顶部水沟置于填土上时,必须将填土夯填密实
隧道洞口及缓冲结构物的排、截水工程应与路基排水系统合理连接
天沟坡度根据现场地形设置,以排水顺畅为宜,但不应小于3‰
(截水天沟型式及施工技术要求洞口边仰坡开挖详见截水天沟技术交底)
洞口土石方开挖必须按设计要求进行边、仰坡放线,自上而下分层开挖,分层支护
严禁掏底开挖或上下重叠开挖
不得采用洞室爆破,开挖后应及时完成边仰坡加固、防护及防排水工程施工

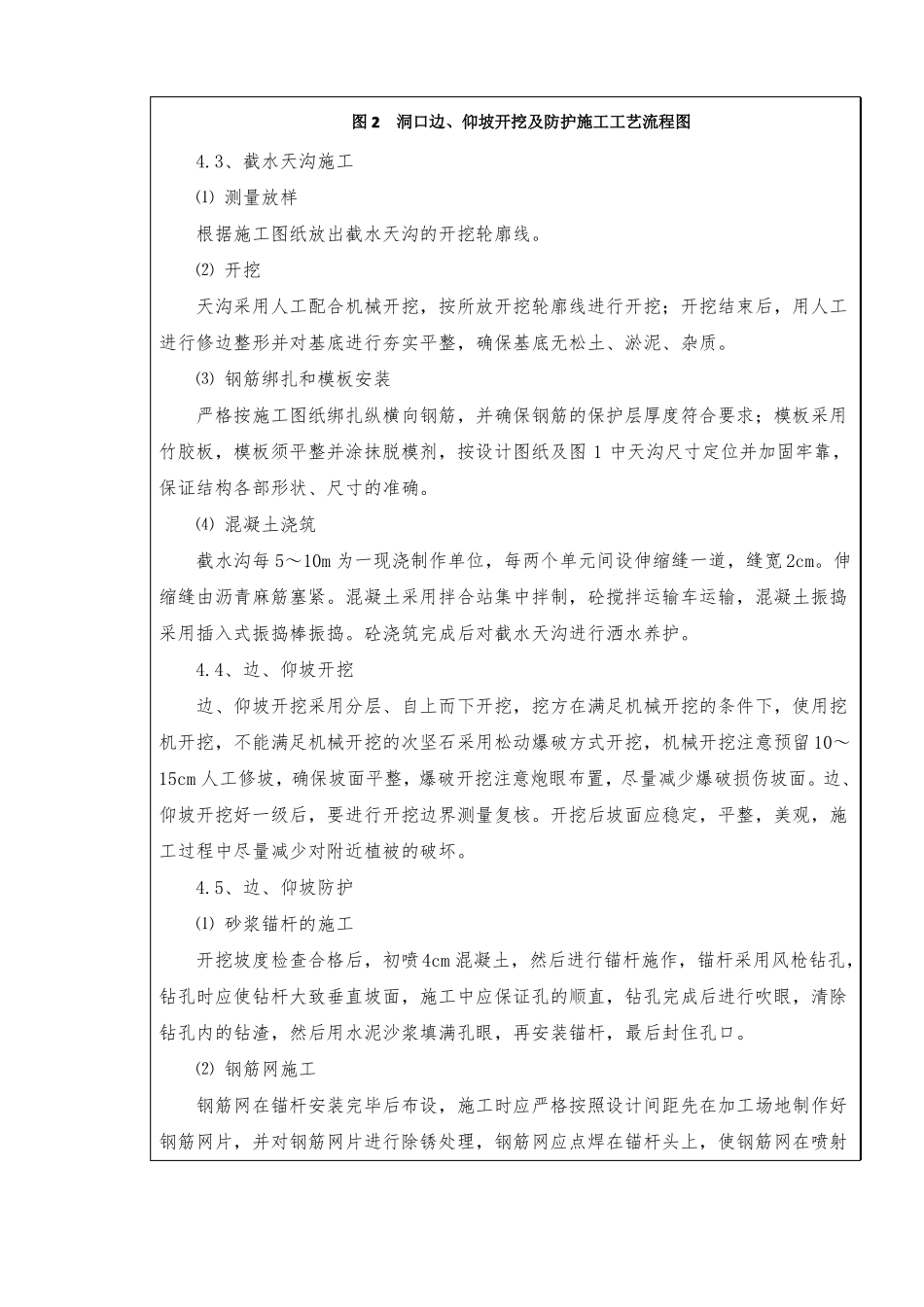

施工工艺流程4

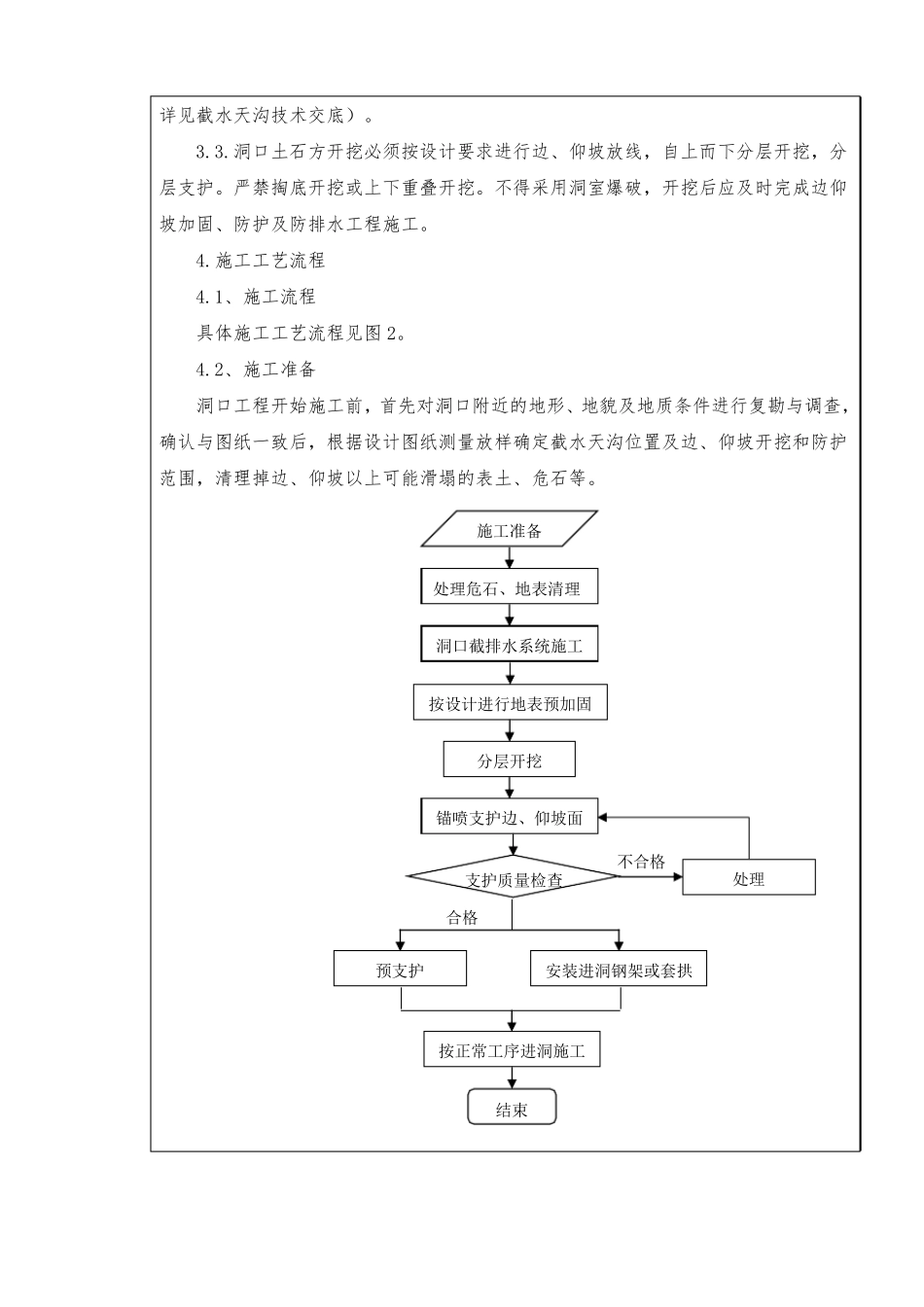

1、施工流程具体施工工艺流程见图 2
2、施工准备洞口工程开始施工前,首先对洞口附近的地形、地貌及地质条件进行复勘与调查,确认与图纸一致后,根据设计图纸测量放样确定截水天沟位置及边、仰坡开挖和防护范围,清理掉边、仰坡以上可能滑塌的表土、危石等
不合格预支护按正常工序进洞施工安装进洞钢架或套拱支护质量检查合格处理分层开挖锚喷支
