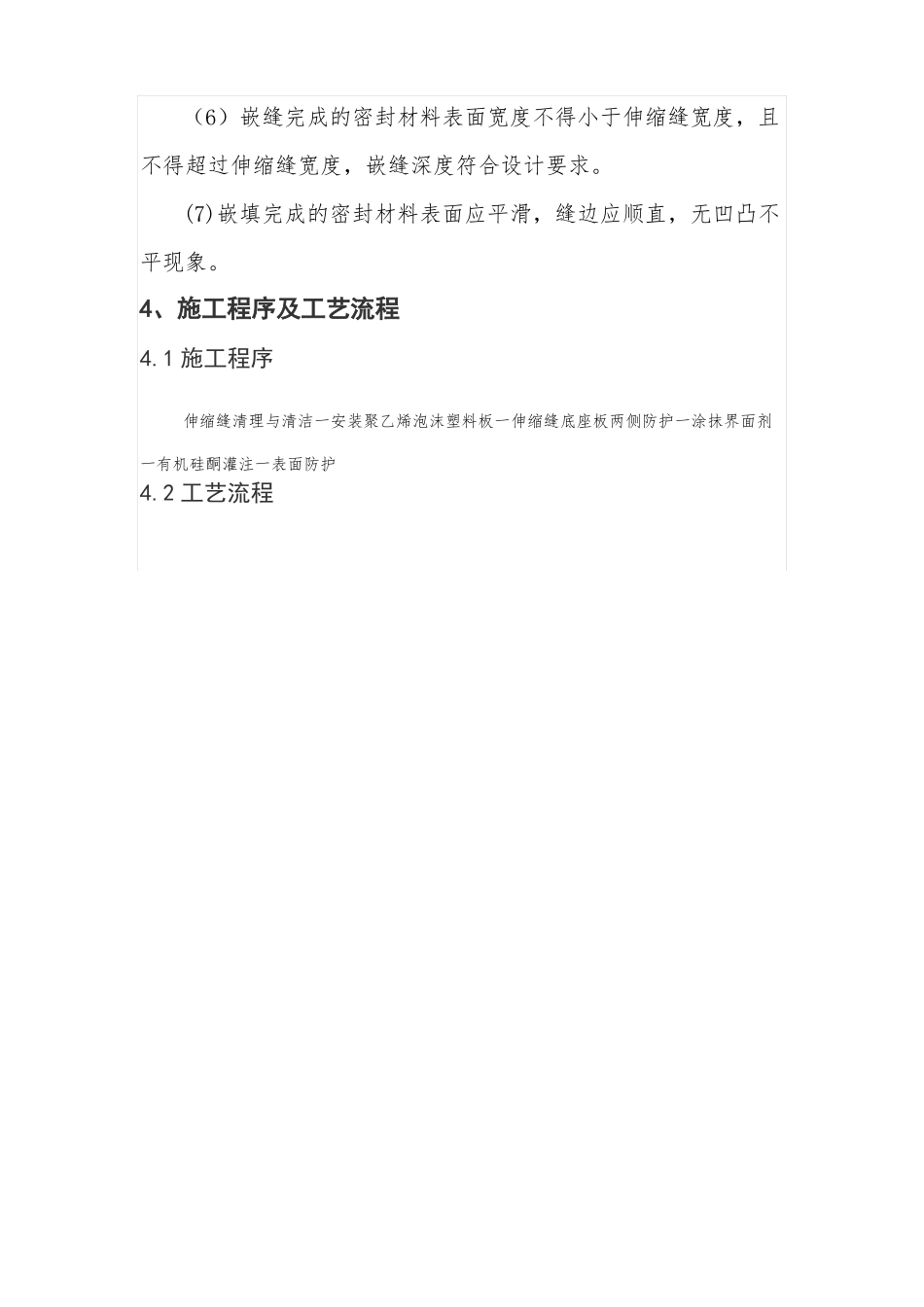

CRTSⅢ无砟轨道底座伸缩缝施工作业指导书l、适用范围适用于新建商丘至合肥至杭州铁路 SHZQ-7 标桥梁地段 CRTSⅢ型板式无砟轨道底座伸缩缝施工。2、作业准备2.1 内业技术准备组织技术人员学习有关规范和技术标准,审核施工图纸,编制材料计划。对作业人员进行施工技术交底和施工组织设计交底,对作业人员进行技术培训,培训合格后持证上岗。2.2 外业准备收集各种技术数据,为技术方案、施工工艺、机械选择提供依据。修建生活房屋,配齐生活、办公设施。满足主要管理、技术人员进场生活、办公需要。3、技术要求(1)聚乙烯泡沫塑料板低于底座板伸缩缝顶面 2 一 75px,侧面短于底座板伸缩缝端部 2 一 75px。(2)灌注硅酮材料不低于底座板混凝土面。(3)伸缩缝顶面两侧边缘用粘贴胶带,防止伸缩缝材料溢出污染混凝土表面。(4)清理伸缩缝,将伸缩缝内的杂物,混凝土残渣清理干净,保证缝内干燥,缝槽表面平整、密实、无起皮、起砂、松散脱落现象。(5)填缝所用材料的品种、规格、质量等符合设计要求和相关标准规定。(6)嵌缝完成的密封材料表面宽度不得小于伸缩缝宽度,且不得超过伸缩缝宽度,嵌缝深度符合设计要求。(7)嵌填完成的密封材料表面应平滑,缝边应顺直,无凹凸不平现象。4、施工程序及工艺流程4.1 施工程序伸缩缝清理与清洁一安装聚乙烯泡沫塑料板一伸缩缝底座板两侧防护一涂抹界面剂一有机硅酮灌注一表面防护4.2 工艺流程5、施工要求5.1 伸缩缝清理与清洁对缝内松散混凝土用刷子和高压风机清理,对个别突出点用角磨机加以修理,并用吹风机对接缝灰尘、浮渣进行清理,保证缝内干燥、洁净,无灰尘、杂物,表面应平整、密实,无起皮、开裂、掉粉、起砂、松散脱落等现象。5.2 安装聚乙烯塑料泡沫板伸缩缝清洁完成后,安装聚乙烯泡沫塑料板,聚乙烯塑料泡沫板要求顺直切割整齐,宽度低于底座板顶面、侧面 2-75px。5.3 伸缩缝两侧底座表面防护伸缩缝两侧底座表面粘贴黄色胶带,防止密封胶污染混凝土。5.4 涂界面剂灌注有机硅酮材料前,应在缝槽两侧均匀涂刷界面剂,应待界面剂表干后再填充有机硅酮材料。界面剂材料的相关指标和施工方法应与密封胶相适应。5.5 有机硅酮材料灌注在聚乙烯泡沫塑料板顶面安装完隔离材料后与侧壁涂刷界面剂,待界面剂表干后沿伸缩缝使用胶枪将有机硅酮密封胶均匀灌入,灌注口应靠近接缝处,灌注速度应缓慢均匀、填缝饱满,尽量避免产生气泡,对于曲线超高地段接缝,从高处分段灌注,使填缝密...
