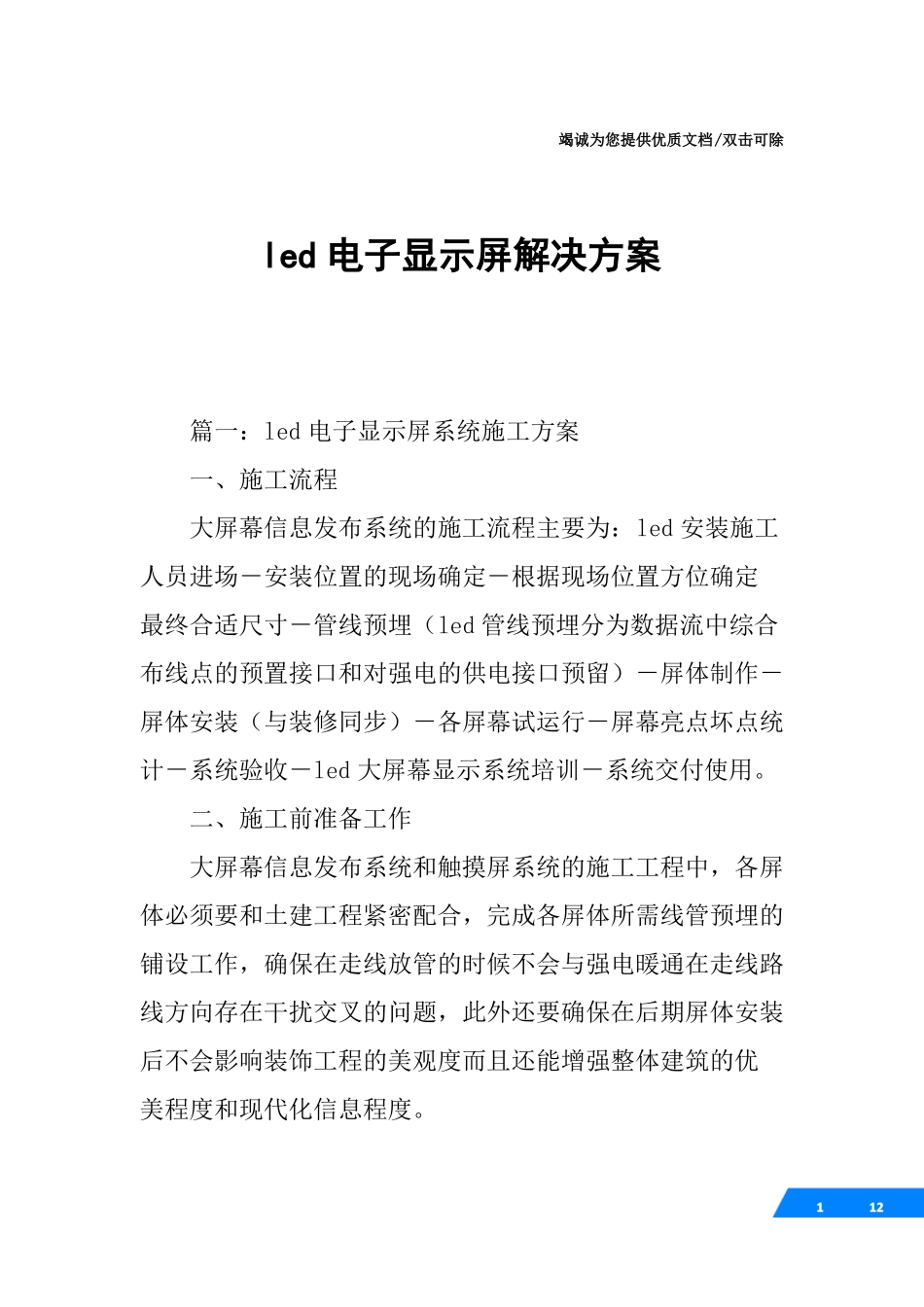

竭诚为您提供优质文档/双击可除led 电子显示屏解决方案篇一:led 电子显示屏系统施工方案一、施工流程大屏幕信息发布系统的施工流程主要为:led 安装施工人员进场-安装位置的现场确定-根据现场位置方位确定最终合适尺寸-管线预埋(led 管线预埋分为数据流中综合布线点的预置接口和对强电的供电接口预留)-屏体制作-屏体安装(与装修同步)-各屏幕试运行-屏幕亮点坏点统计-系统验收-led 大屏幕显示系统培训-系统交付使用
二、施工前准备工作大屏幕信息发布系统和触摸屏系统的施工工程中,各屏体必须要和土建工程紧密配合,完成各屏体所需线管预埋的铺设工作,确保在走线放管的时候不会与强电暖通在走线路线方向存在干扰交叉的问题,此外还要确保在后期屏体安装后不会影响装饰工程的美观度而且还能增强整体建筑的优美程度和现代化信息程度

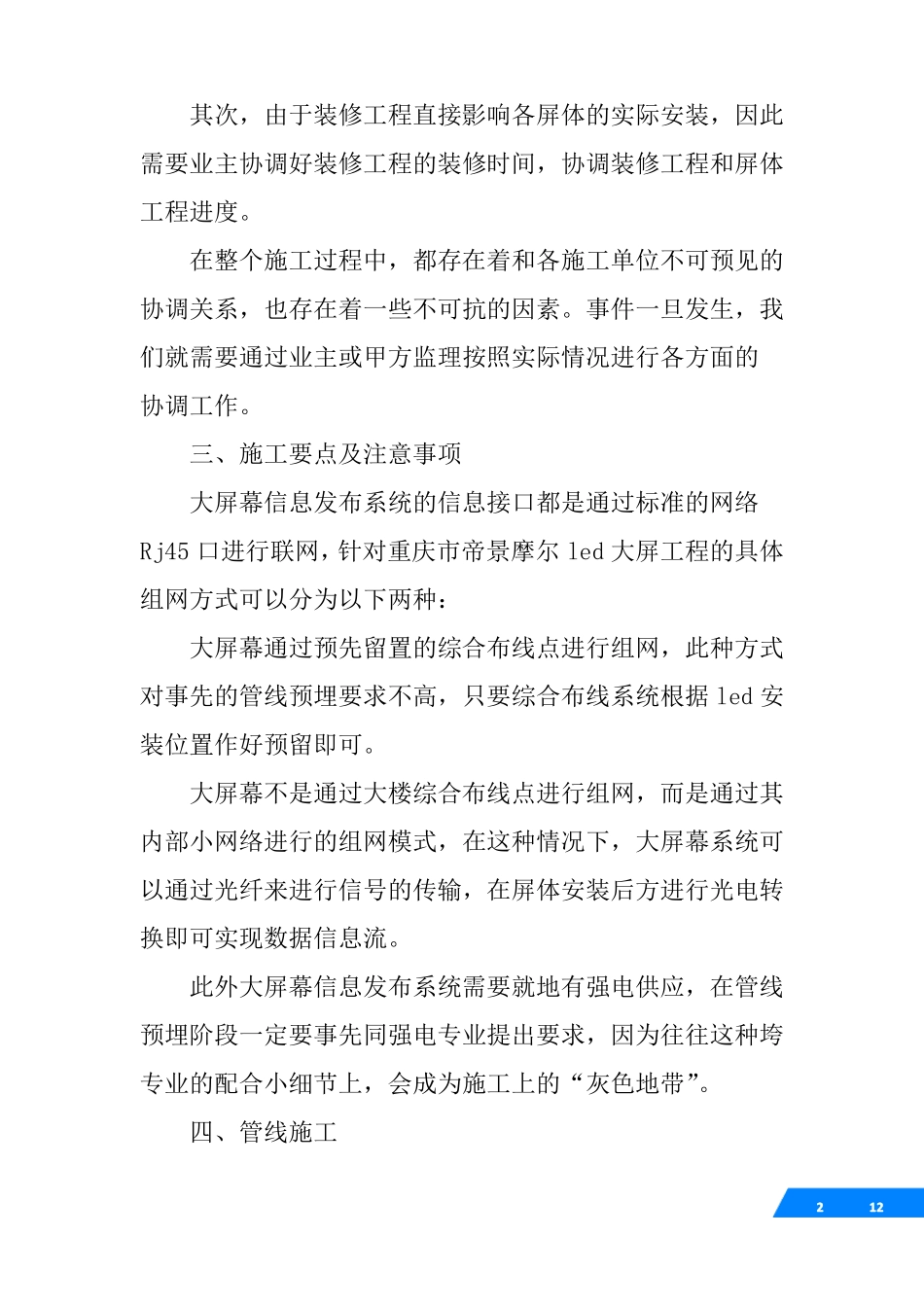

112其次,由于装修工程直接影响各屏体的实际安装,因此需要业主协调好装修工程的装修时间,协调装修工程和屏体工程进度
在整个施工过程中,都存在着和各施工单位不可预见的协调关系,也存在着一些不可抗的因素
事件一旦发生,我们就需要通过业主或甲方监理按照实际情况进行各方面的协调工作
三、施工要点及注意事项大屏幕信息发布系统的信息接口都是通过标准的网络Rj45 口进行联网,针对重庆市帝景摩尔 led 大屏工程的具体组网方式可以分为以下两种:大屏幕通过预先留置的综合布线点进行组网,此种方式对事先的管线预埋要求不高,只要综合布线系统根据 led 安装位置作好预留即可
大屏幕不是通过大楼综合布线点进行组网,而是通过其内部小网络进行的组网模式,在这种情况下,大屏幕系统可以通过光纤来进行信号的传输,在屏体安装后方进行光电转换即可实现数据信息流
此外大屏幕信息发布系统需要就地有强电供应,在管线预埋阶段一定要事先同强电专业提出要求,因为往往这种垮专业的配合小细节上,会成为施工上的“灰色地带”
