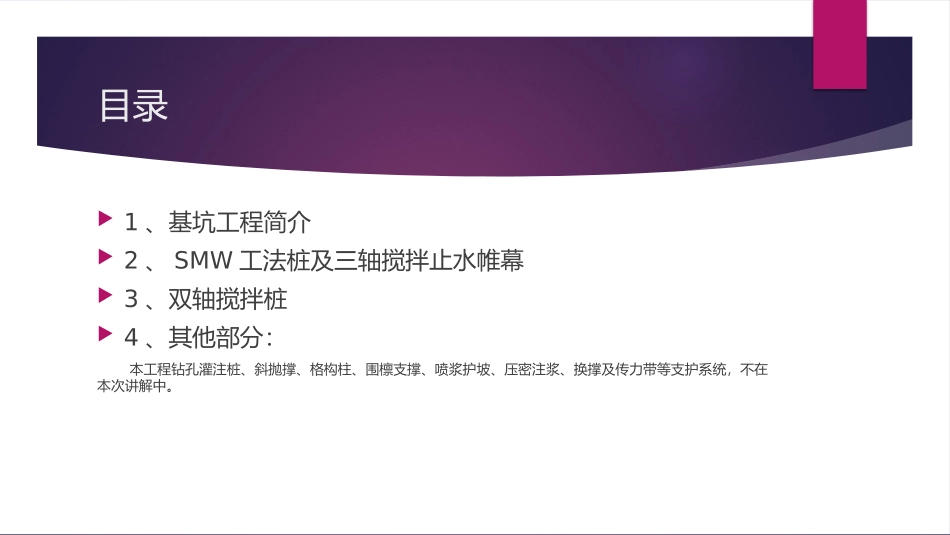

基坑围护工程(SMW工法及深沉搅拌桩讲解)目录1、基坑工程简介2、SMW工法桩及三轴搅拌止水帷幕3、双轴搅拌桩4、其他部分:本工程钻孔灌注桩、斜抛撑、格构柱、围檩支撑、喷浆护坡、压密注浆、换撑及传力带等支护系统,不在本次讲解中

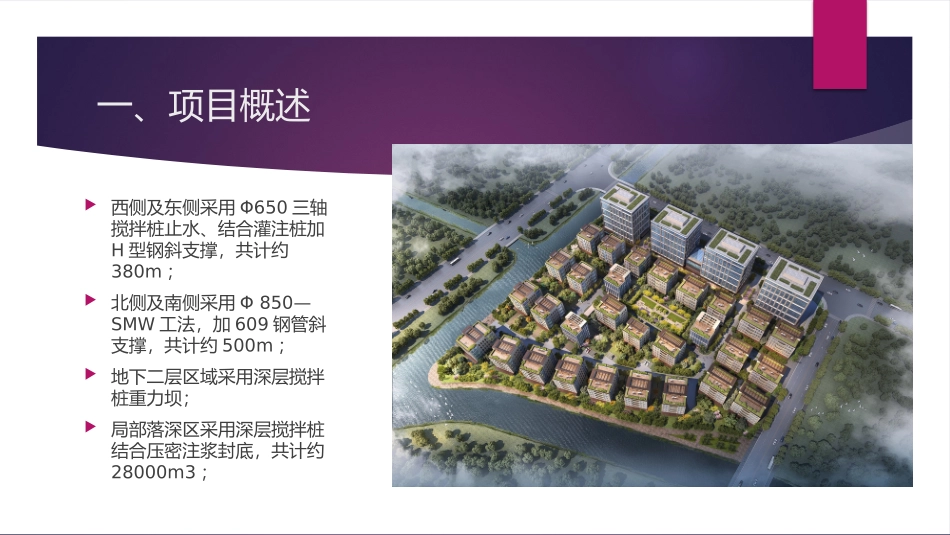

一、项目概述西侧及东侧采用Φ650三轴搅拌桩止水、结合灌注桩加H型钢斜支撑,共计约380m;北侧及南侧采用Φ850—SMW工法,加609钢管斜支撑,共计约500m;地下二层区域采用深层搅拌桩重力坝;局部落深区采用深层搅拌桩结合压密注浆封底,共计约28000m3;SMW工法施工方案基坑北侧及南侧为Φ850mm@600(SMW工法水泥搅拌桩:soilmixedwall)基坑西侧及东侧为Φ650mm@450三轴搅拌桩止水帷幕顺序先施工Φ650mm三轴止水帷幕,然后更换动力设备施工Φ850SMW工法4
1.施工准备场地平整三轴机施工前,先进行SMW桩施工区域的场地平整,清除施工区域的表层硬物
铺设厚钢板或路基箱,周围场地承受荷载,以能行走步履式重型桩架为准
测量放线技术人员根据设计图纸和测量控制点放出桩位,桩心距用红色油漆做好标记,保证搅拌桩定位准确
导槽开挖使用挖掘机在搅拌桩桩位上预先开挖沟槽,沟槽宽约1
5m(作用是:临时堆放置换出来的残土和泥浆
)桩机就位a、桩机平面位置控制用卷扬机和人力移动搅拌机到达作业位置,使钻杆中心对准桩位中心,及钻杆对中桩位中心平面误差控制在±20mm,
桩机移位由当班机长统一指挥,移动前仔细观察现场情况,保证移位平稳、安全
b、垂直度控制在桩架上焊接一半径为5cm的铁圈,10m高处悬挂一铅锤,利用经纬仪校直钻杆垂直度,使铅锤线正好通过铁圈中心
每次施工前适当调节钻杆,使铅锤位于铁圈内,即把桩机钻杆垂直度误差控制在1/250以内
c、桩长控制标记施工前在钻杆上做好标记,控
