PE 地埋管道工程项目区干管、分干管均采用埋设于地面下的两级固定式管道
分干管垂直于干管布置,干、分干管埋深设计为 1
分干管间距为80m 左右,分干管上设置给水栓,给水栓间距为 66-80m 左右
1 PE 管材要求(1)工程施工材料的规格标准要统一执行国标与行业标准(2)管材和管件应具有质量检验部门的质量合格证,并应有明显的标志表明生产厂家和规格
包装上应标有批号、生产日期和检验代号
提供所购管材厂家的省市级管材检验报告,开工现场管材要提供二次检验报告
(3)各种施工材料均为正规产品,必须是招标要求的规格标准,如无此货,可选高于此标准的材料
2 管材与管件的外观质量应符合下列规定(1)管材和管件的颜色应一致,无色泽不均匀及分解变色线
(2)管材和管件的内外壁应光滑、平整、无气泡、裂口、裂纹、脱皮和严重的冷斑及明显的痕纹凹陷
(3)管材轴向不得有异向弯曲,其直线度偏差应小于1%;管材端口必须平整并垂直于管轴线
(4)管件应完整,无缺损、变形,合模缝、浇口应平整,无开裂
(5)管材在同一截面内的壁厚偏差不得超过 14%;管件的壁厚不得小于相应的管材的壁厚
(6)管材和管件的承插粘接面必须表面平整、尺寸准确
3 塑料管和管件的存放(1)搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐物品碰触和抛、摔、滚、拖等
(2)管材和管件应存放在通风良好的库房或简易棚内,不得露天存放,防止太阳直射,注意防水安全,距离热源不得小于 1 米
(3)管材应水平堆放在平整的地上,应避免弯曲管材,堆置高度不得超过 1
5 米,管件应逐层码堆,不宜叠得过高

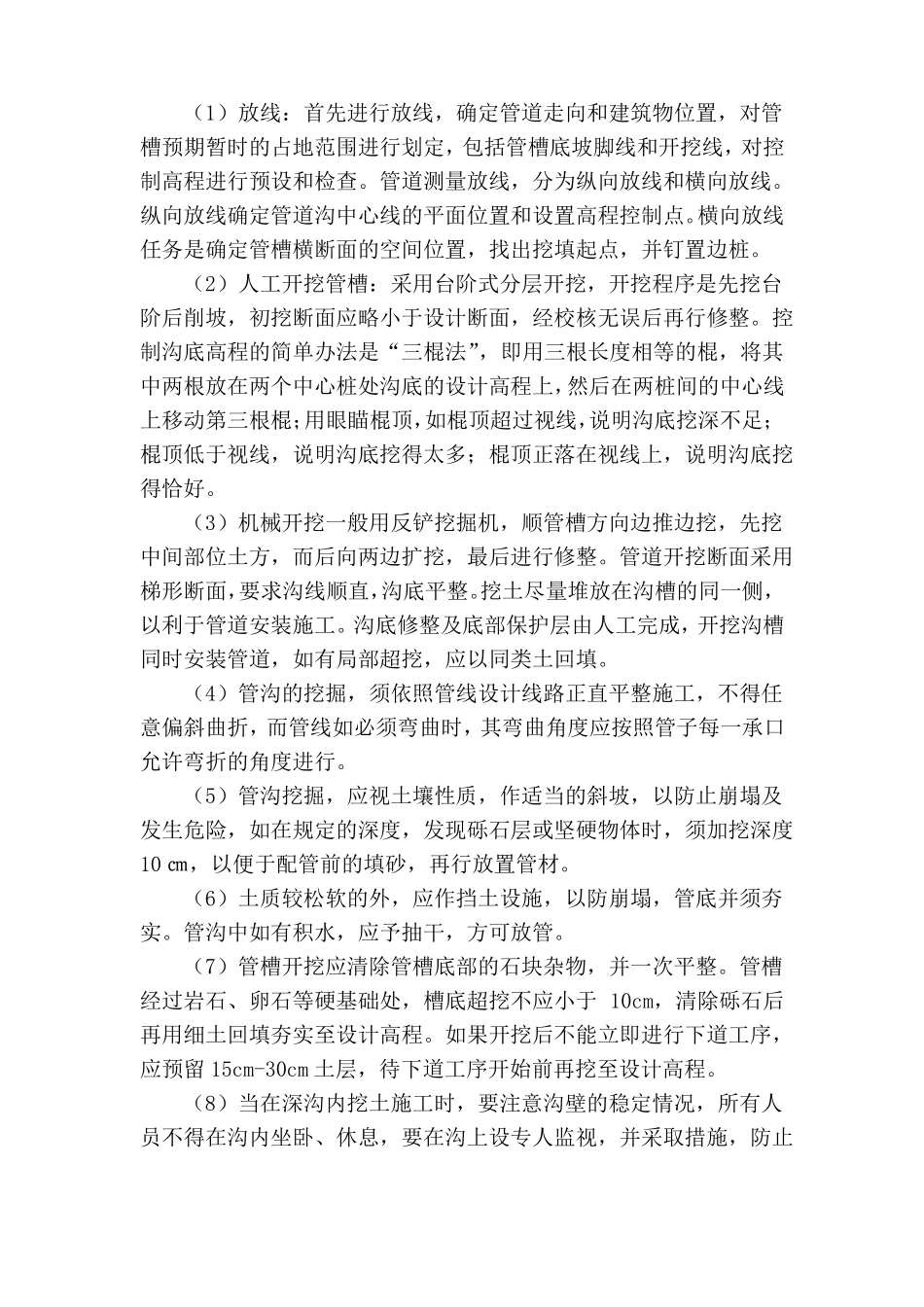

4 管槽开挖(1)放线:首先进行放线,确定管道走向和建筑物位置,对管槽预期暂时的占地范围进行划定,包括管槽底坡脚线和开挖线,对控制高程进行预设和检查
管道测量放线,分为纵向放线和横向放线
纵向放线确定管道沟中心线
